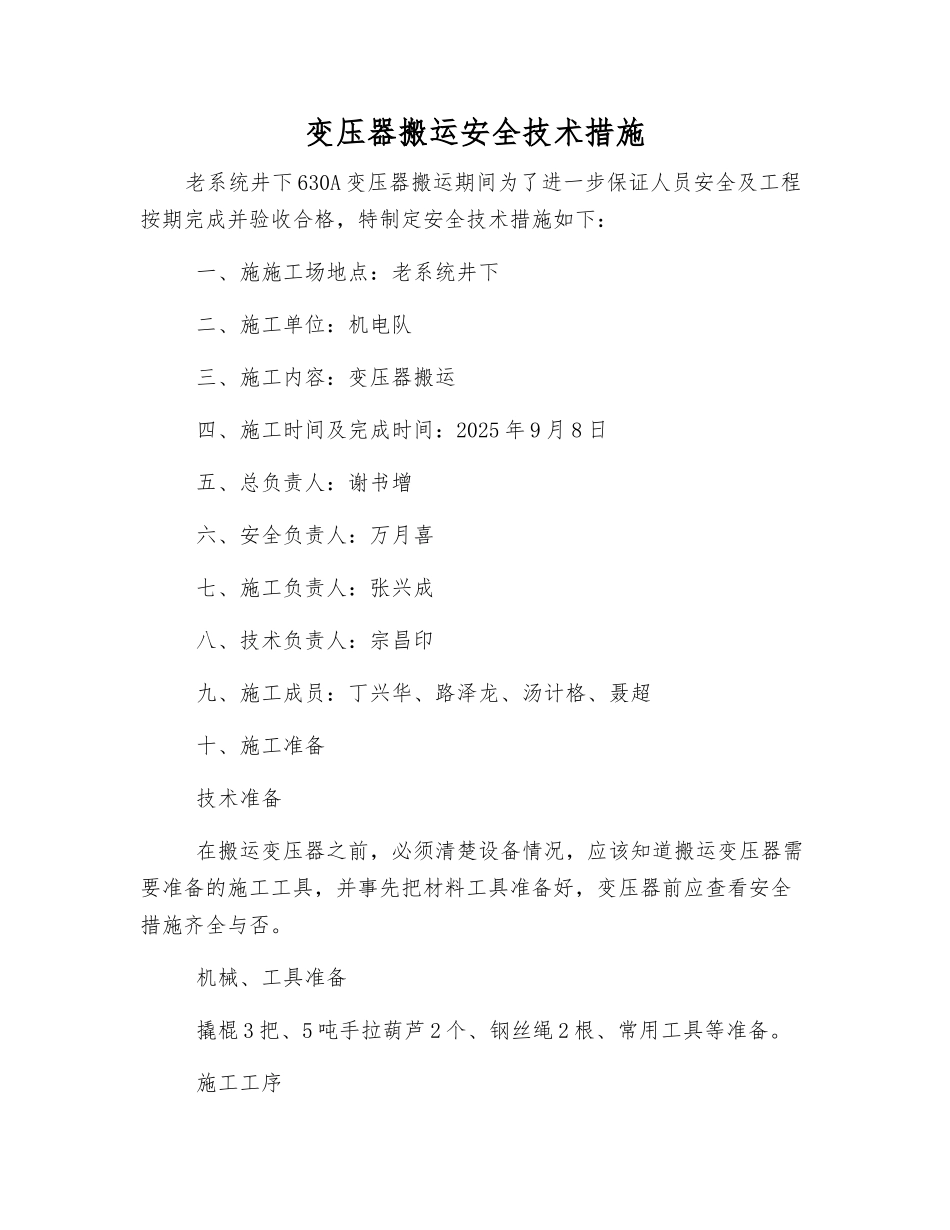

变压器搬运安全技术措施老系统井下 630A 变压器搬运期间为了进一步保证人员安全及工程按期完成并验收合格,特制定安全技术措施如下: 一、施施工场地点:老系统井下 二、施工单位:机电队 三、施工内容:变压器搬运 四、施工时间及完成时间:2025 年 9 月 8 日 五、总负责人:谢书增 六、安全负责人:万月喜 七、施工负责人:张兴成 八、技术负责人:宗昌印 九、施工成员:丁兴华、路泽龙、汤计格、聂超 十、施工准备 技术准备 在搬运变压器之前,必须清楚设备情况,应该知道搬运变压器需要准备的施工工具,并事先把材料工具准备好,变压器前应查看安全措施齐全与否。 机械、工具准备 撬棍 3 把、5 吨手拉葫芦 2 个、钢丝绳 2 根、常用工具等准备。 施工工序 搬运前的安全措施及准备工作→人员组织→搬运→安装 十一、变压器搬运要求如下:1、变压器搬运时必须要有一名安全责任人即班组长现场指挥,确保运输工作的安全顺利进行。2、根据当日搬运计划安排,准备相应足够搬运工具,将计划搬运变压器安排人员一并运至轨道上,按要求运放,运放过程要平稳。3、人工挪用变压器时应当注意:拉运时,人员口号需一致,注意运送轨道,小心脱轨掉道。4、绞车拉运变压器要求:配备专职绞车司机 1 人,其余人员统一服从指挥,拉运过程要观察道路,严禁人员上道。 十二、安全施工技术措施 所有参加施工人员必须听从统一指挥。 所有施工人员穿戴好劳保用品,严禁喝酒后上岗。 严格根据煤矿安全规章管理制度,并且在搬运时做对应的安全措施。 作业过程当中所有的人员必须集中精力,仔细操作,严格根据规程作业,加强自我保护意识。 整个过程必须要有跟班队长现场指挥,以确保施工安全。 所有施工参加人员必须仔细学习本施工措施,并履行签字手续。
