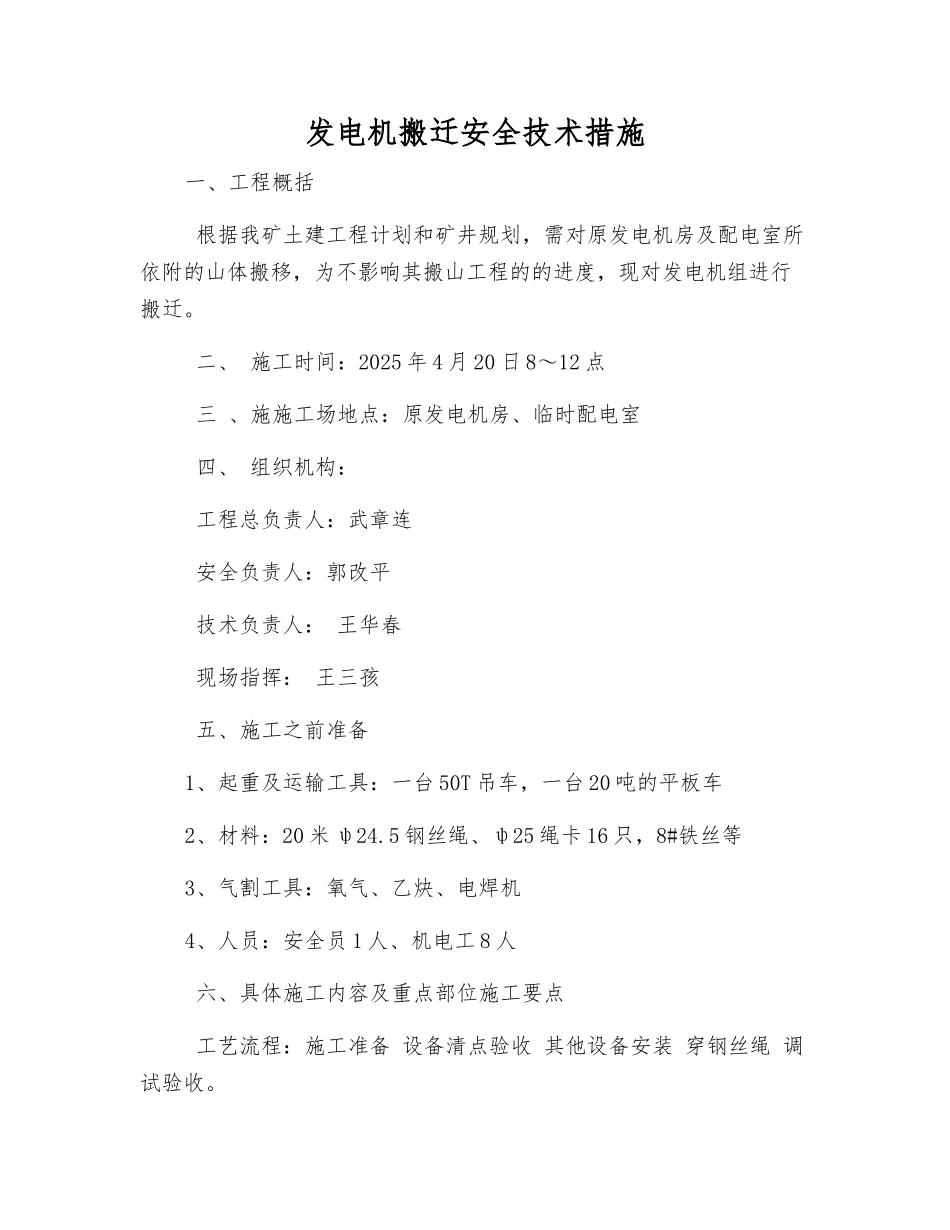

发电机搬迁安全技术措施一、工程概括 根据我矿土建工程计划和矿井规划,需对原发电机房及配电室所依附的山体搬移,为不影响其搬山工程的的进度,现对发电机组进行搬迁。 二、 施工时间:2025 年 4 月 20 日 8~12 点 三 、施施工场地点:原发电机房、临时配电室 四、 组织机构: 工程总负责人:武章连 安全负责人:郭改平 技术负责人: 王华春 现场指挥: 王三孩 五、施工之前准备1、起重及运输工具:一台 50T 吊车,一台 20 吨的平板车2、材料:20 米 ψ24.5 钢丝绳、ψ25 绳卡 16 只,8#铁丝等3、气割工具:氧气、乙炔、电焊机4、人员:安全员 1 人、机电工 8 人 六、具体施工内容及重点部位施工要点 工艺流程:施工准备 设备清点验收 其他设备安装 穿钢丝绳 调试验收。 七、安全注意事项:1、开工之前对各危险源点进行确定,并对施工作业人员进行安全技术交底,明确落实区域,作业人员必须充分了解自己的施工要求,作业前严禁喝酒。2、在吊装前对钢丝绳做好确认不能有任何隐患,如:断股、破损露芯等现象。3、 起重安全作业的基本要点 (1) 搞好作业前准备。吊运作业前必须做好各个方面的准备工作,以防出现意外情况而发生事故。作业准备的内容为:①准备并检查起吊用具和防护设施;②准备辅助用具;③确定并清理落物地点,力求平整、宽敞。 (2) 提高捆绑技术。捆绑要点为:①捆绑构件或设备之前,应根据形状和重心位置确定绑扎点,如系重心不对称的构件起吊,吊点数目及位置应按施工方案确定的捆绑;②捆绑重物应考虑起吊时吊索间的中心夹角。在受力合理的条件下,中心夹角以 60°~90°为宜,如大于 100°应实行防止滑钩的措施;③捆绑有棱角的物件时,应垫以木板、轮胎、麻袋、草袋等物,以免钢绳受到损伤;④捆绑重物应考虑吊物拆除是否简便以及重物入位后会不会把吊索压住或压坏;⑤起吊各种零散件时,须实行与其相适应的夹具,以保证吊运平稳;⑥屋架扶直起板时,应特点注意随时调整起重机吊钩垂线与构件重心的位置,防止歪拉斜吊。 (3) 指挥信号标准化。指挥联络信号是司机同起重工联系的桥梁,很多事故均是在信息交换失误的情况下产生的。因此指挥信号应当根据相关规定的标准进行联络。尤其是起重机司机,一定要对指挥信号、吊挂状态、运转通道、起落空间确认后才能进行操作。 (4) 选择安全位置。起重机吊运过程当中,由于吊物冲击、摇摆、跨落所危及的区域称为危区,作业...
