供液管下放安全技术措施

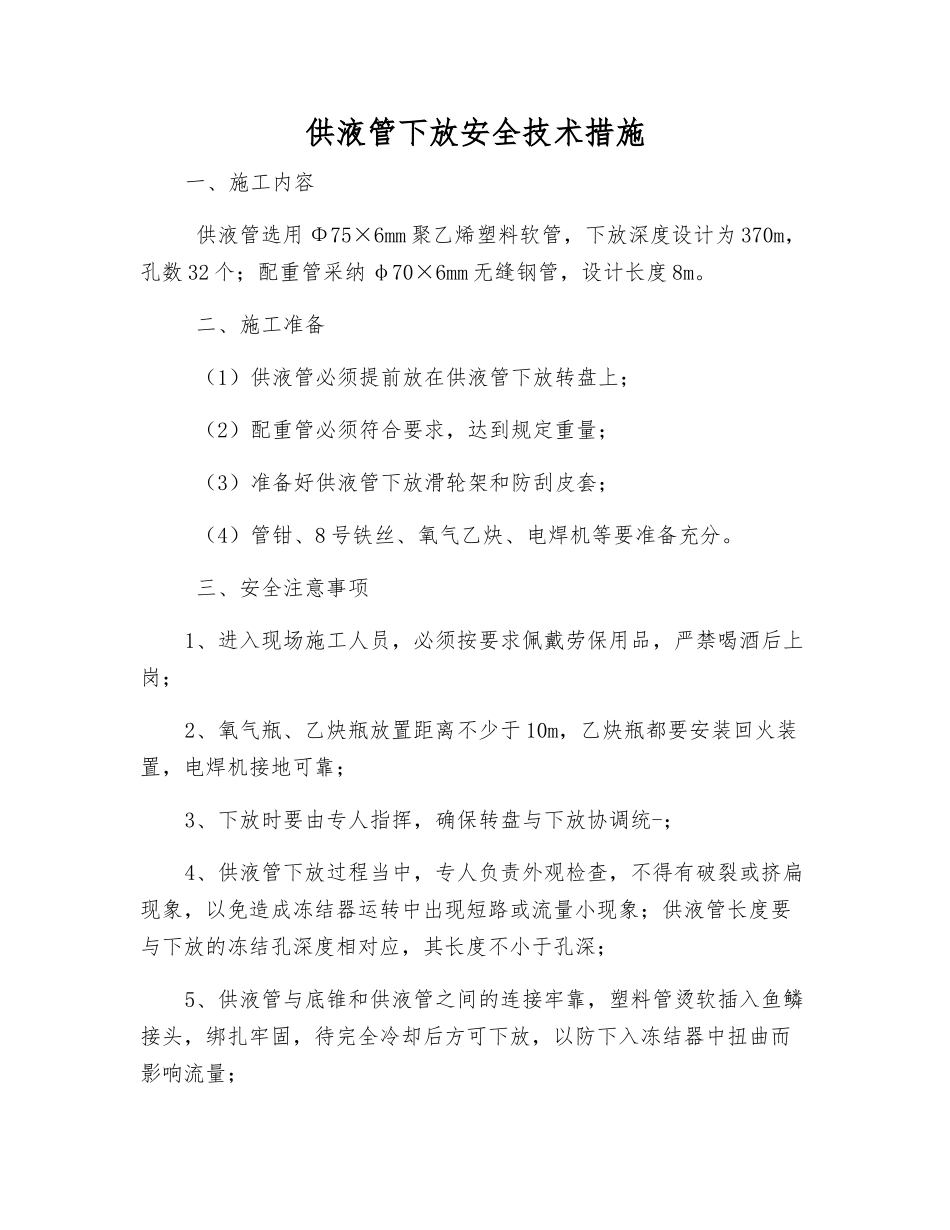

供液管下放安全技术措施_第1页
供液管下放安全技术措施_第2页
供液管下放安全技术措施一、施工内容 供液管选用 Φ75×6mm 聚乙烯塑料软管,下放深度设计为 370m,孔数 32 个;配重管采纳 φ70×6mm 无缝钢管,设计长度 8m。 二、施工准备 (1)供液管必须提前放在供液管下放转盘上; (2)配重管必须符合要求,达到规定重量; (3)准备好供液管下放滑轮架和防刮皮套; (4)管钳、8 号铁丝、氧气乙炔、电焊机等要准备充分。 三、安全注意事项1、进入现场施工人员,必须按要求佩戴劳保用品,严禁喝酒后上岗;2、氧气瓶、乙炔瓶放置距离不少于 10m,乙炔瓶都要安装回火装置,电焊机接地可靠;3、下放时要由专人指挥,确保转盘与下放协调统-;4、供液管下放过程当中,专人负责外观检查,不得有破裂或挤扁现象,以免造成冻结器运转中出现短路或流量小现象;供液管长度要与下放的冻结孔深度相对应,其长度不小于孔深;5、供液管与底锥和供液管之间的连接牢靠,塑料管烫软插入鱼鳞接头,绑扎牢固,待完全冷却后方可下放,以防下入冻结器中扭曲而影响流量;6、当下放出现卡阻时,应将其提升一定长度再重新下放,直至达到设计深度;7、在下放暂停时,不少于两个人负责稳住转盘,防止倒转伤人;8、供液管下放完成后,由电焊工及时对冻结器进行密封性焊接,以免杂物进入冻结器;9、做好供液管下放记录共留底存档。
