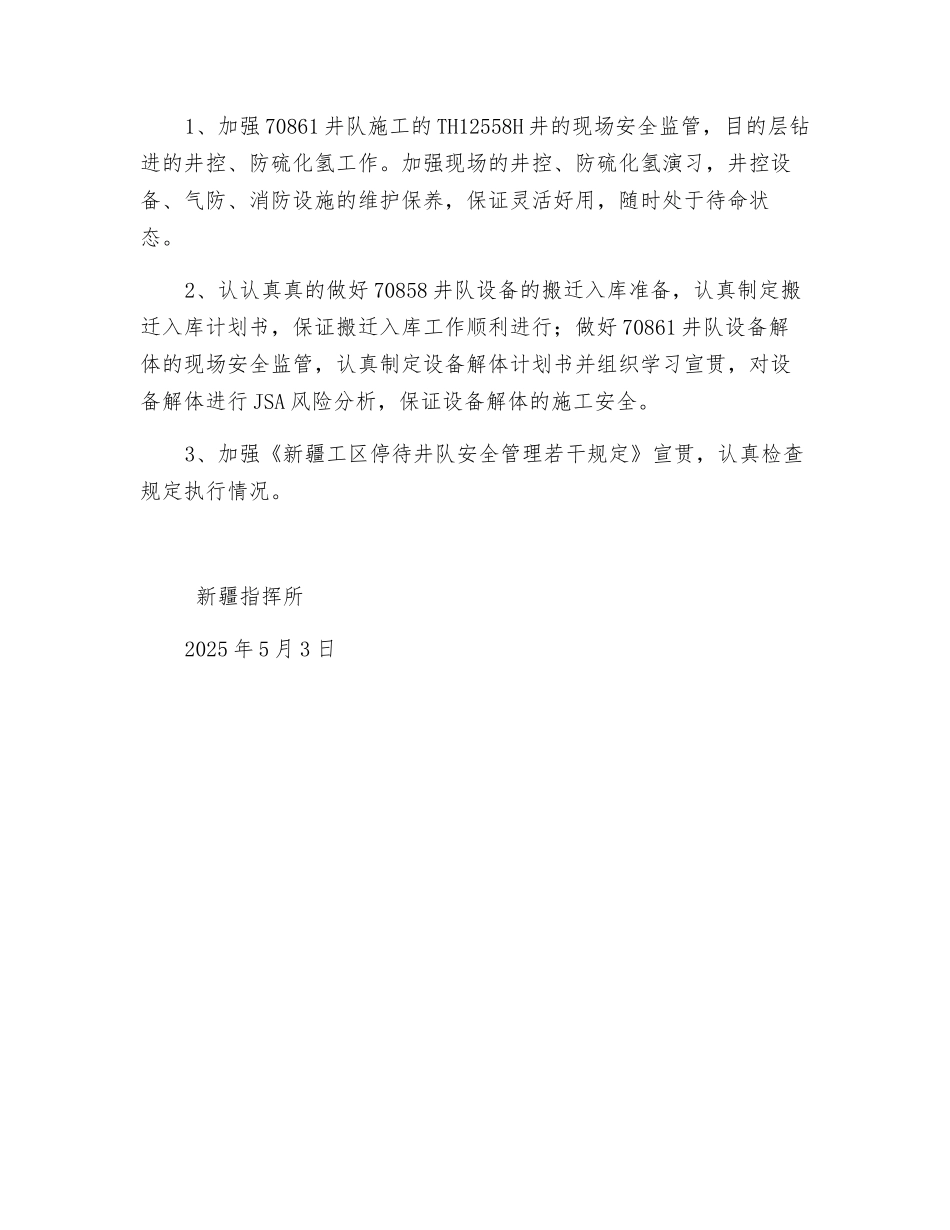

井控专项检查总结根据华东工程公司《关于开展 2025 年上半年 HSE 暨井控安全专项检查的通知》和六普钻井分公司华东石六安字【2025】13 号《关于开展井控专项检查的通知》要求,新疆指挥所由工程、调度、装备组成检查组于 4 月 30 日对 70861 井队正在施工的 TH12558H 井、70856 井队停待看班的 THXXX 井进行了检查,开具隐患整改通知单 2 份,隐患 4条。由于 4 月 18 日根据西北油田分公司《井控管理实施细则》的要求对 70858 井队进行了 4 月份井控专项检查,开具隐患整改通知单 1 份,问题 4 条,故本次未对停待的 70858 井队进行检查。现在将具体检查情况汇报如下。 一、检查情况1、对一季度 HSE 、井控专项检查开具的问题进行复查,均已根据要求整改完毕;各井队的井控自我检查、周 HSE 自我检查、甲方检查所查出的问题均能够及时落实责任人进行深度整治。承包点到位率100%,人员休假倒班期间均由指挥所值班领导代其进行检查。2、“识别大风险、消除大隐患、防范大事故”活动 、“我为安全做诊断活动”活动正常开展,所诊断出的问题能够及时落实责任人进行深度整治;对识别出的大风险、大隐患不能整改的形成问题清单上报公司。3、十六项作业许可证能够根据流程进行了办理,在作业前组织相关人员开展了 JSA 风险分析。4、停待井队组织现场看班人员对公司下发的文件进行学习,日常的消防设施检查、接地电阻检查、用电安全检查正常进行,记录齐全;针对工区夏季风沙和高温的特点,生产井队制定了相应的防风沙措施、高温防暑措施。5、生产井队井控工作检查制度、井控工作例会制度、开工检查验收制度落实到位,日常巡检工作正常,相关人员井控证件齐全且均在有效期内。6、各种检测仪、正压式呼吸器、备用钢瓶、报警器具、紧急逃生装置配备齐全,且均检测合格;结合单井的实际情况编制了井控、防硫化氢、防恐防暴应急预案,演习记录齐全。7、井控设备、内防喷工具均在西北油田分公司指定具备资质的车间进行检测合格,档案齐全,满足现场施工要求。 二、存在的不足1、部分井队领导未经过培训,未取得票证审批、监护资格证书。十六项作业许可证虽然根据流程办理,并开展了 JSA 风险分析,但是由于生产原因,井队领导未能及时参加公司组织的生产骨干培训班,未取得票证审批、监护资格证书。例如:70858 井队刘楚、丁生有、王令;70861 井队徐飞。2、70861 井队井控设备 2025 年 5 月启用,接近报废...
