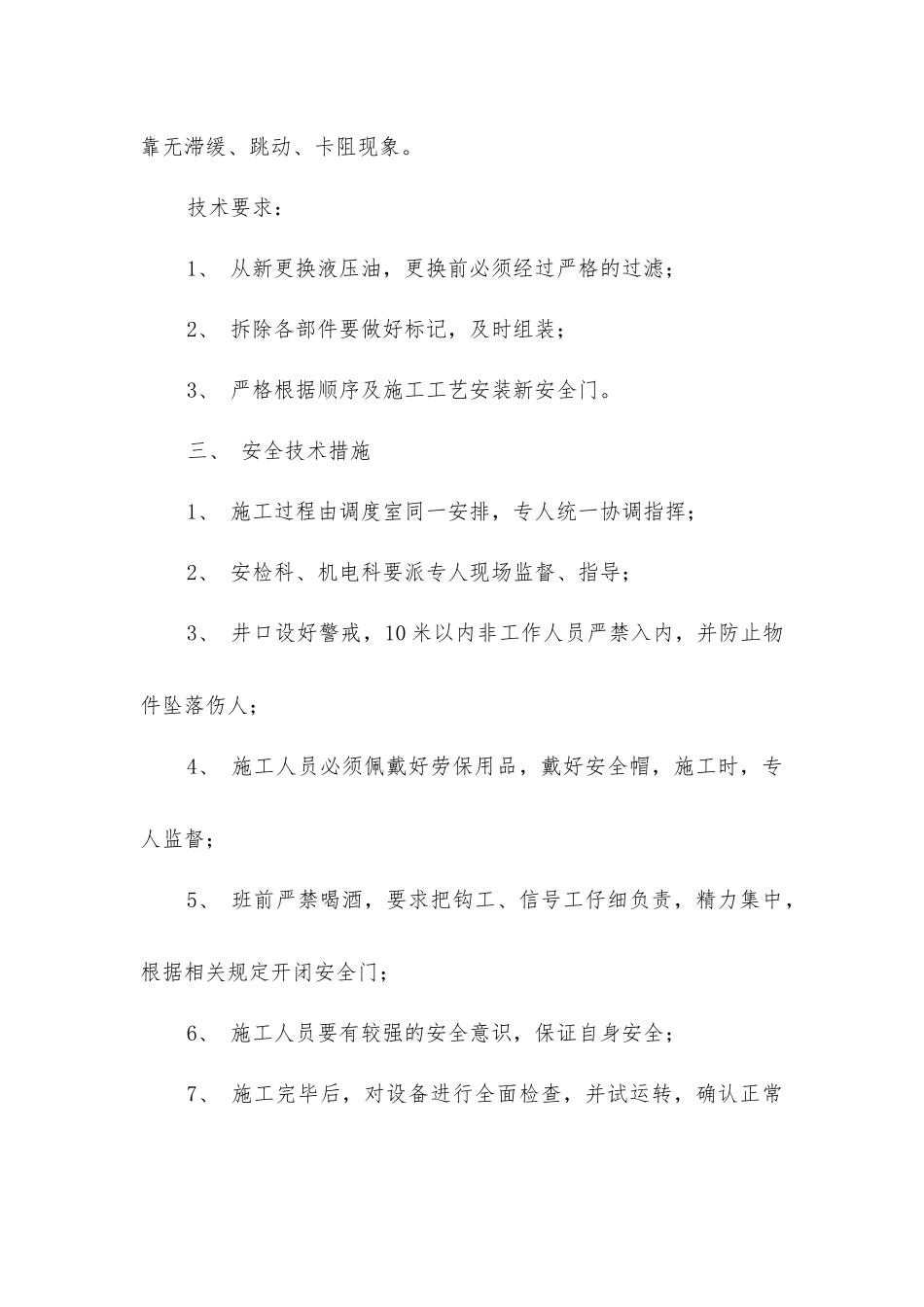

井底安全门更换及检测、修理措施一、 施工之前的准备工作1、 备齐各种常用工具及专用工具,如套筒、六角扳手、普通扳手等;2、 将新安全门提前运至付井底;3、 提前办好停电票,严格执行停送电制度,由调度室协调随时停电;4、 付井底、付井口信号工、把钩工要有较强责任心和业务处理能力。二、 更换检测、修理顺序及技术措施1、 由调度室协调停止罐笼运转;2、 关闭安全门的供油系统,拆除液压缸;3、 拆除旧安全门;4、 安装新安全门及液压缸;5、 打开安全门供油系统,并试运转,要求液压缸动作灵敏可靠无滞缓、跳动、卡阻现象。技术要求:1、 从新更换液压油,更换前必须经过严格的过滤;2、 拆除各部件要做好标记,及时组装;3、 严格根据顺序及施工工艺安装新安全门。三、 安全技术措施1、 施工过程由调度室同一安排,专人统一协调指挥;2、 安检科、机电科要派专人现场监督、指导;3、 井口设好警戒,10 米以内非工作人员严禁入内,并防止物件坠落伤人;4、 施工人员必须佩戴好劳保用品,戴好安全帽,施工时,专人监督;5、 班前严禁喝酒,要求把钩工、信号工仔细负责,精力集中,根据相关规定开闭安全门;6、 施工人员要有较强的安全意识,保证自身安全;7、 施工完毕后,对设备进行全面检查,并试运转,确认正常后方可投入正常使用;8、 所有参加人员必须熟知施工顺序,并仔细贯彻此措施;9、 未尽地地方严格根据《煤矿安全规程》规定及审批意见执行。
