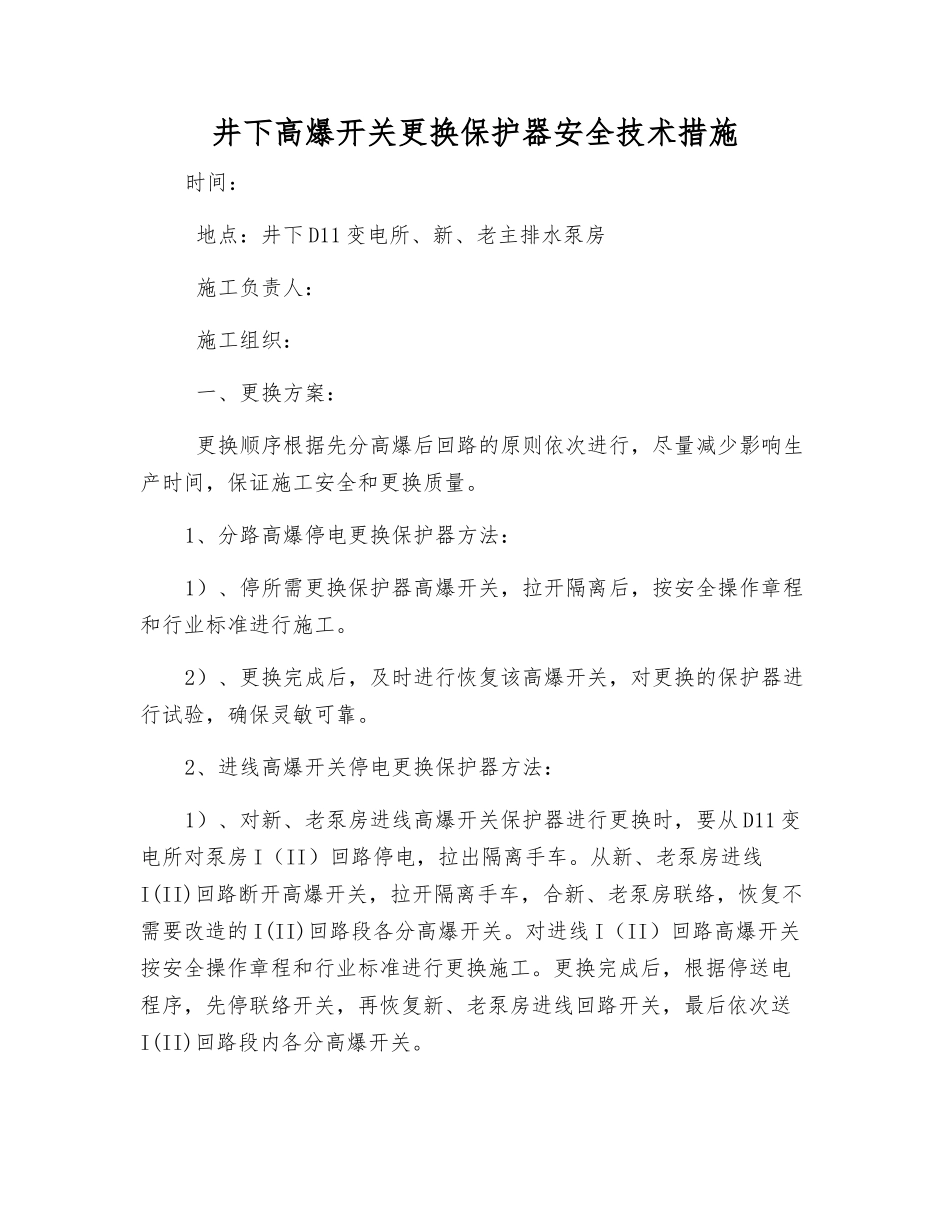

井下高爆开关更换保护器安全技术措施时间: 地点:井下 D11 变电所、新、老主排水泵房 施工负责人: 施工组织: 一、更换方案: 更换顺序根据先分高爆后回路的原则依次进行,尽量减少影响生产时间,保证施工安全和更换质量。1、分路高爆停电更换保护器方法:1)、停所需更换保护器高爆开关,拉开隔离后,按安全操作章程和行业标准进行施工。2)、更换完成后,及时进行恢复该高爆开关,对更换的保护器进行试验,确保灵敏可靠。2、进线高爆开关停电更换保护器方法:1)、对新、老泵房进线高爆开关保护器进行更换时,要从 D11 变电所对泵房 I(II)回路停电,拉出隔离手车。从新、老泵房进线I(II)回路断开高爆开关,拉开隔离手车,合新、老泵房联络,恢复不需要改造的 I(II)回路段各分高爆开关。对进线 I(II)回路高爆开关按安全操作章程和行业标准进行更换施工。更换完成后,根据停送电程序,先停联络开关,再恢复新、老泵房进线回路开关,最后依次送I(II)回路段内各分高爆开关。2)、对 D11 变电所进线高爆开关保护器进行更换时,要从地面35KV 变电站对 D11 变电所 I(II)回路停电,拉开隔离。从 D11 变电所拉开进线 I(II)回路高爆开关隔离,合 D11 变电所联络,送 I(II)回路段各分高爆开关。对进线 I(II)回路高爆开关按安全操作章程和行业标准进行更换施工。更换完成后及时从 35KV 变电站恢复进线 I(II)回路供电,对进线 I(II)回路高爆开关试送电,确认正常后,停 D11 变电所内联络高爆开关,送进线 I(II)回路电,再依次送 I(II)回路段内各分高爆开关。 二、安全措施:1、更换保护器前,所有参加施工的人员都要认真学习本措施并进行签字,并在施工中严格执行。每次更换保护器时,都要指定一名负责人,负责更换保护器的组织和安全工作。并负责贯彻本措施。每次更换时,机电二队(四队)要派专职高压维修电工现场负责高爆开关的停送电工作,对更换过程当中发现的问题快速进行处理,保证施工安全和供电安全、可靠。各变电所值班人员要协调联系停送电工作,并认真做好记录工作。2、施工之前要认真认真填写停电工作票和倒闸操作票,填写字迹要清楚,不允许随意涂改,操作时严格根据工作票内容操作,严禁无计划停电。3、施工之前及施工过程当中,必须要有瓦斯检查员对施工范围 10米内瓦斯进行不定期检查,在瓦斯浓度符合要求时,方可进行更换工作。否则,必须实行措施,待瓦斯浓度降到规定要求后,再进行更换。4...
