主井绞车固定滚筒塑衬加衬板安全技术措施

主井绞车固定滚筒塑衬加衬板安全技术措施_第1页
主井绞车固定滚筒塑衬加衬板安全技术措施_第2页
主井绞车固定滚筒塑衬加衬板安全技术措施_第3页

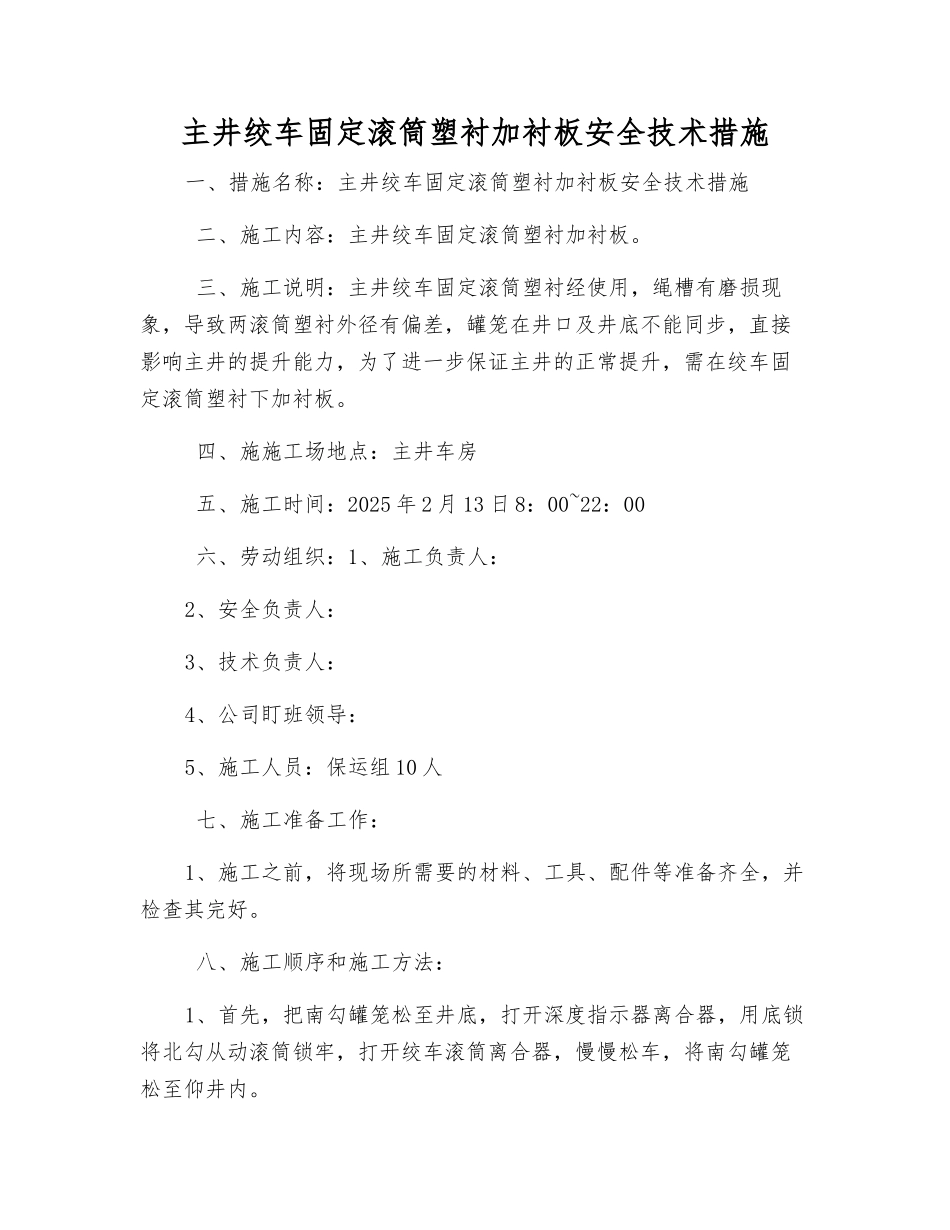

主井绞车固定滚筒塑衬加衬板安全技术措施一、措施名称:主井绞车固定滚筒塑衬加衬板安全技术措施 二、施工内容:主井绞车固定滚筒塑衬加衬板。 三、施工说明:主井绞车固定滚筒塑衬经使用,绳槽有磨损现象,导致两滚筒塑衬外径有偏差,罐笼在井口及井底不能同步,直接影响主井的提升能力,为了进一步保证主井的正常提升,需在绞车固定滚筒塑衬下加衬板。 四、施施工场地点:主井车房 五、施工时间:2025 年 2 月 13 日 8:00~22:00 六、劳动组织:1、施工负责人:2、安全负责人:3、技术负责人:4、公司盯班领导:5、施工人员:保运组 10 人 七、施工准备工作:1、施工之前,将现场所需要的材料、工具、配件等准备齐全,并检查其完好。 八、施工顺序和施工方法:1、首先,把南勾罐笼松至井底,打开深度指示器离合器,用底锁将北勾从动滚筒锁牢,打开绞车滚筒离合器,慢慢松车,将南勾罐笼松至仰井内。2、在天轮井架上用 2 付“U”型绳卡将钢丝绳锁至天轮上绳侧的井架上。继续松车,吐出钢丝绳,将钢丝绳头放置一侧。3、合上绞车滚筒离合器,打开北勾底锁,把北勾罐笼松至井底仰井,同样在天轮井架上用 2 付“U”型绳卡将钢丝绳锁至天轮上绳侧的井架上。继续松车,吐出钢丝绳,将钢丝绳头放置一侧。4、钢丝绳吐完后,由绞车司机停下电源盘,并挂好“有人工作,禁止送电”警示牌及停电工作牌。一切工作就绪后,通知施工人员开始施工。5、人员进入滚筒,拆除塑衬螺丝,将塑衬依次拆除,记好序号,并在不影响施工的地点摆放好。6、清扫滚筒上的卫生,把提前准备好的衬板安置在滚筒上,再依次安装塑衬,并校验两个滚筒上塑衬的外径,保证两个滚筒塑衬外径一样。7、全部安装完毕,进行上绳,上绳顺序与松绳顺序相反。8、上完绳后,开车试运转,试运转无误后,进行调绳并清理现场。9、所有工作完毕后,汇报科值班室、调度室,撤离现场。 九、施工质量要求:1、安装完毕,塑衬排列良好,无间隙,两个滚筒塑衬外径相同。2、排绳良好。3、塑衬螺丝紧固良好,无松动。 十、安全措施:1、施工之前,首先学习本措施,学习后签字,并在工作中严格根据措施执行。2、施工之前,应向施工人员、司机详细说明施工内容,方法及其注意事项。绞车必须停电挂牌,没有施工负责人联系,严禁摘牌、送电试运转。3、施工期间,关闭井口进、出车侧大门,施工负责人应派专人把守井口大门,并在大门处设立警示牌,严禁闲杂人员通行,严禁任何物件坠落井架。4...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
