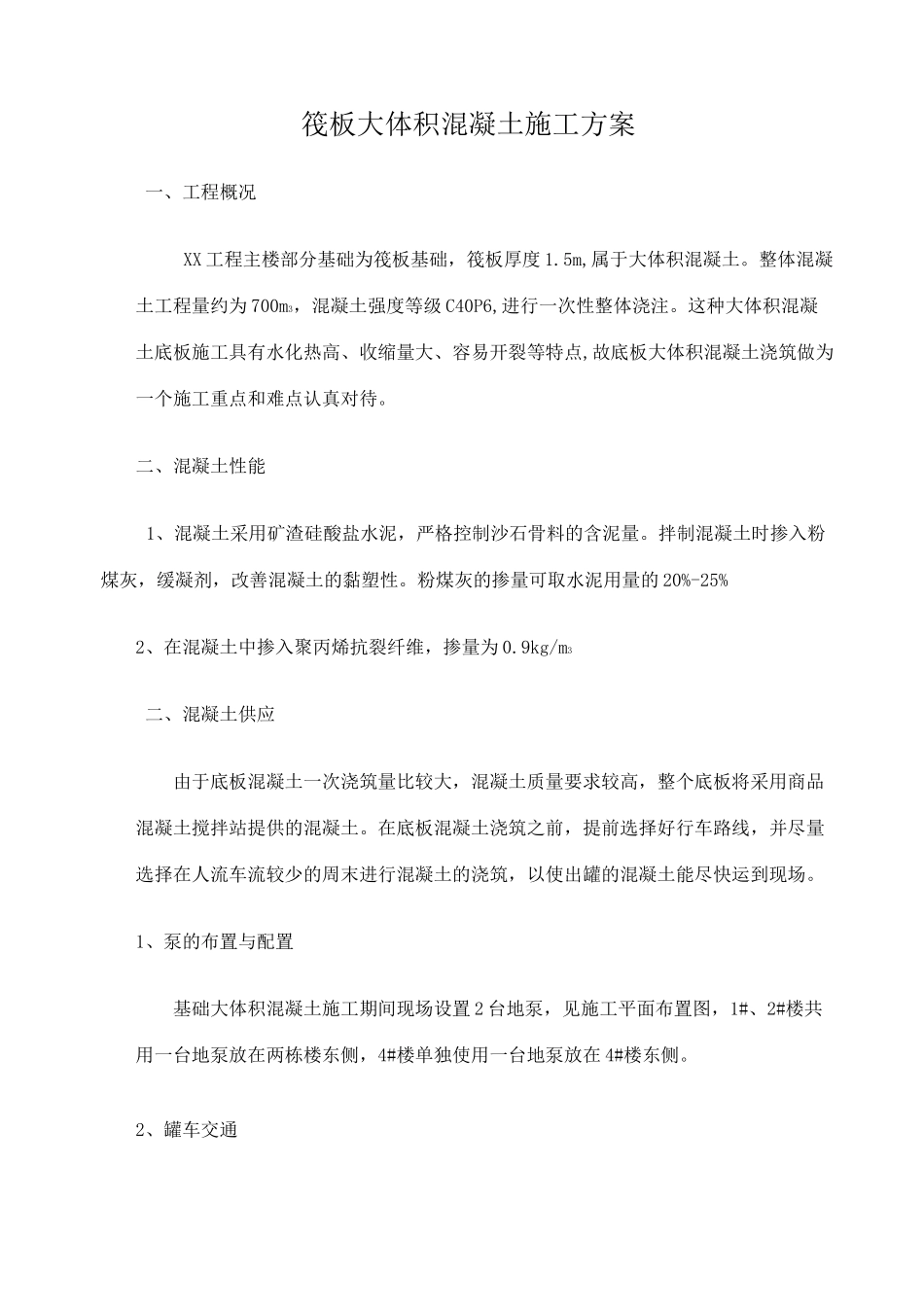

筏板大体积混凝土施工方案一、工程概况XX 工程主楼部分基础为筏板基础,筏板厚度 1.5m,属于大体积混凝土。整体混凝土工程量约为 700m3,混凝土强度等级 C40P6,进行一次性整体浇注。这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。二、混凝土性能1、混凝土采用矿渣硅酸盐水泥,严格控制沙石骨料的含泥量。拌制混凝土时掺入粉煤灰,缓凝剂,改善混凝土的黏塑性。粉煤灰的掺量可取水泥用量的 20%-25%2、在混凝土中掺入聚丙烯抗裂纤维,掺量为 0.9kg/m3二、混凝土供应由于底板混凝土一次浇筑量比较大,混凝土质量要求较高,整个底板将采用商品混凝土搅拌站提供的混凝土。在底板混凝土浇筑之前,提前选择好行车路线,并尽量选择在人流车流较少的周末进行混凝土的浇筑,以使出罐的混凝土能尽快运到现场。1、泵的布置与配置基础大体积混凝土施工期间现场设置 2 台地泵,见施工平面布置图,1#、2#楼共用一台地泵放在两栋楼东侧,4#楼单独使用一台地泵放在 4#楼东侧。2、罐车交通大体积混凝土浇筑前制定现场交通疏导方案,所有罐车按指定的路线行走,并设置专门交通协管员指挥道路交通。3、泵管的布置混凝土泵管铺设前,首先要搭设单独的脚手架,上铺脚手板来铺设泵管。脚手架不得紧靠钢筋搭设,以免浇筑混凝土时由于泵管的冲力使脚手架晃动造成钢筋移位。在浇筑混凝土时随着混凝土的浇筑,泵管不断拆除,脚手架也要随之及时拆除,否则待混凝土凝固后脚手架将无法拆除,给底板混凝土渗漏留下隐患。在泵管下边脚手板上还要铺上彩条布,以免泵管中的混凝土漏到底板钢筋上难以清除。4、浇筑前的准备由于该底板是大体积混凝土,技术要求高,必须保证混凝土不产生冷缝。为确保底板大体积混凝土的顺利浇筑,项目部将专门成立领导小组,来指挥大体积混凝土的浇筑。(1)技术准备底板混凝土浇筑前,首先编制了详细的技术交底,由技术负责人向工长进行交底,工长向工人进行书面及口头技术交底,让所有管理及操作人员都清楚混凝土浇筑质量的重要性、浇筑顺序、操作要点等。底板钢筋隐检完毕,柱墙插筋位置调整好且固定牢固,泵管铺设就位,水电预留洞、埋管留设完毕,保温材料准备到位。(2)人员组织底板大体积混凝土的浇筑必须各方面协调统一方可顺利施工。现场设总指挥一名,混凝土浇筑前由总指挥先进行各方面协调、联络和布置,施工时负责指挥处理各种关系。混凝土浇筑时现场将派专...
