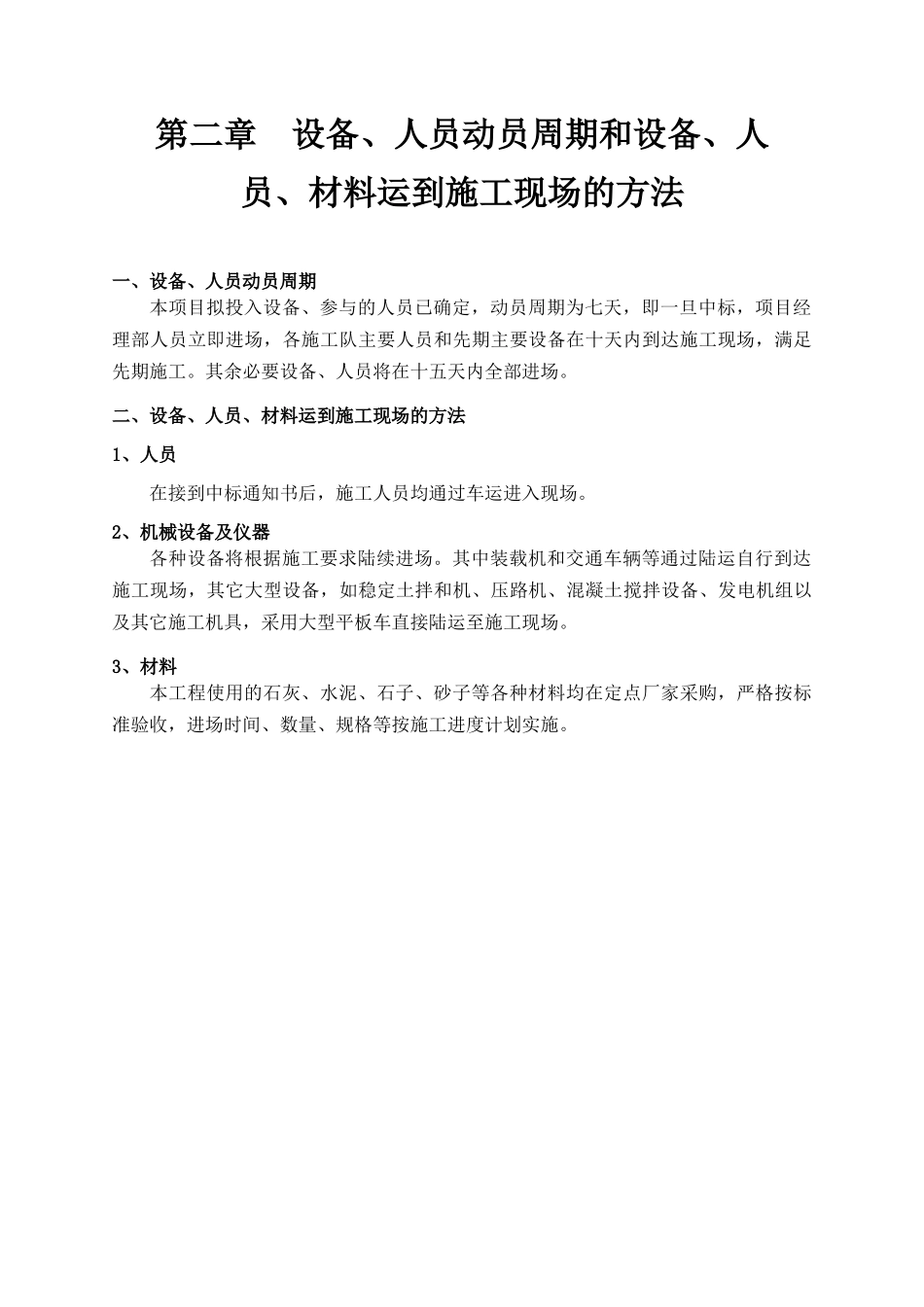

S331 干线公路射阳至盐城段改扩建工程A1 合同段施工组织方案及安全保障措施江苏华源建设集团有限公司二 OO 八年八月1、施工组织方案文字说明第一章 施工组织方案编制说明第一节 编制说明与依据一、编制说明:根据招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,结合我单位的施工经验,以信守合同,确保质量、确保工期、合理控制工程造价,优质高效文明施工为指导思想,编制了本施工组织方案。二、编制依据: 1、S331 干线公路射阳至盐城段改扩建工程 A1 合同段招标文件及施工图设计;2、国家、交通部颁发的现行技术规范、规程;3、本企业的施工管理水平,技术装备及类似工程的施工经验。第二节 项目概况S331 干线公路射阳至盐城段改扩建工程(A1 合同段)采用双向四车道一级公路标准,设计速度 80km/h,路基宽 61.5 米,其中:中间带宽 6 米两侧行车道各宽 12.25 米(含两侧路缘带 2*0.5 米),侧分带各 3 米,非机动车道各 5 米,绿化带各 4.5 米,人行道各 3 米。桥梁荷载等级为公路 I 级。本工程计划工期:2008 年 8 月 8 日~2009 年 4 月 30 日,共计 8 个月。第二章 设备、人员动员周期和设备、人 员、材料运到施工现场的方法一、设备、人员动员周期本项目拟投入设备、参与的人员已确定,动员周期为七天,即一旦中标,项目经理部人员立即进场,各施工队主要人员和先期主要设备在十天内到达施工现场,满足先期施工。其余必要设备、人员将在十五天内全部进场。二、设备、人员、材料运到施工现场的方法1、人员在接到中标通知书后,施工人员均通过车运进入现场。2、机械设备及仪器各种设备将根据施工要求陆续进场。其中装载机和交通车辆等通过陆运自行到达施工现场,其它大型设备,如稳定土拌和机、压路机、混凝土搅拌设备、发电机组以及其它施工机具,采用大型平板车直接陆运至施工现场。3、材料本工程使用的石灰、水泥、石子、砂子等各种材料均在定点厂家采购,严格按标准验收,进场时间、数量、规格等按施工进度计划实施。第三章 主要施工方案、施工方法和措施第一节 路基施工一、施工准备1、施工测量:路基施工前进行现场恢复和固定线路,其内容包括线路、中线的复测,水准点的复测与增设。将设计单位交给的水准点和导线点进行全线复测,利用复测的导线点数据,用全站仪放出路线的中桩和边桩,并在路基外设引桩,引桩设在征地用线内,放出征地边线,确定征地范围...
