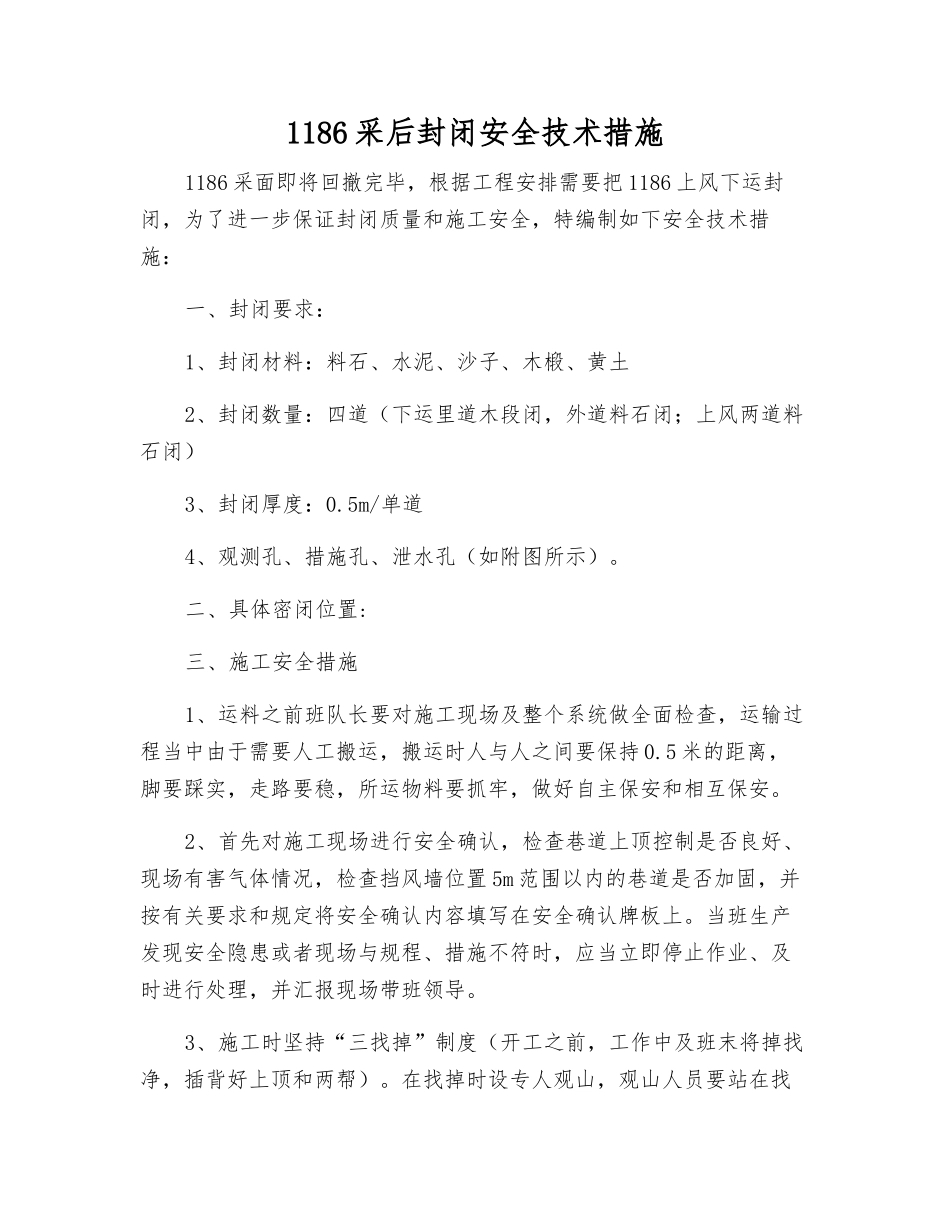

1186 采后封闭安全技术措施1186 采面即将回撤完毕,根据工程安排需要把 1186 上风下运封闭,为了进一步保证封闭质量和施工安全,特编制如下安全技术措施:一、封闭要求:1、封闭材料:料石、水泥、沙子、木椴、黄土2、封闭数量:四道(下运里道木段闭,外道料石闭;上风两道料石闭)3、封闭厚度:0.5m/单道4、观测孔、措施孔、泄水孔(如附图所示)。二、具体密闭位置:三、施工安全措施1、运料之前班队长要对施工现场及整个系统做全面检查,运输过程当中由于需要人工搬运,搬运时人与人之间要保持 0.5 米的距离,脚要踩实,走路要稳,所运物料要抓牢,做好自主保安和相互保安。2、首先对施工现场进行安全确认,检查巷道上顶控制是否良好、现场有害气体情况,检查挡风墙位置 5m 范围以内的巷道是否加固,并按有关要求和规定将安全确认内容填写在安全确认牌板上。当班生产发现安全隐患或者现场与规程、措施不符时,应当立即停止作业、及时进行处理,并汇报现场带班领导。3、施工时坚持“三找掉”制度(开工之前,工作中及班末将掉找净,插背好上顶和两帮)。在找掉时设专人观山,观山人员要站在找掉人员的侧后面指挥,找掉人员要选好撤身步。二人均躲开掉掉的方向,找掉工作要由外向里、由正顶向两帮一次找清,必须找到实茬。找掉和观山人员的后路不能有杂物挡道,一定保持后路畅通无阻。在找掉或打木垛时要停止一切有声响的工作。4、施工时实行边砌筑边拆帮破顶的方法,严禁大拆大卸,砌筑时要掏槽见硬帮硬底与煤岩接实,顶部接顶时用直径 90mm 厚的半圆或方木进行临时支护,并设专人观山,施工人员间要保持一定的距离,防止冒顶伤人。在顶梁高于棚子时,在棚子的上边做探板或打护顶柱将顶板矸石托住,顶柱直径不小于 160mm。6、在施工过程当中,假如发生上顶破裂冒落时,必须先停止工作、撤出所有的人员,及时汇报带班领导。待上顶稳定或形成自然平衡拱后再进入工作,但必须先找掉,找掉工作执行本措施第 2、3 条之规定。找掉工作完成需打木垛接顶时,必须打木垛进行接顶处理。7、砌筑时,假如底部有浮煤浮矸,必须全部清除要见硬底。8、施工中,对顶邦的煤岩应当随时找下浮掉,不使松动的煤岩留在密闭四周,影响密闭的严密性。9、班长将瓦斯便携式悬挂于密闭上方,随时检查气体情况。10、灰浆的灰沙比为 1:3,砖缝要灰浆饱满,严禁出现裂缝、重缝和空缝现象。11、在密闭上部、中部和底部各设 4 寸、2 寸、4 寸长 2.5 至 3m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

文旅传媒+ 关注
实名认证
内容提供者

传播文化,成就未来

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
