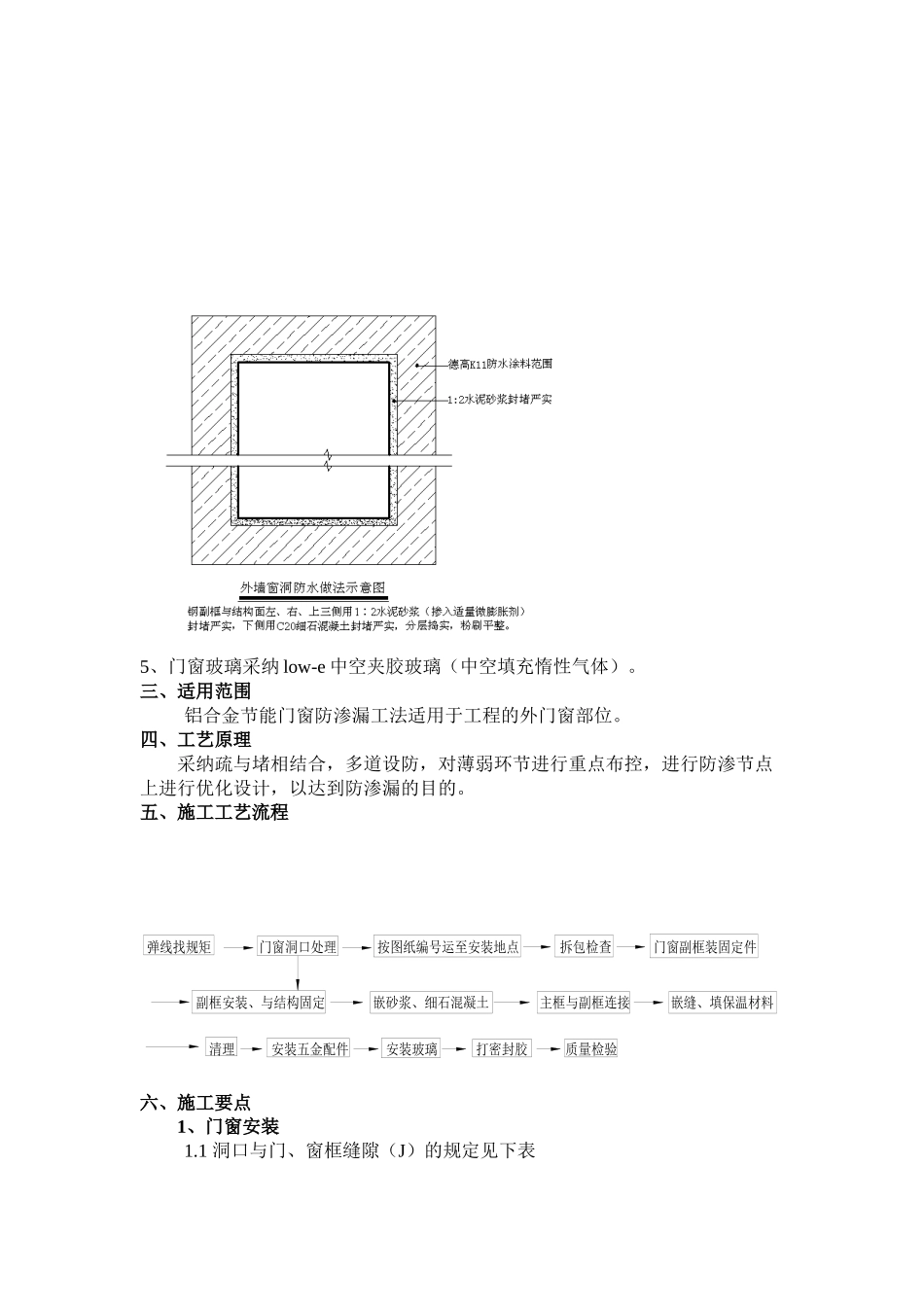

铝合金节能门窗防渗漏施工工法一、前言长江三角洲地区处于亚热带与南温带的过渡性气候带中,具有明显的季风特征,兼受西风带、副热带和热带辐合带天气系统影响,气候复杂,灾害性天气频繁。 雨热同步,雨量集中。暴雨台风多出现雨春末至秋至。在受到侧向台风暴雨的影响下,极有可能造成建筑物外墙面的渗漏。外墙渗漏多数体现在外门窗的渗漏,门窗口部位渗漏的主要原因是门窗框与墙体联接不牢固、松动,嵌缝工艺不符合要求,采纳的材料水密性差。密封材料填充不实、漏打,将导致窗框周围空腔积水,形成重力渗透,造成窗洞周围墙面渗水。通过长期摸索,为确保门窗工程质量,防止渗漏,对铝合金节能门窗的施工,实行专门施工工法。二、特点1、窗台坡度在结构上找坡,保证粉刷层厚度一致。2、阳台移门结构施工时在内侧留设混凝土止水坎,确保积水不会从门槛下口渗入室内。3、门、窗与墙体通过钢附框和连接件和墙体连接,钢附框埋入砂浆层中,减少了一条拼缝。4、门、窗侧边及洞口周边 250mm 范围内做涂料防水。5、门窗玻璃采纳 low-e 中空夹胶玻璃(中空填充惰性气体)。三、适用范围铝合金节能门窗防渗漏工法适用于工程的外门窗部位。四、工艺原理采纳疏与堵相结合,多道设防,对薄弱环节进行重点布控,进行防渗节点上进行优化设计,以达到防渗漏的目的。五、施工工艺流程六、施工要点1、门窗安装1.1 洞口与门、窗框缝隙(J)的规定见下表打密封胶按图纸编号运至安装地点安装五金配件副框安装、与结构固定清理弹线找规矩安装玻璃嵌砂浆、细石混凝土门窗洞口处理嵌缝、填保温材料主框与副框连接质量检验拆包检查门窗副框装固定件饰面材料金属材料清水墙(涂料)面砖石材缝隙(J)≤5≤15≤25≤501.2 门窗框与墙体间缝隙不得用水泥砂浆填塞,应采纳闭孔发泡剂填嵌饱满,表面采纳建筑硅酮胶密封1.3 窗口混凝土浇捣施工浇捣窗台混凝土时,确保捣成内高外低的形状(高低差 30mm)。1.4 墙体预埋件设置1.4.1 墙体预埋件的安装数量、规格必须符合设计要求。固定要牢固,严禁距离过大和预埋松动或在砖墙上射钉,以免经门窗开关振动,在门窗框处产生空鼓、裂缝。1.4.2 当与砖砌体连接时,一般混凝土预制块距砖口上下各 180mm 处设一块外,其余间距应不大于 500mm。也可在框四周将连接件脚头开叉采纳高标号水泥砂浆窝嵌于墙中的方法固定,脚头埋入墙体内不小于 50mm。严禁门窗框连接件直接固定于砖墙上或用膨胀螺栓固定于多孔砖上。1.5 铝合金...
