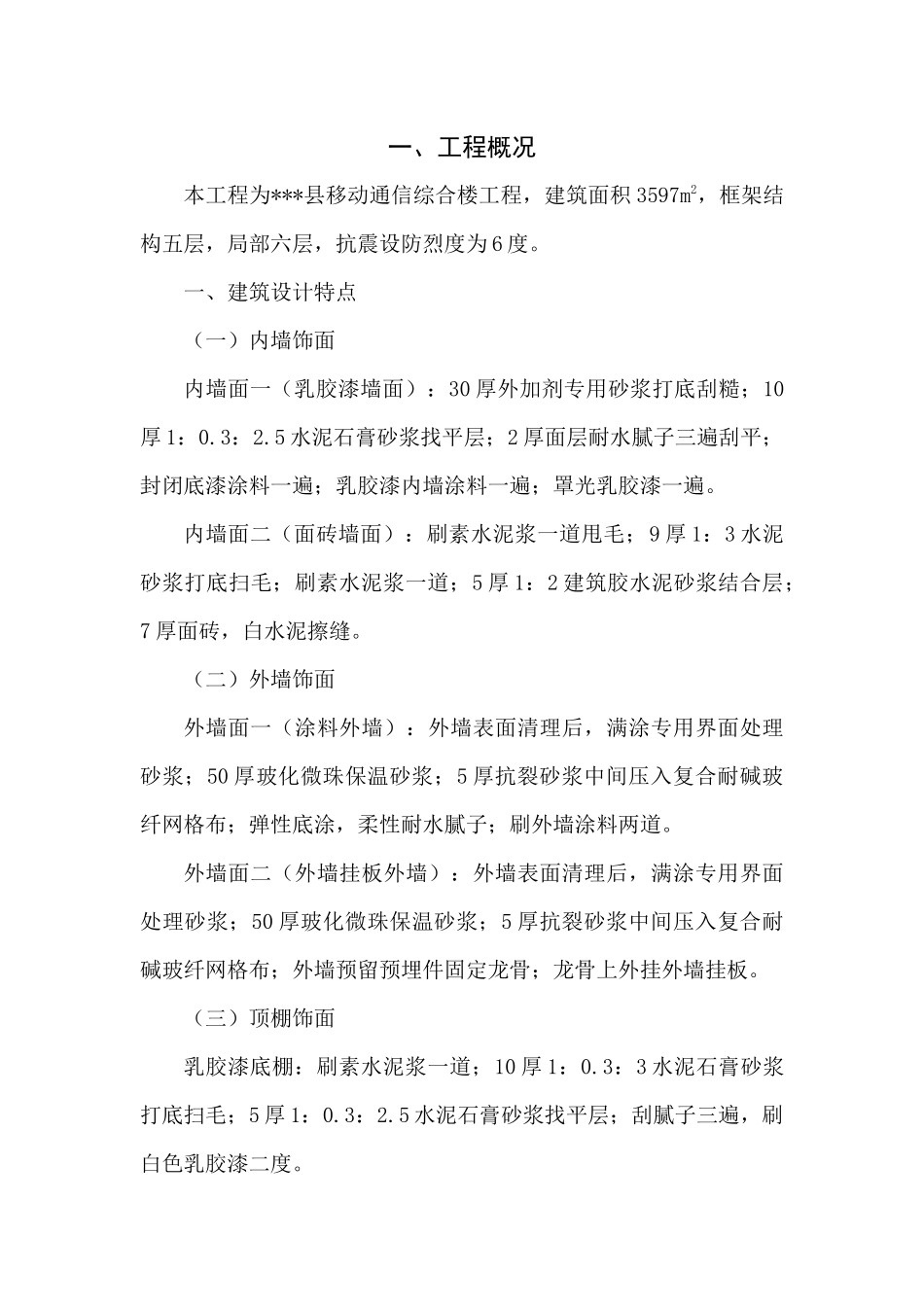

目录一、工程概况二、施工方案一、施工测量二、主要分部分项工程(一)基础工程 (二)主体工程(三)屋面工程 (四)脚手架工程 (五)装饰工程 (六)门窗安装工程 (七)楼地面工程 (八)水电安装工程三、施工组织及施工进度计划附表:施工进度计划表 劳动力计划表 投入机械表与测试设备清单四、质量保证体系五、安全防护、文明施工、环境保护、临时设施措施一、工程概况本工程为***县移动通信综合楼工程,建筑面积 3597m2,框架结构五层,局部六层,抗震设防烈度为 6 度。一、建筑设计特点(一)内墙饰面内墙面一(乳胶漆墙面):30 厚外加剂专用砂浆打底刮糙;10厚 1:0.3:2.5 水泥石膏砂浆找平层;2 厚面层耐水腻子三遍刮平;封闭底漆涂料一遍;乳胶漆内墙涂料一遍;罩光乳胶漆一遍。内墙面二(面砖墙面):刷素水泥浆一道甩毛;9 厚 1:3 水泥砂浆打底扫毛;刷素水泥浆一道;5 厚 1:2 建筑胶水泥砂浆结合层;7 厚面砖,白水泥擦缝。(二)外墙饰面外墙面一(涂料外墙):外墙表面清理后,满涂专用界面处理砂浆;50 厚玻化微珠保温砂浆;5 厚抗裂砂浆中间压入复合耐碱玻纤网格布;弹性底涂,柔性耐水腻子;刷外墙涂料两道。外墙面二(外墙挂板外墙):外墙表面清理后,满涂专用界面处理砂浆;50 厚玻化微珠保温砂浆;5 厚抗裂砂浆中间压入复合耐碱玻纤网格布;外墙预留预埋件固定龙骨;龙骨上外挂外墙挂板。(三)顶棚饰面乳胶漆底棚:刷素水泥浆一道;10 厚 1:0.3:3 水泥石膏砂浆打底扫毛;5 厚 1:0.3:2.5 水泥石膏砂浆找平层;刮腻子三遍,刷白色乳胶漆二度。(四)地面水磨石地面:素土夯实;C10 混凝土垫层 60 厚;水泥砂浆一道; 1:3 水泥砂浆找平层最薄处 20 厚;15 厚聚氨酯防水涂料:30 厚1:3 干硬性水泥砂浆结合层;10 厚 1:2.5 水磨水石地面,表面磨光打腊。水泥砂浆地面:素土夯实;C10 混凝土垫层 60 厚加铺 300 宽钢丝网片;水泥砂浆一道;CL7.5 轻集料混凝土垫层最薄处 60 厚;15厚聚氨酯防水涂料;35 厚 C15 细石混凝土;15 厚 1:2.5 水泥砂浆。地砖地面:素土夯实;C10 混凝土垫层 60 厚;水泥砂浆一道; 1:3 水泥砂浆找平层最薄处 20 厚;15 厚聚氨酯防水涂料:30 厚1:3 干硬性水泥砂浆结合层;撒素水泥面;8 厚地砖,干水泥擦缝。(五)楼面普通水磨石楼面:现浇钢筋混凝土楼板;水泥浆一道;20 厚1:3 水泥砂浆结合层;10 厚 1:2.5 水磨石地面...
