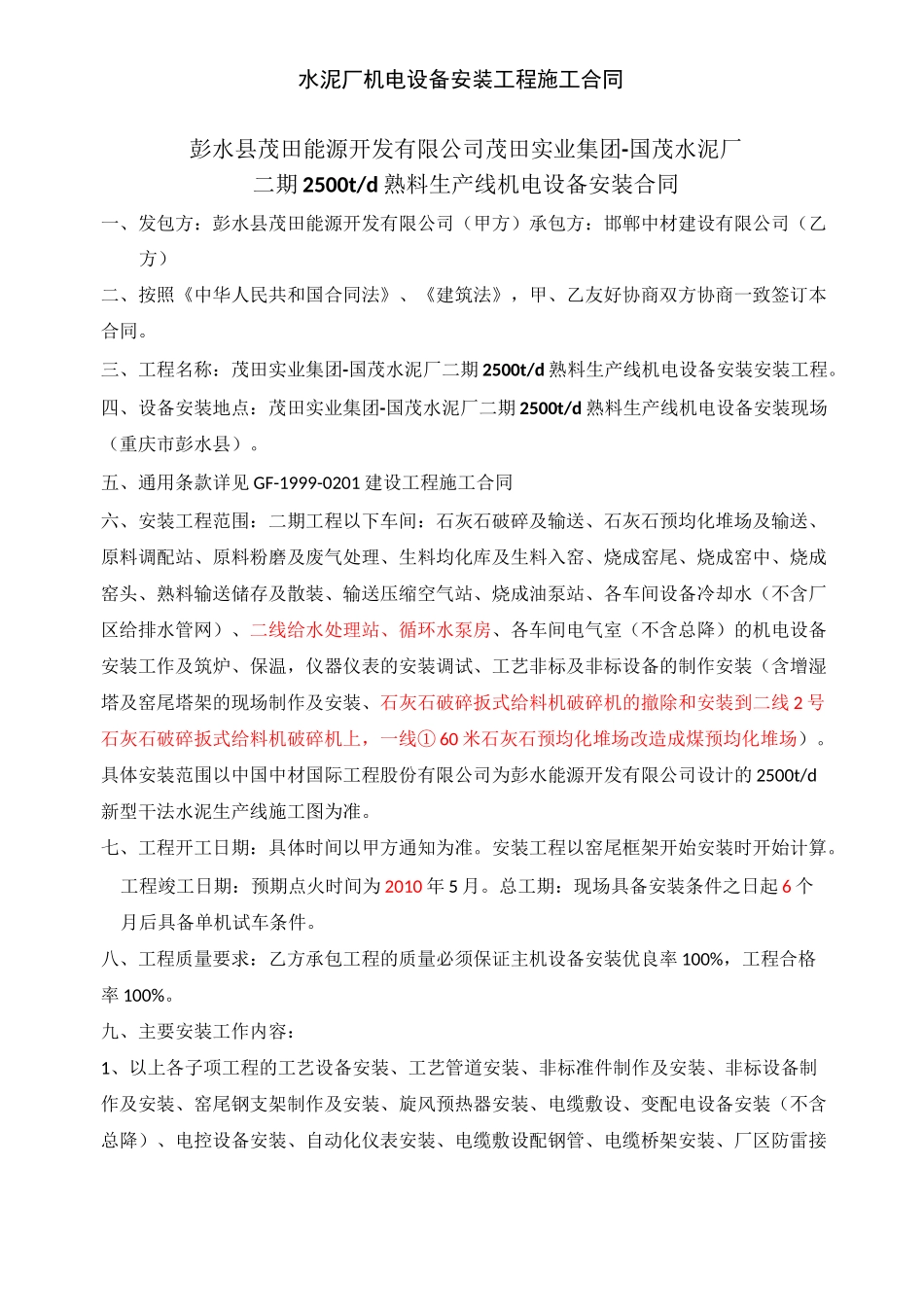

国茂水泥厂二期 2500t/d 熟料生产线机电设备安装工程施工合同发包方合同编号:承包方合同编号:发包方(甲方):彭水县茂田能源开发有限公司承包方(乙方):邯郸中材建设有限公司日期:二 oo 九年九月日水泥厂机电设备安装工程施工合同彭水县茂田能源开发有限公司茂田实业集团-国茂水泥厂二期 2500t/d 熟料生产线机电设备安装合同一、发包方:彭水县茂田能源开发有限公司(甲方)承包方:邯郸中材建设有限公司(乙方)二、按照《中华人民共和国合同法》、《建筑法》,甲、乙友好协商双方协商一致签订本合同。三、工程名称:茂田实业集团-国茂水泥厂二期 2500t/d 熟料生产线机电设备安装安装工程。四、设备安装地点:茂田实业集团-国茂水泥厂二期 2500t/d 熟料生产线机电设备安装现场(重庆市彭水县)。五、通用条款详见 GF-1999-0201 建设工程施工合同六、安装工程范围:二期工程以下车间:石灰石破碎及输送、石灰石预均化堆场及输送、原料调配站、原料粉磨及废气处理、生料均化库及生料入窑、烧成窑尾、烧成窑中、烧成窑头、熟料输送储存及散装、输送压缩空气站、烧成油泵站、各车间设备冷却水(不含厂区给排水管网)、二线给水处理站、循环水泵房、各车间电气室(不含总降)的机电设备安装工作及筑炉、保温,仪器仪表的安装调试、工艺非标及非标设备的制作安装(含增湿塔及窑尾塔架的现场制作及安装、石灰石破碎扳式给料机破碎机的撤除和安装到二线 2 号石灰石破碎扳式给料机破碎机上,一线① 60 米石灰石预均化堆场改造成煤预均化堆场)。具体安装范围以中国中材国际工程股份有限公司为彭水能源开发有限公司设计的 2500t/d新型干法水泥生产线施工图为准。七、工程开工日期:具体时间以甲方通知为准。安装工程以窑尾框架开始安装时开始计算。工程竣工日期:预期点火时间为 2010 年 5 月。总工期:现场具备安装条件之日起 6 个月后具备单机试车条件。八、工程质量要求:乙方承包工程的质量必须保证主机设备安装优良率 100%,工程合格率 100%。九、主要安装工作内容:1、以上各子项工程的工艺设备安装、工艺管道安装、非标准件制作及安装、非标设备制作及安装、窑尾钢支架制作及安装、旋风预热器安装、电缆敷设、变配电设备安装(不含总降)、电控设备安装、自动化仪表安装、电缆敷设配钢管、电缆桥架安装、厂区防雷接水泥厂机电设备安装工程施工合同地、其他电气设备安装、保温工程、砌筑工程、厂区照明(不含车间内照明...
