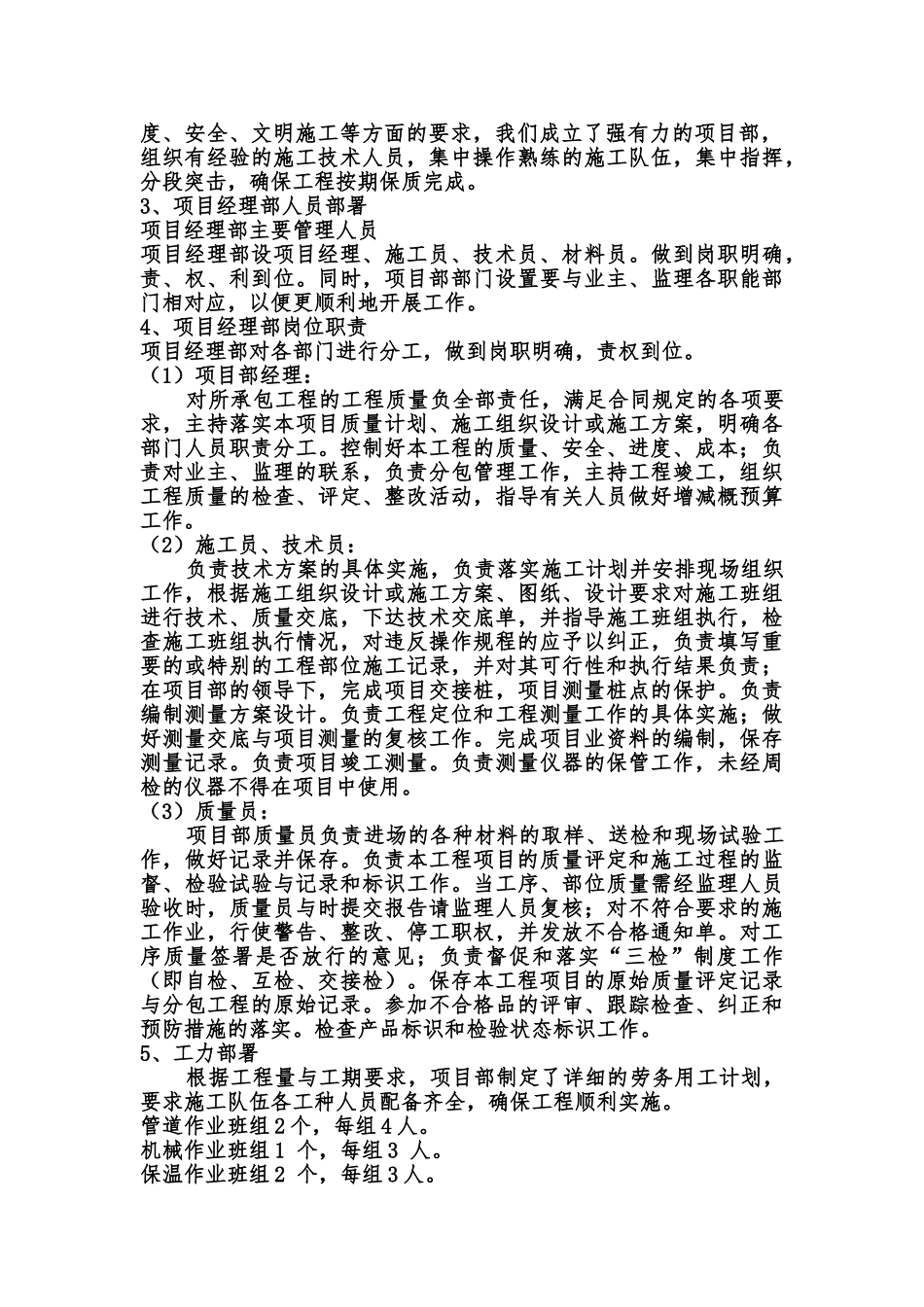

第一章 编制依据、原则一、工程设计依据 1、《压力容器压力管道设计许可规》TSG R1001 -20242、《市政公用工程设计文件编制深度规定》 2024 版 3、《城镇供热管道设计规》CJJ34-20244、《城镇直埋供热管道工程技术规》(CJJ/T81-2024)5、《工业金属管道设计规》GB50316-20006、《城镇供热管道结构设计规》CJJ105-2024 7、《城镇供热管埋网工程施工与验收规》(CJJ28-2024) 8、《工程测量规》(GB50026-2000) 二、 编制原则 1. 满足业主针对本工程质量、进度、安全、文明施工等各方面提出的要求。 2、根据工程地质条件,结合穿越管沟、多条现况管线的状况,施工过对技术、经济的综合比较,选择合理施工方法、技术措施,确保在满足业主对质量和安全要求的基础上按期完成工程。 第二章 工程概况与特点1、工程围与容生产建设兵团第五师双河市市政工程一级(供热管网)工程。2、供热管网敷设方式:全部采纳直埋方式敷设。高温水管道采纳有补偿方式,低温水管道采纳无补偿全埋技术。3、补偿方式:高温供水管道采纳轴向波纹补偿器。4、供热参数:供水温度 130℃,回水温度 80℃;设计压力:1.6Mpa。5、管材:供热管道采纳预制直埋保温管。 6、螺旋钢管技术规 (1)质量标准:按 GB/T4730-2024 标准生产,材质 Q235B。(2)管道工作参数:一次高温水的出、回水温度为 130/80℃,工作压力为 1.6MPa。7、补偿器技术规 直埋轴向波纹补偿器安装应注意流体流向(详见使用说明)。安装完毕应拆除运输与预拉伸部件。 第三章 施工总体部署与准备1、总体施工指导思想 本工程根据建设部颁布的《建设工程项目管理规》的要求进行总体规划,以项目管理对项目工期以与进度计划进行控制,施工技术以现场动态管理为基础。本工程以“精心组织,细致管理,科学部署,质量第一,文明安全施工并举,确保工期”为施工指导思想,采纳“以严求细,以细求优,以优求誉,以誉求存”的战略目标思想组织施工。2、项目部组织管理机构针对本工程施工条件复杂等特点,以与业主对本工程在质量、进度、安全、文明施工等方面的要求,我们成立了强有力的项目部,组织有经验的施工技术人员,集中操作熟练的施工队伍,集中指挥,分段突击,确保工程按期保质完成。3、项目经理部人员部署 项目经理部主要管理人员 项目经理部设项目经理、施工员、技术员、材料员。做到岗职明确,责、权、利到位。同时,项目部部门设置要与业主、监理各职能部门相对应,以便更顺利...
