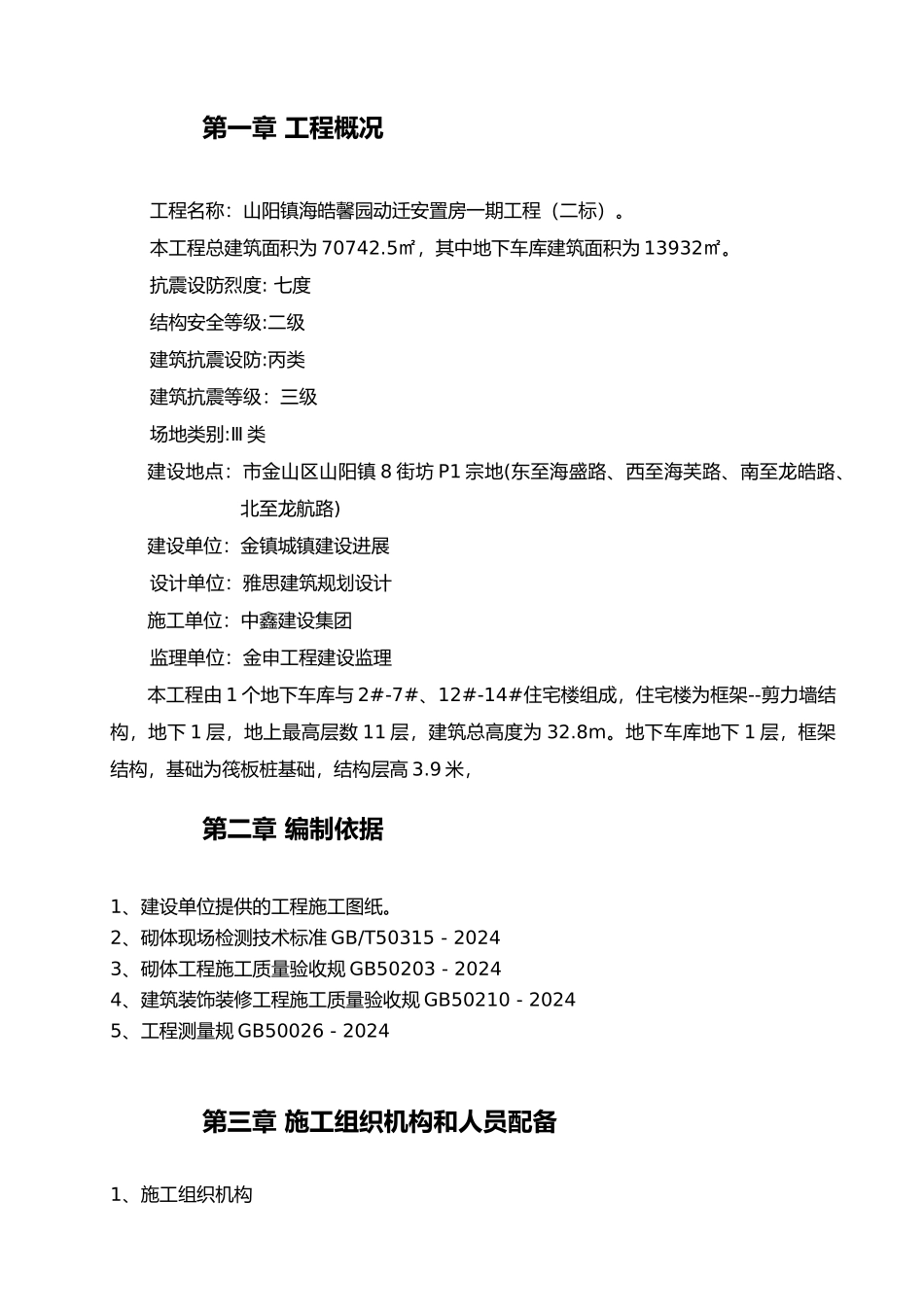

山阳镇海皓馨园动迁安置房项目一期工程(二标)砌体施 工专项方案编制人:审核人:编制日期:中鑫建设集团目 录第一章 工程概况 3第二章 编制依据 3第三章 施工组织机构和人员配备 4第四章 施工总体部署与流程 5第五章 施工进度计划和劳动力计划 7第六章 主要施工方法与其质量保证措施 9第一章 工程概况工程名称:山阳镇海皓馨园动迁安置房一期工程(二标)。本工程总建筑面积为 70742.5㎡,其中地下车库建筑面积为 13932㎡。抗震设防烈度: 七度 结构安全等级:二级 建筑抗震设防:丙类建筑抗震等级:三级场地类别:Ⅲ 类建设地点:市金山区山阳镇 8 街坊 P1 宗地(东至海盛路、西至海芙路、南至龙皓路、北至龙航路)建设单位:金镇城镇建设进展设计单位:雅思建筑规划设计施工单位:中鑫建设集团监理单位:金申工程建设监理本工程由 1 个地下车库与 2#-7#、12#-14#住宅楼组成,住宅楼为框架--剪力墙结构,地下 1 层,地上最高层数 11 层,建筑总高度为 32.8m。地下车库地下 1 层,框架结构,基础为筏板桩基础,结构层高 3.9 米,第二章 编制依据1、建设单位提供的工程施工图纸。2、砌体现场检测技术标准 GB/T50315 - 20243、砌体工程施工质量验收规 GB50203 - 20244、建筑装饰装修工程施工质量验收规 GB50210 - 20245、工程测量规 GB50026 - 2024第三章 施工组织机构和人员配备1、施工组织机构我司的质量方针是:“质量第一,服务周到,业主满意,不断地把最优秀的建筑安装工程产品贡献于人类与社会”。为实现我司这一质量方针,在项目建立一个由项目经理领导的质量保证机构,形成一个横到边、纵到底的项目质量控制网络,使工程质量网络处于有效的监督和控制状态。本工程施工管理实行项目经理负责制,项目经理 1 人,负责工程总体进度计划、成本核算、施工进度与与工程有关各方的联络工作,下设施工员、质量员、安全员、材料员等,各管理人员在项目经理统一安排和领导下,分管工程施工安排调度、质量检查、安全管理、主材料采购管理等工作。本分部工程的质量保证机构与职能如下图:生产经理技术负责人材料负责施工员安全员资料员质量员材料员预算员项目经理我司将建立健全施工全过程的质量保证体系,对工程施工实施质量预控法,提高操作人员的操作水平与管理人员的管理效能,有目的有预见地实行有效措施,有效防止施工中的一切质量问题的产生,真正做到施工中人人心中有标准、有准则,以确保施工...
