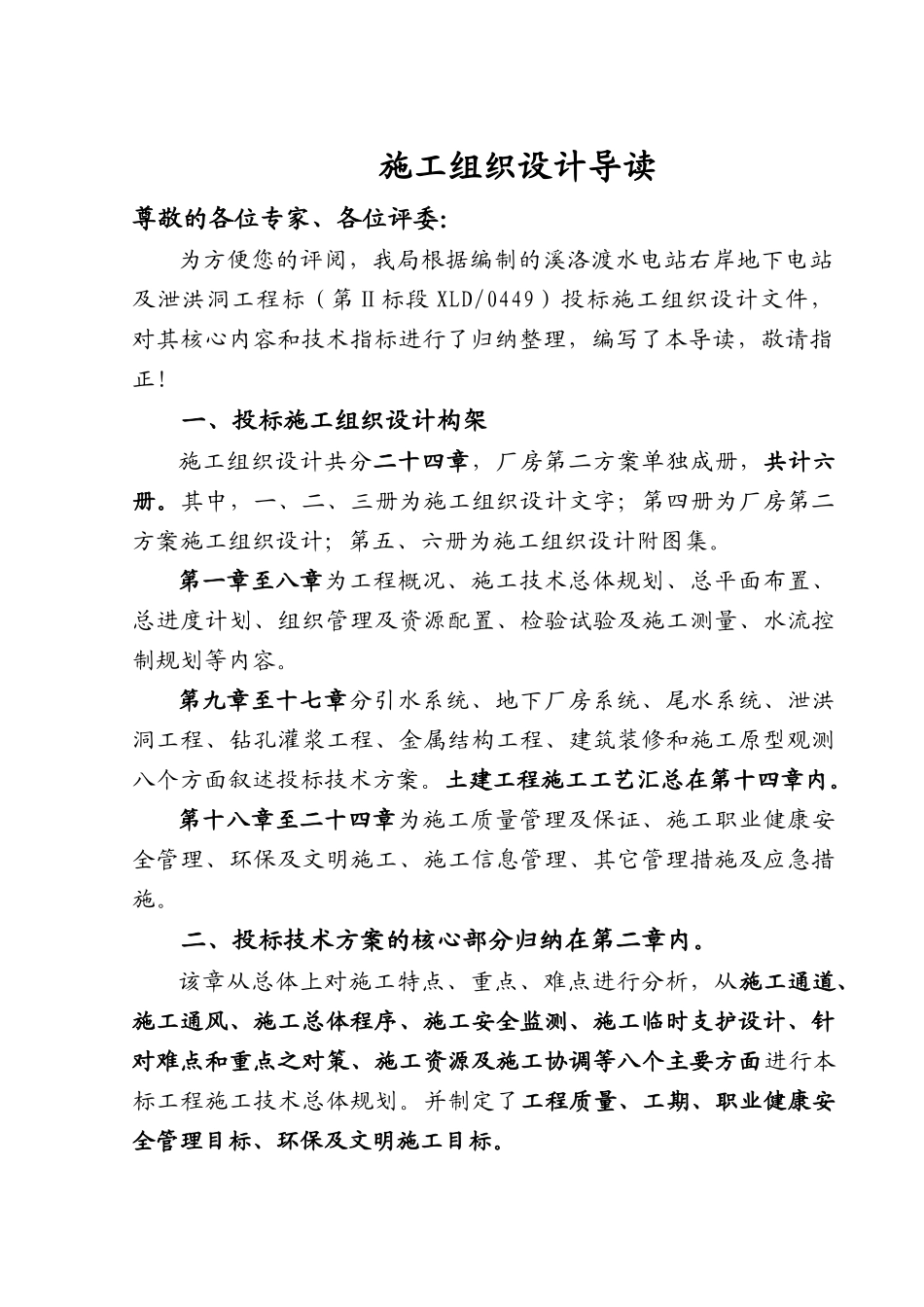

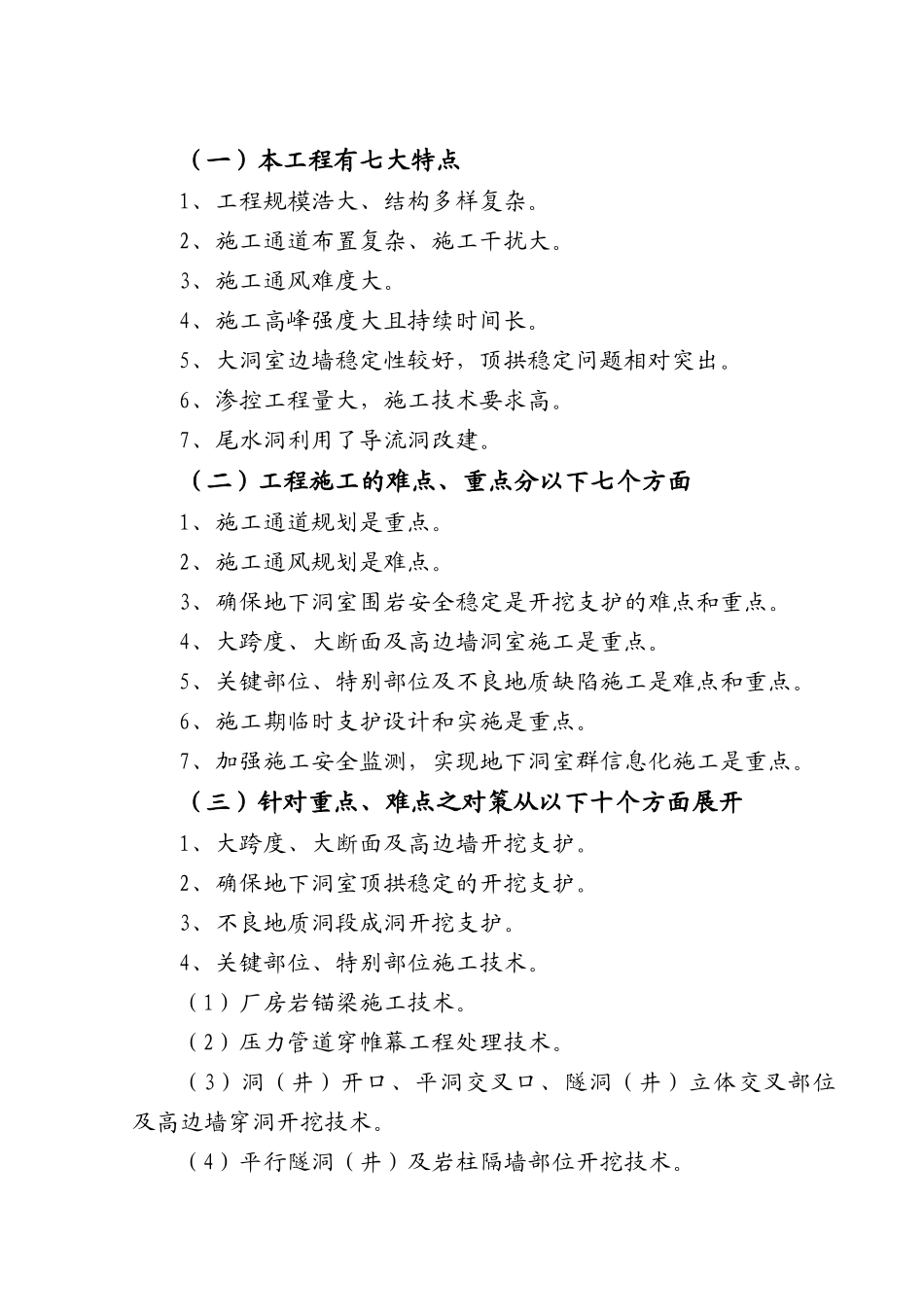

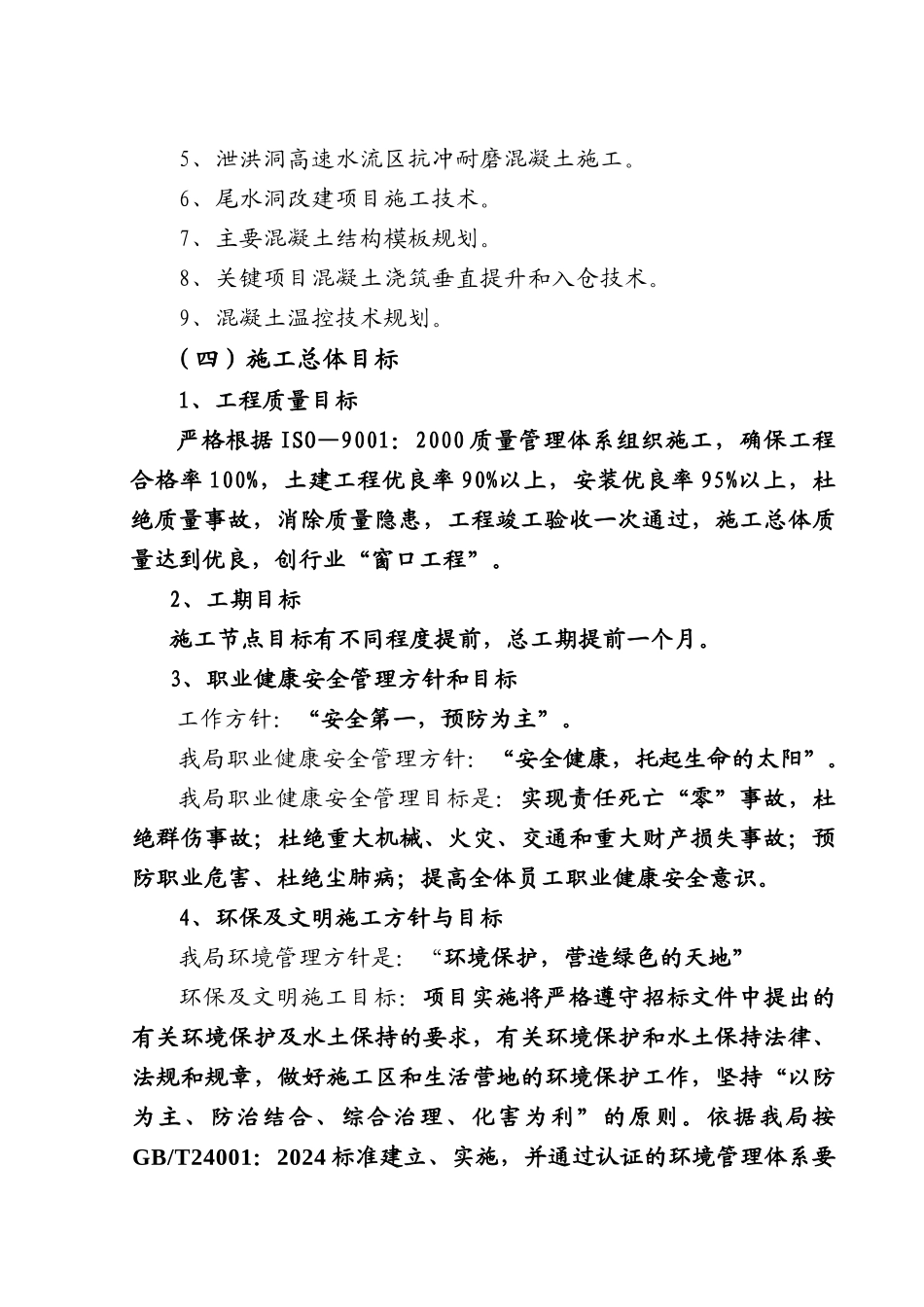

施工组织设计导读尊敬的各位专家、各位评委:为方便您的评阅,我局根据编制的溪洛渡水电站右岸地下电站及泄洪洞工程标(第Ⅱ标段 XLD/0449)投标施工组织设计文件,对其核心内容和技术指标进行了归纳整理,编写了本导读,敬请指正!一、投标施工组织设计构架施工组织设计共分二十四章,厂房第二方案单独成册,共计六册。其中,一、二、三册为施工组织设计文字;第四册为厂房第二方案施工组织设计;第五、六册为施工组织设计附图集。第一章至八章为工程概况、施工技术总体规划、总平面布置、总进度计划、组织管理及资源配置、检验试验及施工测量、水流控制规划等内容。第九章至十七章分引水系统、地下厂房系统、尾水系统、泄洪洞工程、钻孔灌浆工程、金属结构工程、建筑装修和施工原型观测八个方面叙述投标技术方案。土建工程施工工艺汇总在第十四章内。第十八章至二十四章为施工质量管理及保证、施工职业健康安全管理、环保及文明施工、施工信息管理、其它管理措施及应急措施。二、投标技术方案的核心部分归纳在第二章内。该章从总体上对施工特点、重点、难点进行分析,从施工通道、施工通风、施工总体程序、施工安全监测、施工临时支护设计、针对难点和重点之对策、施工资源及施工协调等八个主要方面进行本标工程施工技术总体规划。并制定了工程质量、工期、职业健康安全管理目标、环保及文明施工目标。(一)本工程有七大特点1、工程规模浩大、结构多样复杂。2、施工通道布置复杂、施工干扰大。3、施工通风难度大。4、施工高峰强度大且持续时间长。5、大洞室边墙稳定性较好,顶拱稳定问题相对突出。6、渗控工程量大,施工技术要求高。7、尾水洞利用了导流洞改建。(二)工程施工的难点、重点分以下七个方面1、施工通道规划是重点。2、施工通风规划是难点。3、确保地下洞室围岩安全稳定是开挖支护的难点和重点。4、大跨度、大断面及高边墙洞室施工是重点。5、关键部位、特别部位及不良地质缺陷施工是难点和重点。6、施工期临时支护设计和实施是重点。7、加强施工安全监测,实现地下洞室群信息化施工是重点。(三)针对重点、难点之对策从以下十个方面展开1、大跨度、大断面及高边墙开挖支护。2、确保地下洞室顶拱稳定的开挖支护。3、不良地质洞段成洞开挖支护。4、关键部位、特别部位施工技术。(1)厂房岩锚梁施工技术。(2)压力管道穿帷幕工程处理技术。(3)洞(井)开口、平洞交叉口、隧洞(井)立体交叉部位及高边墙穿洞开挖技术。(4)平行...
