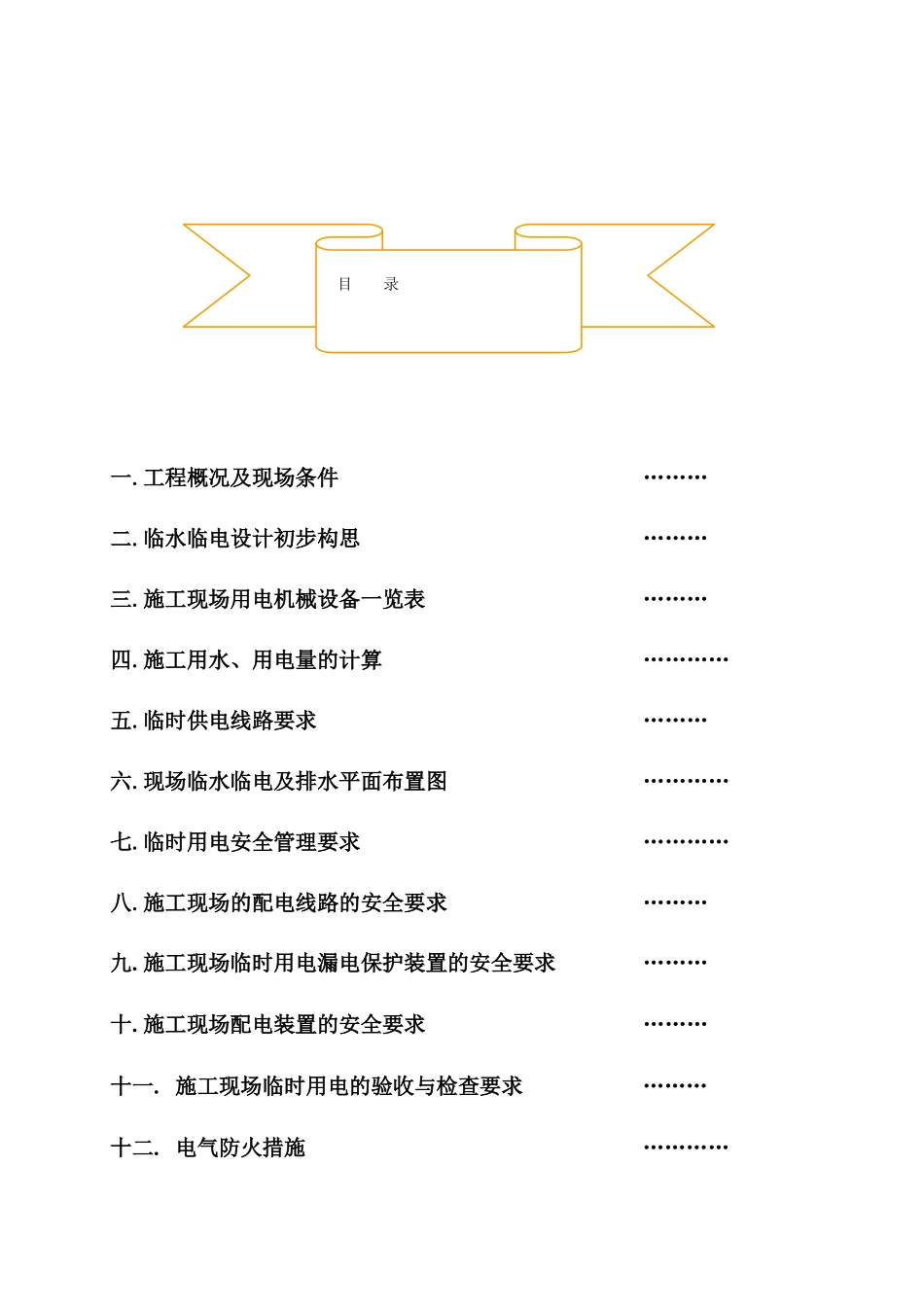

目 录 一.工程概况及现场条件 ………二.临水临电设计初步构思 ………三.施工现场用电机械设备一览表 ………四.施工用水、用电量的计算 …………五.临时供电线路要求 ………六.现场临水临电及排水平面布置图 …………七.临时用电安全管理要求 …………八.施工现场的配电线路的安全要求 ………九. 施工现场临时用电漏电保护装置的安全要求 ………十. 施工现场配电装置的安全要求 ………十一. 施工现场临时用电的验收与检查要求 ………十二. 电气防火措施 …………一、工程概况及现场条件Xxxxx(原 XX 生态度假区)项目一期工程(以下简称本工程)是海口市西海岸旅游风景区的重要组成部分,位于 XX 市 XX 新区规划西环路(即 XX 大道)与 XX 大道 交叉口东北侧,总占地面积 45.2 万 m2。本工程由 21 栋 4~5层的独立别墅及会所组成北区,由 71 套 2~3 层的小型别墅(2~4 套组合在一起)组合成共 22 栋联排别墅形成本工程南区。目前施工场地三通一平及施工围墙大部分完成,建设单位在位于一期工程北区与南区之间的二期项目用地上提供了一个 500KVA 的施工临时用电电源接口和一个 DN80 口径的施工临时用水水源接口(建设单位已在小区中心湖边设置水泵房及自动供水设备,流量 L=15 l/s,扬程 H=45m)。同时,建设单位在位于粤海大道围墙边提供了一块规划为绿化用地的场地用来作为建设单位、监理单位、施工单位的办公、生活的临时设施区,办公、生活临时设施区的临时供电线路(ZR―VV―3×70+2×35 电缆穿管埋地敷设)及临时供水管道(φ75 的 UPVC 塑料给水管埋地敷设)已经由建设单位从施工临时用电配电房及施工临时用水水泵房敷设到位。二、施工临水临电设计初步构思根据施工现场的具体情况,本工程施工临水临电按三个区域来分片供给(即工程概况中的北区、南区及办公生活临时设施区,因在北区设置了施工场地大门口,因此在大门口附近设置施工材料仓库及施工区卫生间,该部分施工临水临电的供给纳入北区统一考虑)。(一)施工临时用电初步构思1、施工区域的南区和北区的施工临时供电线路采纳架空线路。因本工程占地面积广、单栋面积小、每栋都需要提供一个施工临时供电配电箱,因此更适宜采纳采纳电线架空线路进行配电。在本工程中电线架空线路对比电缆穿管埋地供电的优点为:①电线架空线路的载流量是同规格的电缆穿管埋地载流量的约 1.4~1.6 倍,电线及电杆的总体成本小于电缆及保护管的...
