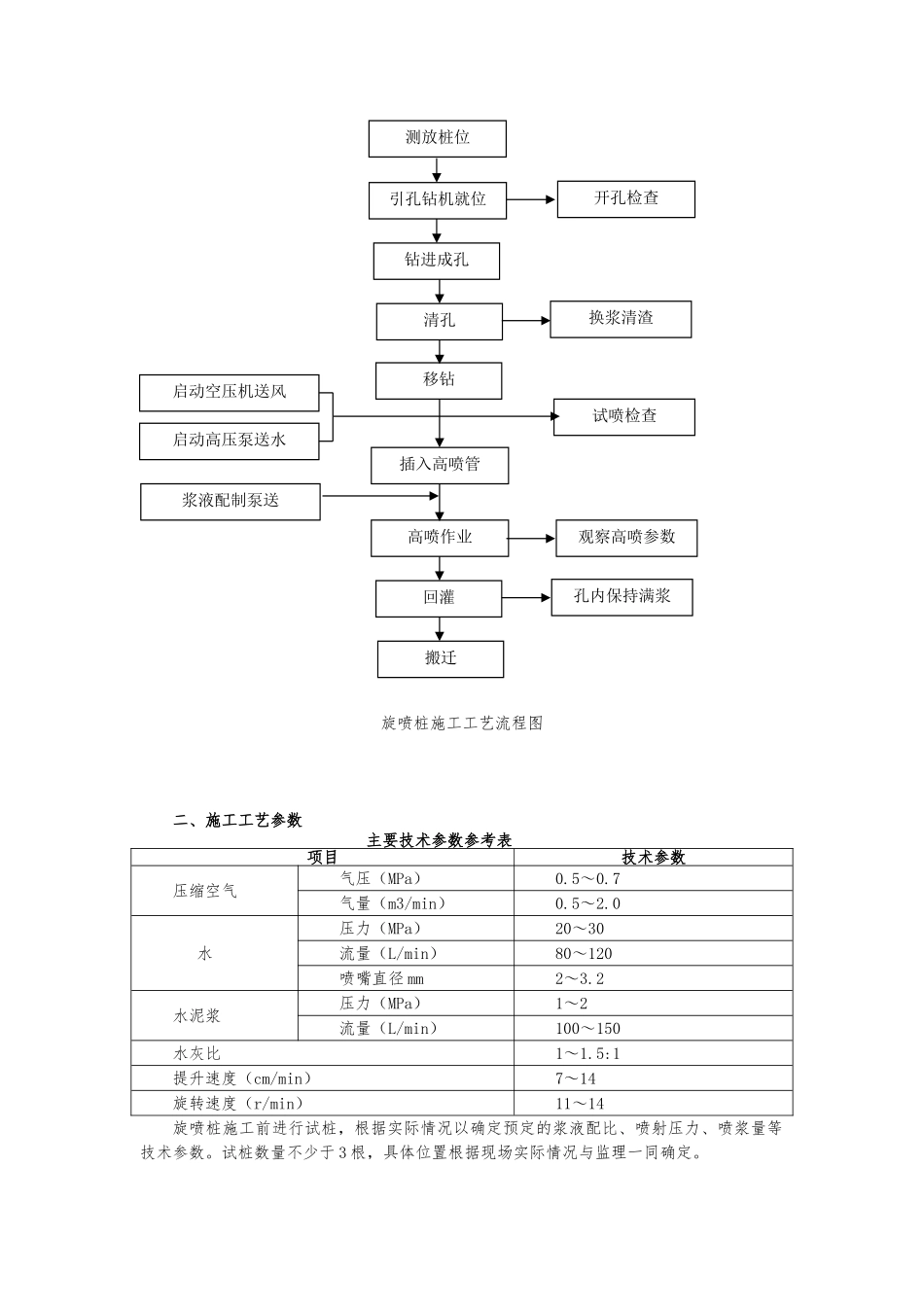

高压旋喷桩的施工质量控制一、施工原理与工艺流程三管法旋喷是一种水、气喷射、浆液灌注搅拌混合喷射的方法。即用三层喷射管使高压水和空气同时横向喷射,并切割地基土体,借空气的上升力把被破裂的土由地表排除;于此同时,另一个喷嘴将水泥浆低压力喷射注入到被切割、搅拌的地基中,使水泥浆与土混合达到加固目的,其加固直径可达 800~2000mm。采纳三管法旋喷,应先送高压水、再送水泥浆和压缩空气;喷射时先应达到预定的喷射压力、喷浆量后,再逐渐提升注浆管,注浆管分段提升的搭接长度不得小于 100mm;当达到设计桩顶高度或地面出现溢浆现象时,应立即停止当前桩的旋喷工作,并将旋喷管拔出并清洗管路。三重管法是将水泥浆与压缩空气同时喷射,除可延长喷射距离、增大切削能力外,也可促进废土的排除,减轻加固体单位体积的重量。旋喷桩施工工艺流程:旋喷桩施工工艺流程图二、施工工艺参数主要技术参数参考表 项目技术参数压缩空气气压(MPa)0.5~0.7气量(m3/min)0.5~2.0水压力(MPa)20~30流量(L/min)80~120喷嘴直径 mm2~3.2水泥浆压力(MPa) 1~2流量(L/min)100~150水灰比1~1.5:1提升速度(cm/min)7~14旋转速度(r/min)11~14旋喷桩施工前进行试桩,根据实际情况以确定预定的浆液配比、喷射压力、喷浆量等技术参数。试桩数量不少于 3 根,具体位置根据现场实际情况与监理一同确定。引孔钻机就位钻进成孔换浆清渣清孔回灌搬迁移钻开孔检查启动空压机送风启动高压泵送水试喷检查插入高喷管浆液配制泵送高喷作业观察高喷参数孔内保持满浆测放桩位浆量计算:以单位时间喷射的浆量与喷射持续时间,计算出浆量,计算公式为: Q=(H/v)q(1+β)式中 Q—浆量(m3); H—喷射长度(m);q—单位时间喷浆量(m3/min);β—损失系数,通常 0.1~0.2;v—提升速度(m/min)。根据试桩参数计算所需的喷浆量,以确定水泥使用数量。三、旋喷桩施工方法(1) 施工准备① 场地平整正式进场施工前,进行管线调查后,清除施工场地地面以下 2 米以的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、输送管路和电力线路位置确保施工场地的“三通一平”。② 桩位放样施工前用全站仪测定旋喷桩施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,保证桩孔中心移位偏差小于 50mm。③ 修建排污和灰浆拌制系统旋喷桩施工过程中将会产生 10~20%的返浆量,...
