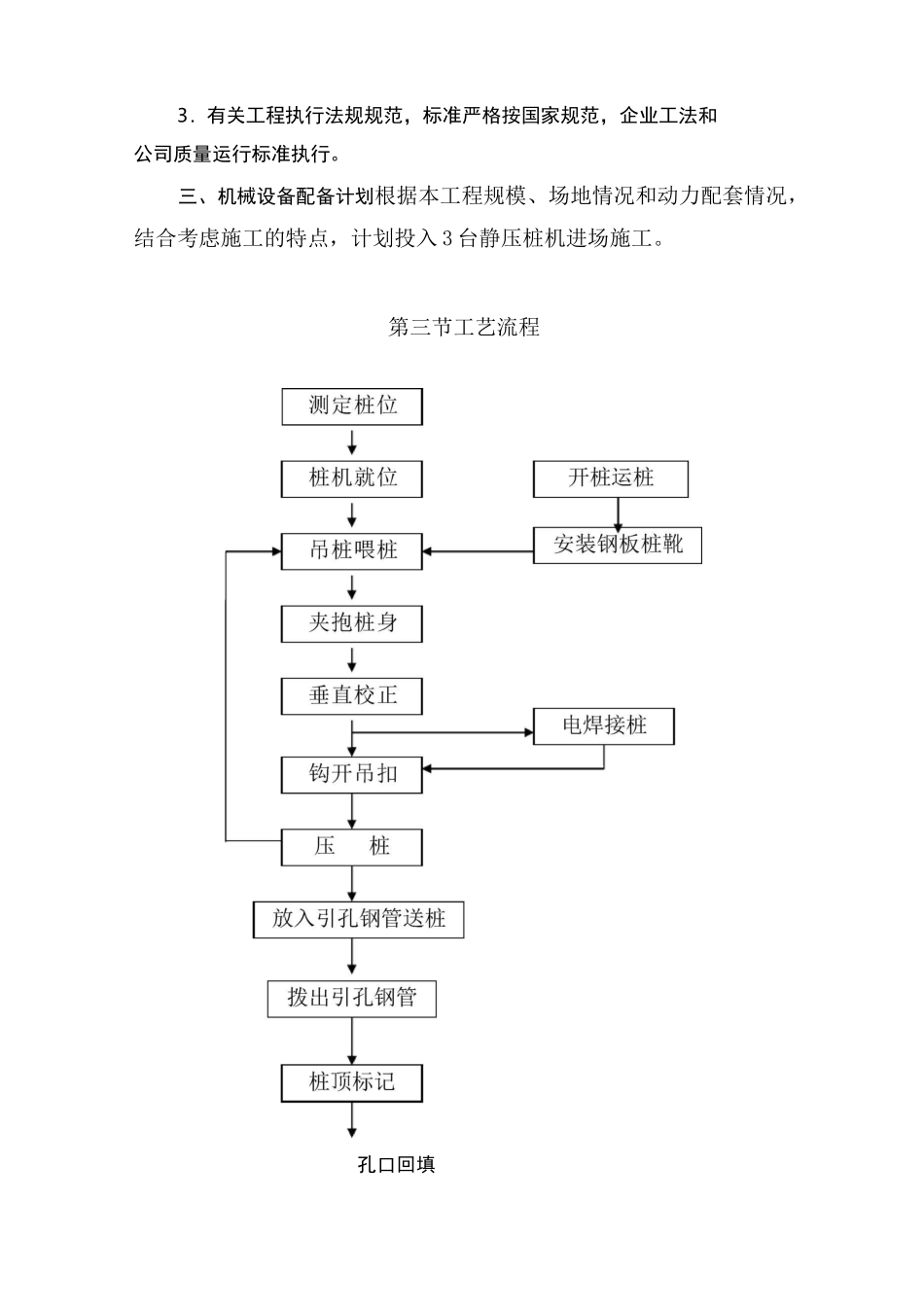

第四节施工测量控制措施本工程平面尺寸大,有 5 个单体组成,轴线布置较复杂,测量精度控制是本工程一项重要技术管理工作。针对这一工程特点,我们将按引起测量误差的各方面因素进行分析与控制,将测量误差控制到最小程度。1、测量设备校验与鉴定测量设备和器具在使用过程中由于各种原因会影响其精密度,所以,测量设备和器具应进行定期与不定期校验和鉴定。我公司规定,在下列情况下,测量设备必需经有相应资质的鉴定部门鉴定,经鉴定合格后方可继续使用:新购置的设备和器具受到过碰撞或振动过的器具和设备对测量结果有疑问的设备和器具在测量复核中发现测量误差较大时所用的设备和器具长期不使用的器具和设备到达有效鉴定期的设备和器具2、测量人员的安排在测量工作中,操作人员的技术素质和水平,是引起测量误差的关键因素。为保证测量精度,设测量主管工程师 1名,专职测量技术人员 4 名,做到定人定机定路线(沉降观测还应做到定时间),另配备辅助工 4 名,组成一支高素质的测量小分队。3、测量工作的管理与测量复核轴线、标高的测量工作由测量小分队进行,其它任何人员不得擅自进行;所有测量设备和器具由测量小分队人员收管,未经许可,任何队外人员不得私自使用测量设备和器具。所有轴线、标高测定后均要经过多次复核,复核结果要小于国家规定误差的一半时,才能定线。测量和复核均应做好记录,并保存存档。主要轴线和标高必需经测量总工程师复核并鉴定。第七章桩基施工方案第一节桩基概况本工程均采用预应力混凝土管桩,桩型 PHC-AB①550(110)、PHC-AB①600(110),桩端持力层为 8 层圆砾和 9-3 层中等风化粉砂质泥岩,有效桩长约为 45m~47m,有效桩长约为 40m~42m(地下室部分),总桩数为 1360 根。第二节施工部署一、现场准备工作1.做好现场三通一平,并安置好施工围档和临时设置。2.根据红线和设计图纸要求,放出轴线桩位并进行交接复核。3.根据提供的建设单位的施工场区,布置机台施工走向。4.组织材料进场与检测。5.提交开工报告。二、技术准备1.项目经理、项目技术负责人组织有关施工技术人员进行技术资料和施工图纸的阅读,详细了解工程地质情况、工艺特点,并布置技术质量各工种技术交底,详细编制作业计划,为确保总体计划的实现,按月、周编制作业计划,并在运行中进行检查和校对,动态调整。2.有关工程所需的质量记录表,及时按要求配备好,同时按公司质量体系运行要求做好各道工序的运行记录,做到每道...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

wxg+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
