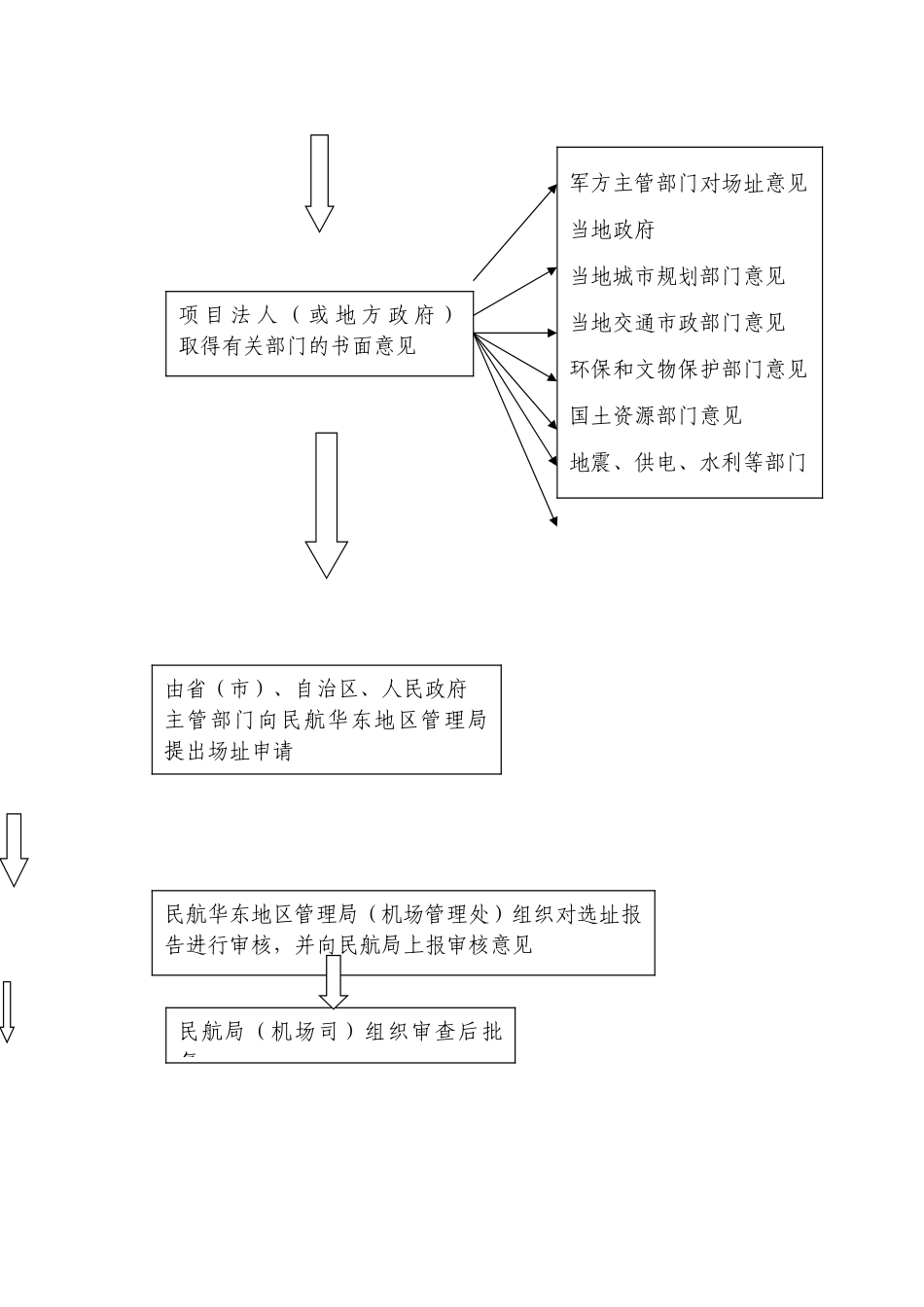

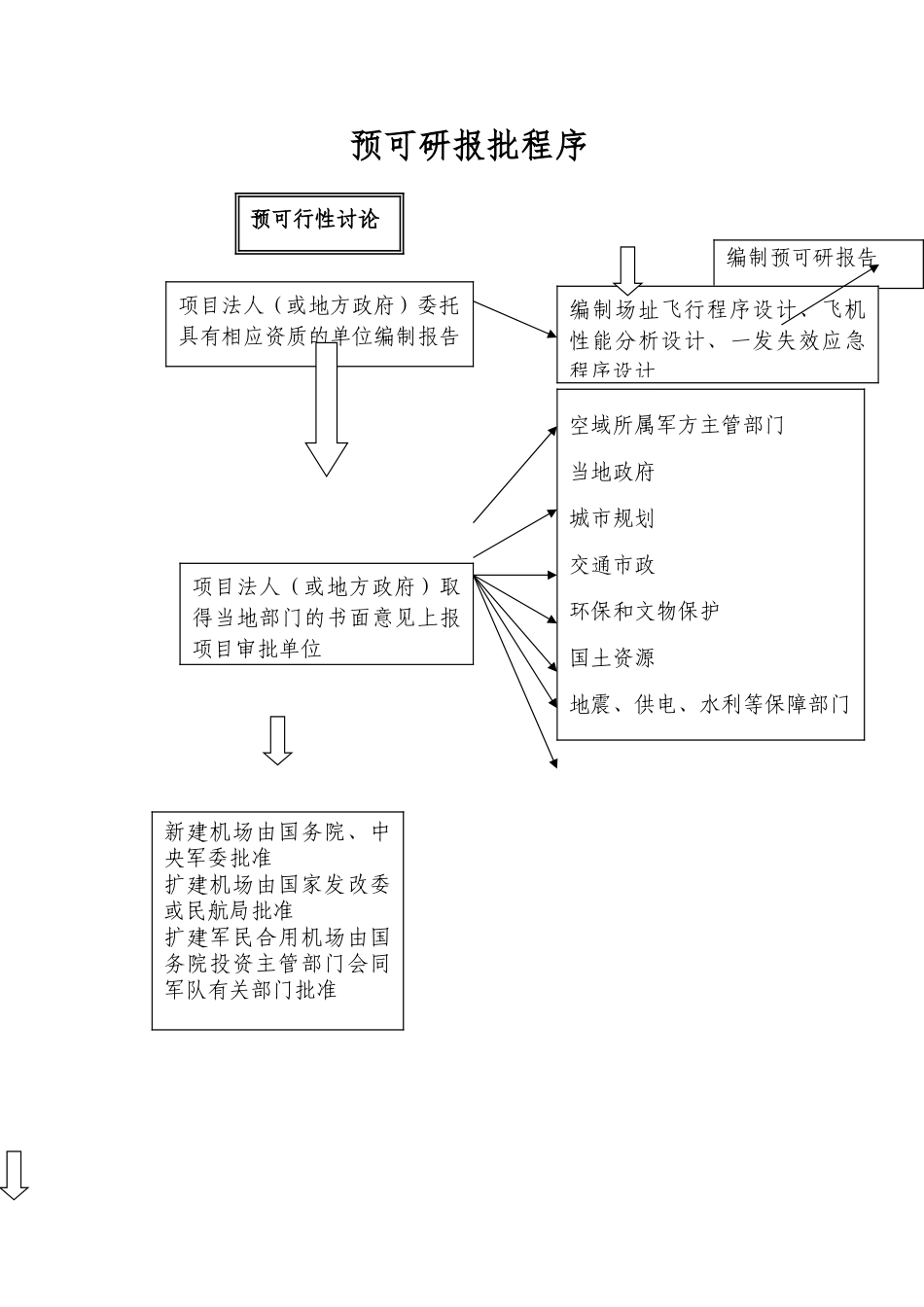

新建、改扩建民用机场工程建设程序指南机场选址预可行性讨论可行性讨论新建/迁建 机场总体规划机场飞行程序、飞机性能分析、一发失效应急程序空管设备台址前期阶段机场总体规划预可行性讨论扩建 可行性讨论机场飞行程序、飞机性能分析、一发失效应急程序 空管设备台址工程初步设计 设计阶段 工程施工图设计建设工程招投标工程质量监督实施阶段 工程不停航施工空管设备选购无线电频率申请校飞和设备开放 验收阶段 机场试飞工程竣工验收 民航专业工程行业验收、颁发机场使用许可证航行资料的发布(民航局) 开放运行发布航行通告(地区管理局)机场选址报批程序(审批流程大概 2 年)机场工程建设程序编制机场选址报告项目法人(或地方政府)委托具有相应资质的单位机场选址 编制场址飞行程序设计、飞机性能分析、一发失效应急程序设计军方主管部门对场址意见当地政府当地城市规划部门意见当地交通市政部门意见环保和文物保护部门意见国土资源部门意见地震、供电、水利等部门项 目 法 人 ( 或 地 方 政 府 ) 取得有关部门的书面意见由省(市)、自治区、人民政府主管部门向民航华东地区管理局 提出场址申请民航华东地区管理局(机场管理处)组织对选址报告进行审核,并向民航局上报审核意见民航局(机场司)组织审查后批复预可研报批程序空域所属军方主管部门当地政府城市规划交通市政环保和文物保护国土资源地震、供电、水利等保障部门编制预可研报告项目法人(或地方政府)委托具有相应资质的单位编制报告项目法人(或地方政府)取得当地部门的书面意见上报项目审批单位预可行性讨论 编制场址飞行程序设计、飞机性能分析设计、一发失效应急程序设计新建机场由国务院、中央军委批准 扩建机场由国家发改委或民航局批准 扩建军民合用机场由国务院投资主管部门会同军队有关部门批准可研报批程序(从预可研到可研大概半年,可研报告获批大概一年)空域所属军方主管部门当地政府城市规划交通市政文物保护环境影响评价文件批复国土资源预审意见地震、供电、水利等部门编制可研报告项目法人(或地方政府)委托具有相应资质的单位编制报告项目法人(或地方政府)取得有关部门的书面意见上报项目审批单位可研阶段 编制场址飞行程序设计、飞机性能分析设计、一发失效应急程序设计新建机场国家发改委批准改扩建项目国家发改委或民航总局批准 扩建军民合用机场由国务院投资主管部门或民航会同军队有关部门批准审批单位委托工程...
