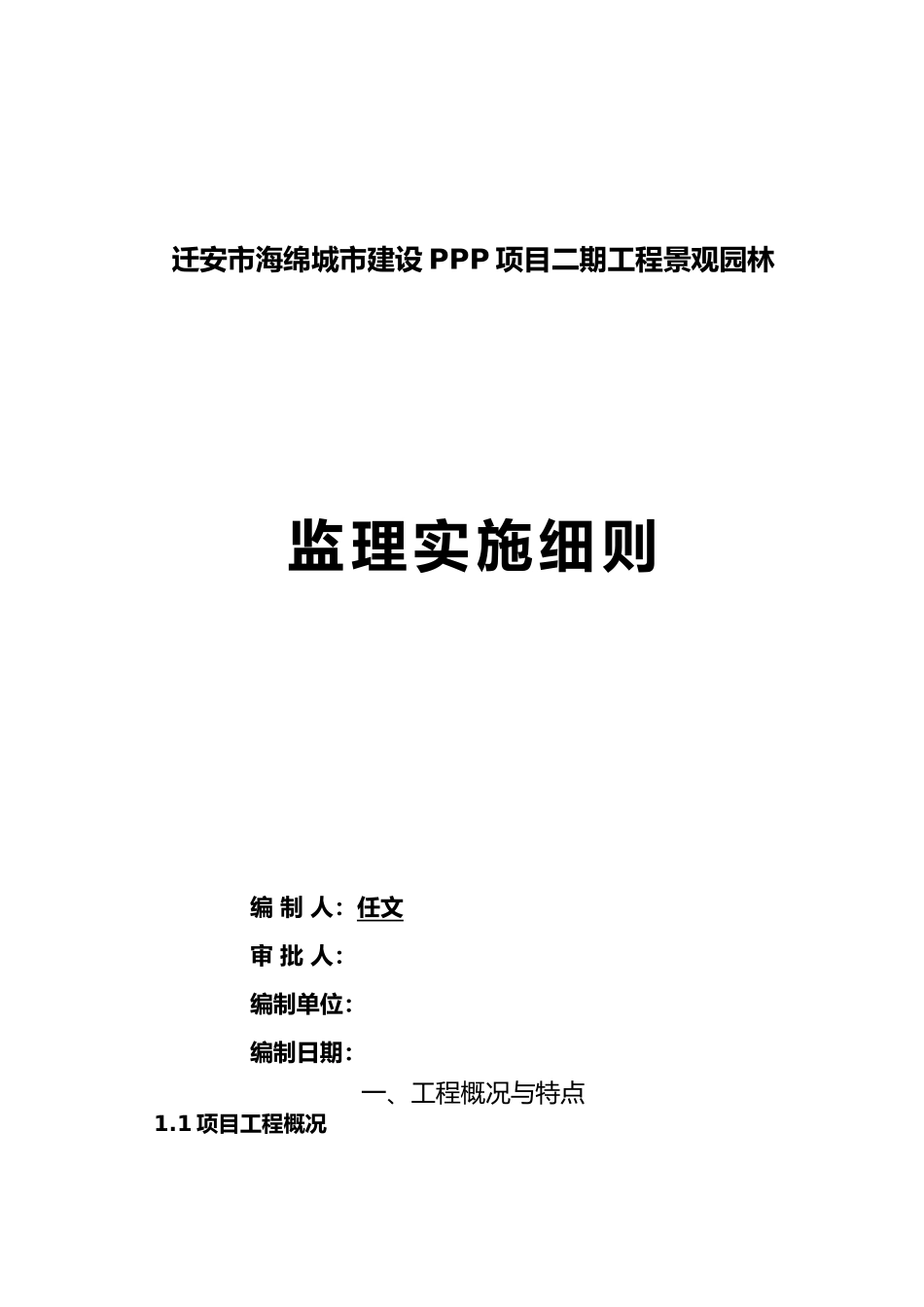

景观园林监理细则----------------------- -----------------------日期:迁安市海绵城市建设 PPP 项目二期工程景观园林监理实施细则编 制 人:任文审 批 人:编制单位:编制日期:一、工程概况与特点1.1 项目工程概况工程名称:迁安市海绵城市建设PPP项目(道路、管网与绿化、建筑与小区海绵化改造工程)二期施工监理 建设地点:迁迁安市城区围 建设规模:公建区 27 个,道路 57 段 建设单位:迁安市华控环境投资XX公司 投资概算:约 万元人民币 计划工期时间:总工期 555 日历天,其中施工工期 190 天,验收与考核期 365 天 资金来源:建设单位自筹1.2 项目工程特点(1)绿化种植设计配置乔木有:白腊、樱花,设计配置灌木有:榆叶梅、冬青卫矛、沙地柏等,花卉植物有:金娃娃萱草、金山绣线菊、三七等,地被植物有:麦冬、草坪多个品种。(2)人机分隔离带全部改造为下凹式绿地,在原道路相对低点处,削平侧分带两侧立道牙,使雨水快速汇入绿地。植草沟断面形式采纳倒抛物线形式,边坡坡度不大于1:3,纵坡围为0.3/0.4%,如与现状保留树木与附属市政设施有较大冲突时,可视现场情况设置为阶梯型植草沟,植草沟植被高度宜控制在100/200mm围。二、监理工作围迁安市海绵城市建设PPP项目二期工程景观园林施工。三、监理工作容主要包括施工准备阶段、施工阶段、施工验收阶段的施工质量控制、进度控制、投资控制、安全文明施工管理、合同管理、信息资料管理、组织协调等监理工作。3.1 施工准备阶段监理工作主要容(1)为保证本工程质量的有效实施,在完善我监理单位的质量控制系统的同时,督促施工单位根据合同要求建立健全的质量保证体系。(2)审查施工单位在各单位、分部、分项工程开工前报审的施工组织设计(方案)。(3)审查施工单位施工准备工作是否充分,施工现场是否满足开工条件等。3.2 施工阶段监理工作控制容(1)检查绿化种植土方的场地平整度、下凹式种植池整理与土方质量,检查工程采纳的主要施工设备与苗木材料是否符合设计文件或标书所规定规格与质量标准。在承包单位订货时,认为有必要时、可商请建设单位同意对主要苗木供应地进行考查。(2)检查苗木的定点放样是否准确无误,审核签署施工单位的测量放样报验单。(3)检查苗木种植穴的开挖是否符合规,对不符合规的种植穴责令重新开挖。(4)检查施工单位的苗木种植情况,并审核施工单位上报的绿化工程工序质量报验单,与附上的该工序(检验批、分项工程)的...
