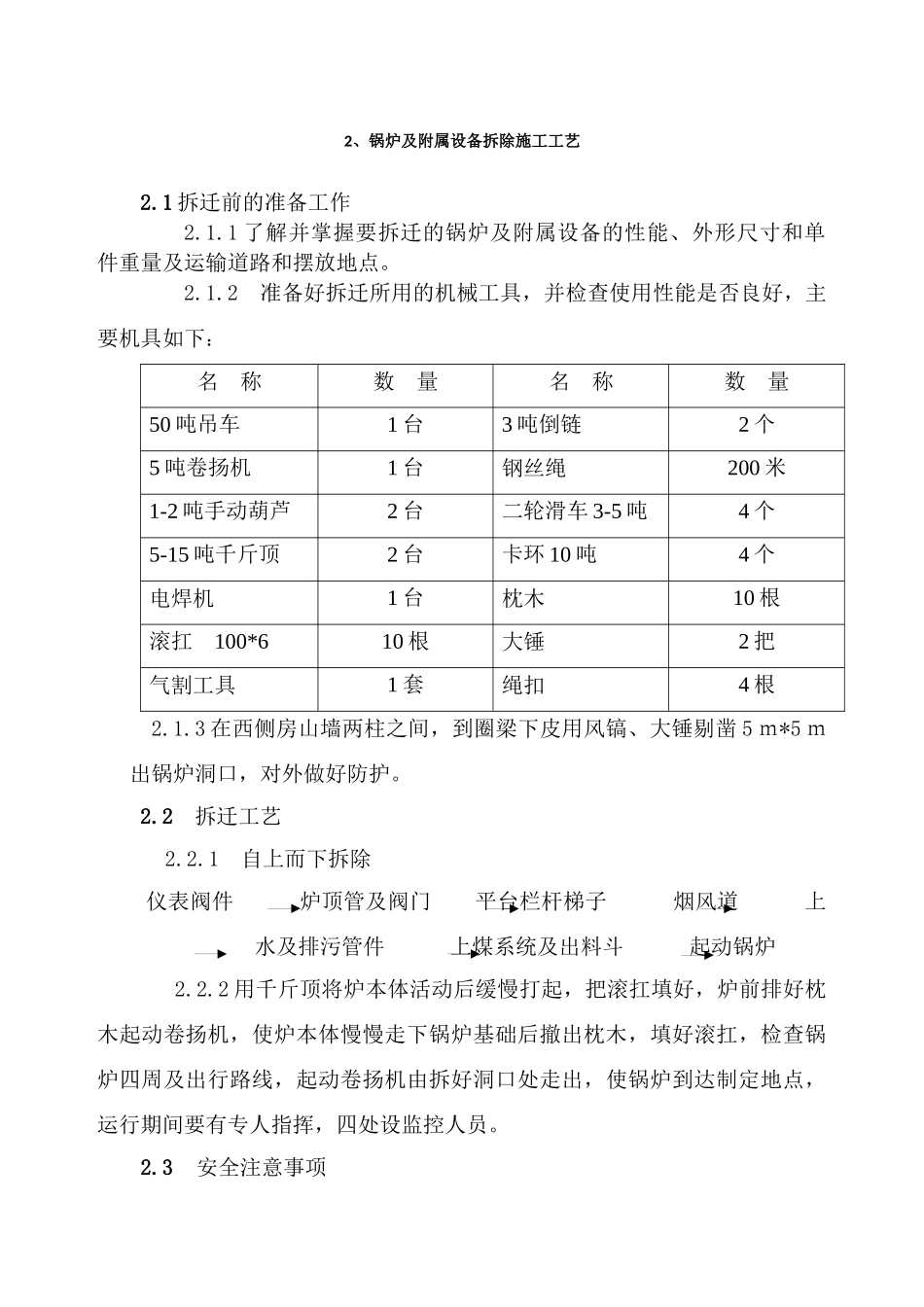

普天里锅炉改造工程施工组织设计1、 工程概况 工程概况该工程为普天里锅炉改造工程,工程座落于河北区普天里小区内,规模为两台 6 吨热水锅炉拆运,1 台 20 吨热水锅炉及附属安装。1.1 工程主要内容1.1.1 热水锅炉 SZL14-1/115/70-AIII 型锅炉安装 1 台,及锅炉房附属设备和工艺管道安装。1.1.2 两台 6 吨热水锅炉及附属拆除及运输。1.1.3 锅炉房增高及顶板安装。 1.3 工程特点与部署: 本工程施工工期要求紧,土建工程与设备安装工程交叉作业,同时项目为拆改扩建,拆除与扩建同时进行而且还需要保证现有环境要求。因此施工单位必须要统筹安排,科学组织、精心施工,一切为用户着想,确保工程质量和工程工期。现场施工必须做到文明施工和环境保护,体现企业良好的施工形象。施工部署上要统筹安排好各项工程的预制、安装以及与土建、钢架结构专业施工的交叉进度与安全作业,在劳动力安排上要备有充分的预备力量,按实际施工计划随时调整现场作业人员。 1.4 工期要求:工期由 2024 年 9 月 13 日开工, 2024 年 11 月 10 日达到供热要求。 1.5 质量要求: 锅炉房锅炉及全部附属设备安装调试达到现行有关施工及验收法律规范的优良要求。1.6 本工程使用的主要施工验收法律规范及标准: 《钢结构工程施工及验收法律规范》 GB50205-95 《钢结构工程质量检验评定标准》 GB50221-95 《建筑钢结构焊接规程》 YGB81-91《工业锅炉安装工程施工及验收法律规范》 GB50273-98《工业金属管道工程质量检验评定标准》GB50184-93《工业金属管道工程施工及验收法律规范》GB50235-97《工业设备及管道绝热工程质量检验评定标准》GB50185-93《锅炉受压元件焊接技术条件》《锅炉受压元件焊接接头机械性能检验方法》材 料员张 平建核 算员薛 明涛安 全员 臧 平安资 料员运 志杰见 习工长王伟专 业工长郑 铁锐《安全标志》 GB2894-82《工业管路的基本识别色和识别符号》 GBJ7231-87《现场设备工业管道焊接工程施工及验收法律规范》GB50236-98 《工业自动化仪表工程施工及验收法律规范》 GBJ93-861.7 项目组织机构本工程设现场项目经理一名,负责整个工程的施工及管理,配备相应的专业工长对各个专业的安装进行具体管理。工程项目管理组织机构图:分公司副总经理左国占项目经理檀庆土 建 锅炉安装结构安装2、锅炉及附属设备拆除施工工艺2.1 拆迁前的准备工作2.1.1 了解并掌握要拆迁的锅炉及附属设备的...
