电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程建筑工程质量缺陷处罚细则

工程建筑工程质量缺陷处罚细则_第1页
工程建筑工程质量缺陷处罚细则_第2页
工程建筑工程质量缺陷处罚细则_第3页

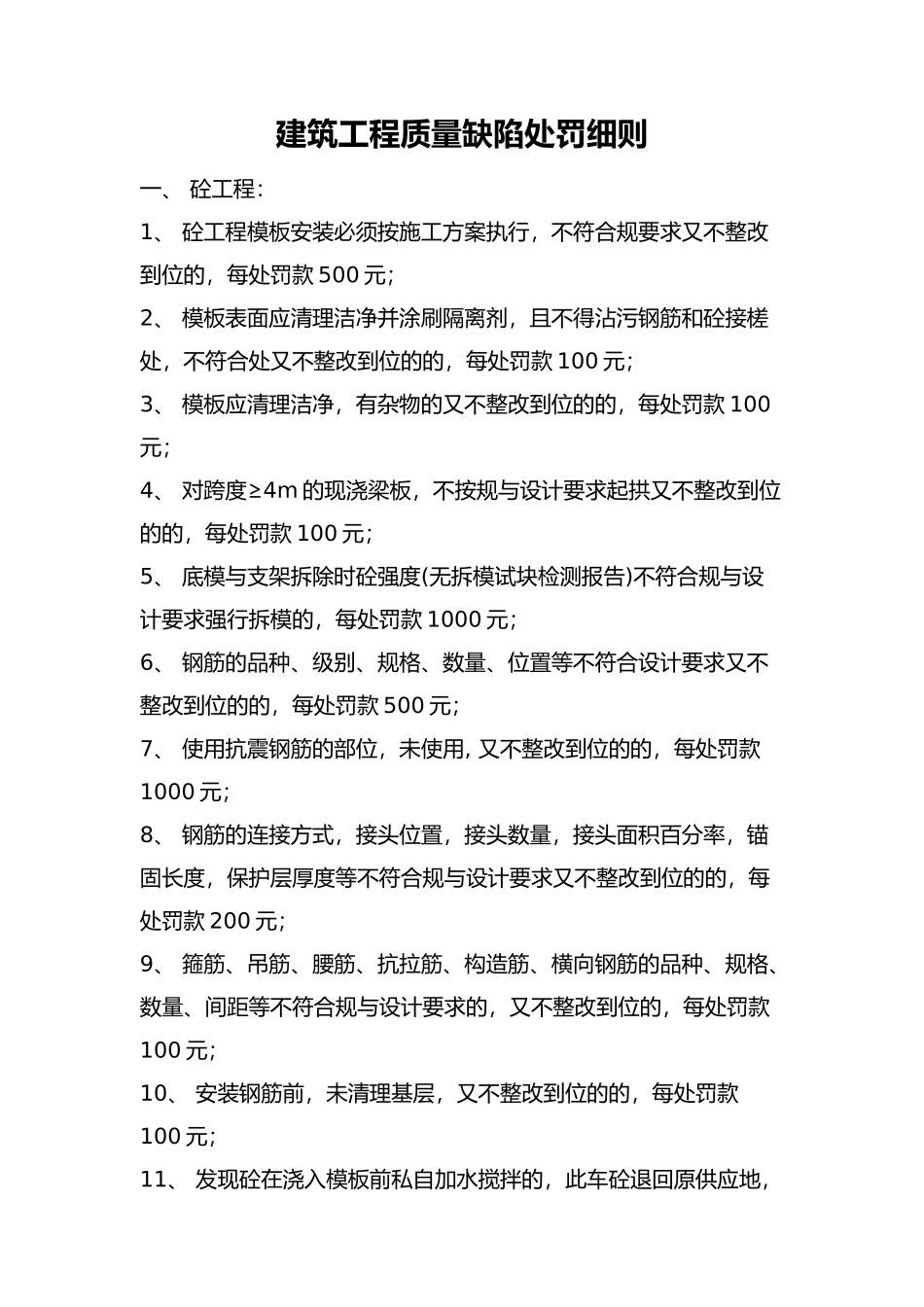

建筑工程质量缺陷处罚细则一、 砼工程:1、 砼工程模板安装必须按施工方案执行,不符合规要求又不整改到位的,每处罚款 500 元;2、 模板表面应清理洁净并涂刷隔离剂,且不得沾污钢筋和砼接槎处,不符合处又不整改到位的的,每处罚款 100 元;3、 模板应清理洁净,有杂物的又不整改到位的的,每处罚款 100元;4、 对跨度≥4m 的现浇梁板,不按规与设计要求起拱又不整改到位的的,每处罚款 100 元;5、 底模与支架拆除时砼强度(无拆模试块检测报告)不符合规与设计要求强行拆模的,每处罚款 1000 元;6、 钢筋的品种、级别、规格、数量、位置等不符合设计要求又不整改到位的的,每处罚款 500 元;7、 使用抗震钢筋的部位,未使用, 又不整改到位的的,每处罚款1000 元;8、 钢筋的连接方式,接头位置,接头数量,接头面积百分率,锚固长度,保护层厚度等不符合规与设计要求又不整改到位的的,每处罚款 200 元;9、 箍筋、吊筋、腰筋、抗拉筋、构造筋、横向钢筋的品种、规格、数量、间距等不符合规与设计要求的,又不整改到位的,每处罚款100 元;10、 安装钢筋前,未清理基层,又不整改到位的的,每处罚款100 元;11、 发现砼在浇入模板前私自加水搅拌的,此车砼退回原供应地,并处罚 2000 元/次;12、 砼标养试块每漏做一组罚款 200 元(禁止使用供应商的试块代替现场制作试块);13、 同条件试块未放置现场的,罚款 100 元/组(禁止使用供应商的试块代替现场制作试块);14、 梁、柱每一处蜂窝面积>0.1㎡,基础、板一处蜂窝面积>0.2㎡,又不整改到位的每处罚款 100 元;15、 梁、柱每一处孔洞面积>0.04㎡,基础、板一处孔洞面积>0.25㎡,又不整改到位的每处罚款 100 元;16、 砼表面露筋长度>10cm 的,又不整改到位的每处罚款 100元;17、 梁、柱、楼梯缝隙夹渣层长度超过 5cm 和深度超过保护层,基础、板缝隙夹渣层超过 20cm,厚度>4cm,又不整改到位的每处罚款 100 元;18、 梁、柱胀模面积每一处>50cm2,厚度>3.5cm,基础、板胀模面积>100cm2,厚度>4cm,又不整改到位的每处罚款 100元;19、 柱垂直度每层超过 8mm 或层高偏差超过 10mm,又不整改到位的每处罚款 100 元;20、 梁、柱断面尺寸比设计>10mm 或<8mm,又不整改到位的每处罚款 100 元;21、 砼后浇带未按规或设计要求留置与施工,又不整改到位的每处罚款 1000 元;22、 板厚度比设计尺寸>10mm 或...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

MY shop+ 关注
实名认证
内容提供者

欢迎挑选适合自己的材料。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
