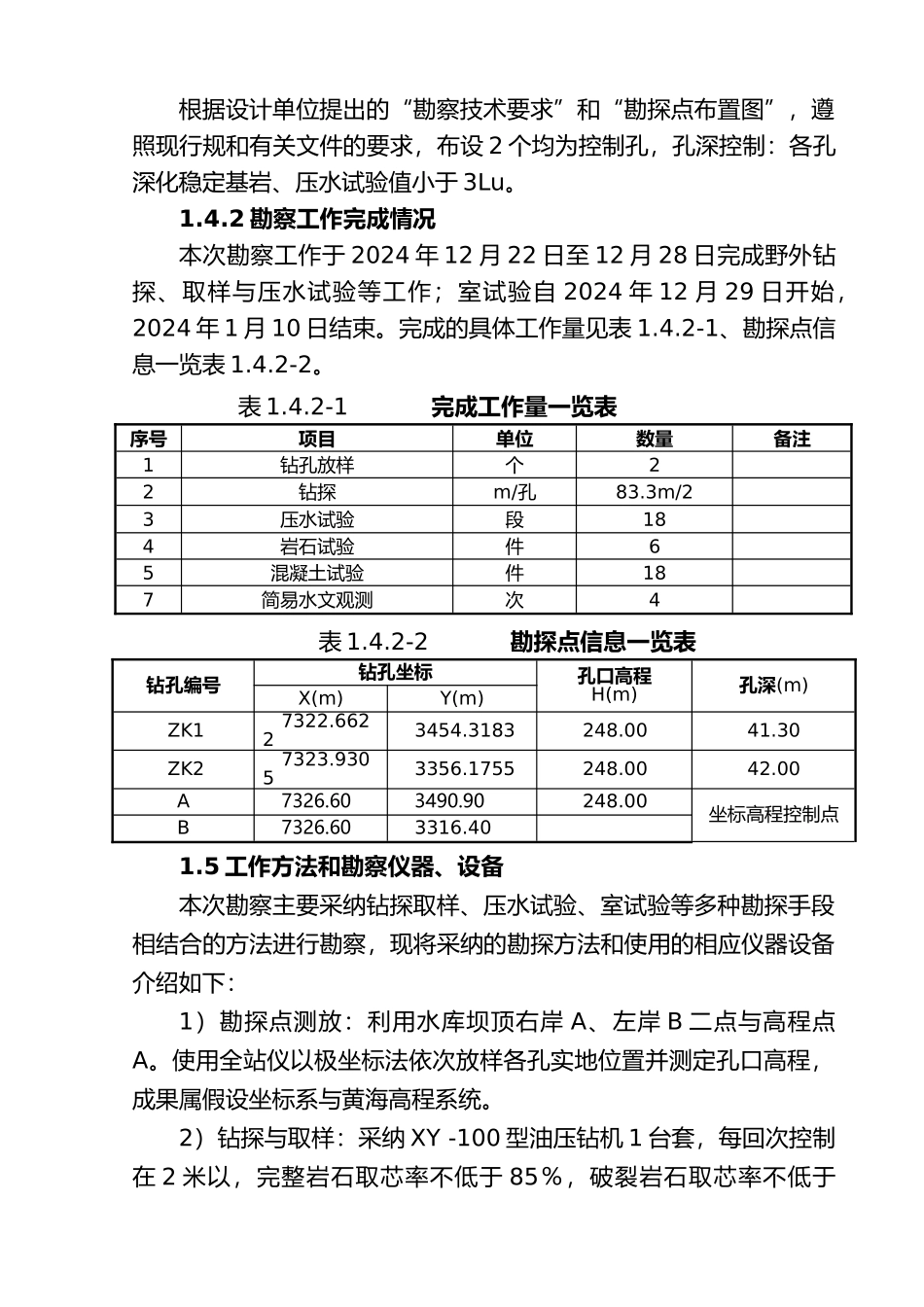

XXXXXXXX 工程名称工程地质勘察报告二○一七年七月工程地质勘察报告1、前言1.1 工程概况1.2 勘察容1)对坝址区主要的地形、地貌、地层岩性、地质构造、地震、地下水特性和不良地质现象的类别、规模和特征等的阐述。并查明坝基地层物理力学性质等工程地质条件。2)查明坝基与坝肩渗漏、渗透特性等水文地质条件,通过压水试验等查明坝基渗透性。3)通过砌体取芯样做抗压强度试验、坝体压水试验等检查坝体砌筑质量。4)通过钻孔试验数据对坝址工程整体地质情况进行描述和确认。1.3 勘察依据与执行标准本次勘察工作所依据的技术规、标准与文件●行标《中小型水利水电工程地质勘察规》(SL55-2024)●国标《水利水电工程地质勘察规》(GB50487-2024)●行标《水利水电工程钻孔压水试验规程》(SL31-2024)●行标《水利水电工程钻探规程》(SL291-2024)●行标《水利水电工程边坡设计规》(SL386-2024)●行标《水工建筑物抗震设计规》(DL5073-2000)●国标《中国地震动参数区划图》(GB 18306-2001)●国标《土工试验方法标准》(GB/T 50123-1999)●《水利水电工程地质手册》●设计单位提供《钻探技术要求》1.4 勘察工作布置与工作完成情况1.4.1 勘察工作布置本次勘察工作勘探点的数量和位置由设计单位布设,详见“坝址区勘探点平面位置图(图号 S-1)”。勘探点的位置沿坝体工程布置,左、右岸坝肩各布置 1 个勘探点,共布设勘探点 2 个,勘察点间距约 98米。根据设计单位提出的“勘察技术要求”和“勘探点布置图”,遵照现行规和有关文件的要求,布设 2 个均为控制孔,孔深控制:各孔深化稳定基岩、压水试验值小于 3Lu。1.4.2 勘察工作完成情况本次勘察工作于 2024 年 12 月 22 日至 12 月 28 日完成野外钻探、取样与压水试验等工作;室试验自 2024 年 12 月 29 日开始,2024 年 1 月 10 日结束。完成的具体工作量见表 1.4.2-1、勘探点信息一览表 1.4.2-2。 表 1.4.2-1 完成工作量一览表序号项目单位数量备注1钻孔放样个22钻探m/孔83.3m/23压水试验段184岩石试验件65混凝土试验件187简易水文观测次4表 1.4.2-2 勘探点信息一览表钻孔编号钻孔坐标孔口高程H(m)孔深(m)X(m)Y(m)ZK17322.66223454.3183248.0041.30ZK27323.93053356.1755248.0042.00A7326.603490.90248.00坐标高程控制点B7326.603316.401.5 工作方法和勘察仪器、设备本次勘察主要采纳钻探取样、压水试验、室试验等多种勘探手段相结合的方法进...
