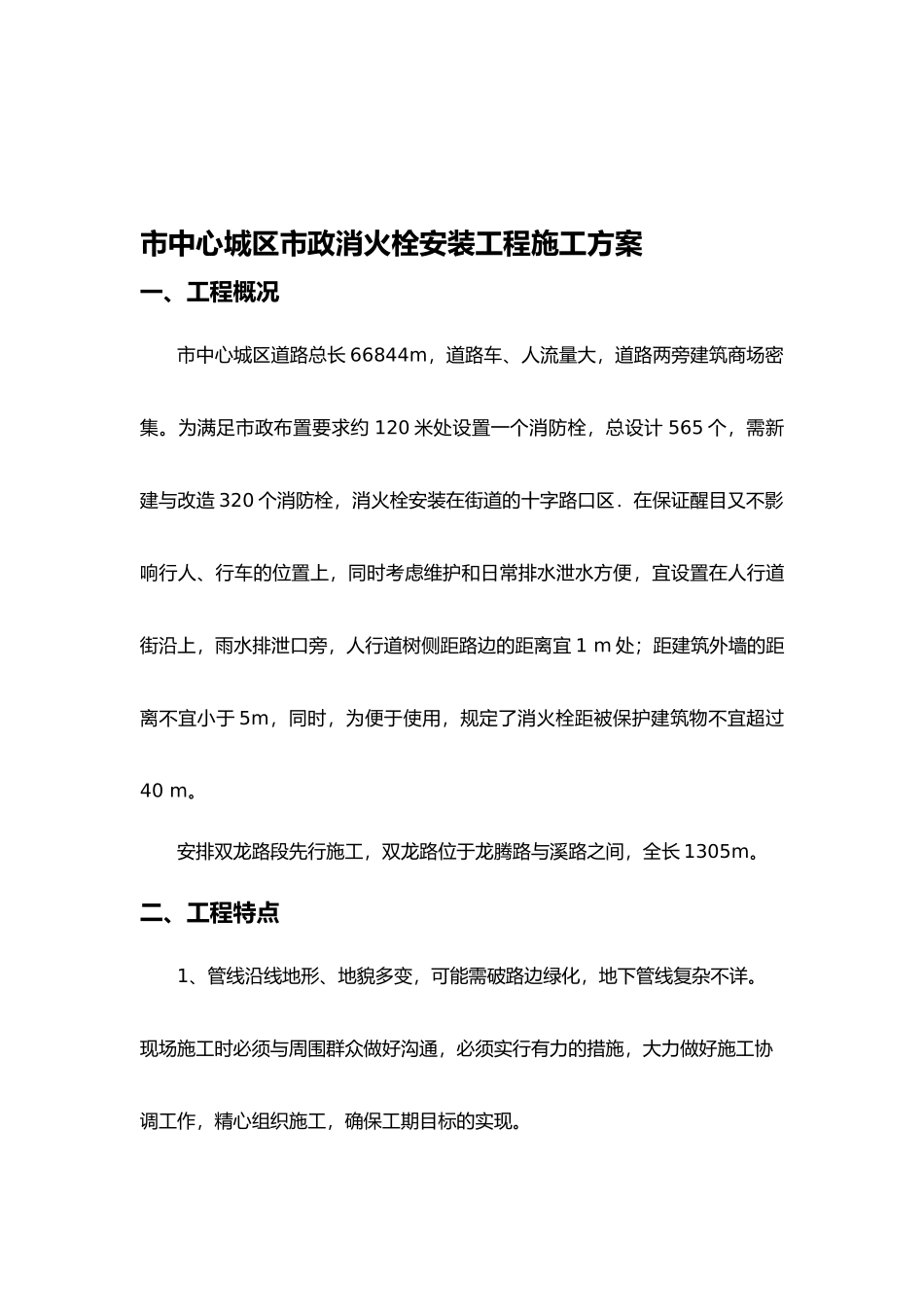

市中心城区市政消火栓安装工程施工方案一、工程概况市中心城区道路总长 66844m,道路车、人流量大,道路两旁建筑商场密集。为满足市政布置要求约 120 米处设置一个消防栓,总设计 565 个,需新建与改造 320 个消防栓,消火栓安装在街道的十字路口区.在保证醒目又不影响行人、行车的位置上,同时考虑维护和日常排水泄水方便,宜设置在人行道街沿上,雨水排泄口旁,人行道树侧距路边的距离宜 1 m 处;距建筑外墙的距离不宜小于 5m,同时,为便于使用,规定了消火栓距被保护建筑物不宜超过40 m。安排双龙路段先行施工,双龙路位于龙腾路与溪路之间,全长 1305m。二、工程特点1、管线沿线地形、地貌多变,可能需破路边绿化,地下管线复杂不详。现场施工时必须与周围群众做好沟通,必须实行有力的措施,大力做好施工协调工作,精心组织施工,确保工期目标的实现。2、施工工作面较大,施工时须合理安排。3、工程施工为露天作业,受天气影响很大,会遇到许多意想不到的困难,如遇下雨天气,需做好防雨措施等。三、施工总体安排根据业主总体工期安排以与现场实际情况进行合理安排工期,计划开工日期为 2024 年 4 月 10 日,完工日期为 2024 年 6 月 9 日,总工期 60 天。施工队伍配置:每天 16 组,每组 2 人,其中工程师 1 名,现场管理人员 2名,水电工 6 名,砼工 6 名,普工 20 名,安全员 1 名,共 36 人。主要材料机械配备 施工主要机械设备:采纳闽山牌消防栓与管道,配备足够的安装、调试机具(各类材料的规格、性能、各类参数应能满足设计与施工规的要求,并应选用优质产品);电焊机;电钻;土建施工用具;挖机;自卸汽车等。四、完成进度工期的措施1、采纳流水计划,详细制定月、旬计划,逐旬落实计划完成情况,昨早计划、早安排、早落实。做到只能超前,不能落后。2、仔细制定施工方法合理调配人员,提高机组急剧的利用率。3、严抓现场管理工作程序,树立质量意识;正确理解质量和进度的关系。4、提高现场施工人员的安全、环保意识,做到“三个保持、三个完善、三个落实”。5、在施工中针对质量、计划、进度、安全等问题做到:常开会、常分析、常安排、常布局、常落实,促进施工进度。6、加强部管理,严格遵循自检、报检、抽检程序,做到业资料数据的真实性。五、编制依据水务提供的图纸与设计说明。《给水排水管道工程施工与验收规》(GB 50268—2024)《工程测量规》(GB 50026 — 93)《...
