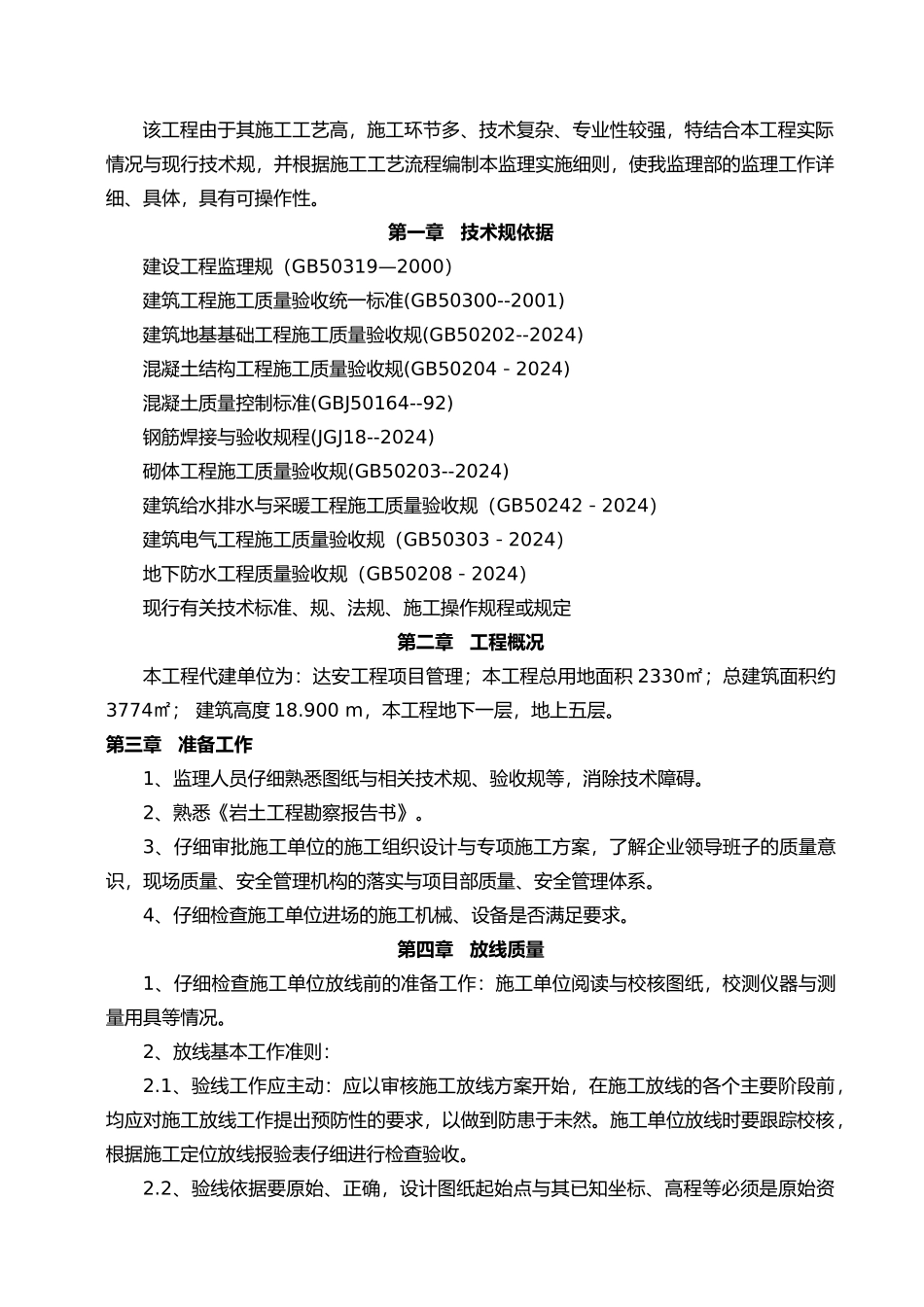

各工程质量控制细则----------------------- -----------------------日期:该工程由于其施工工艺高,施工环节多、技术复杂、专业性较强,特结合本工程实际情况与现行技术规,并根据施工工艺流程编制本监理实施细则,使我监理部的监理工作详细、具体,具有可操作性。第一章 技术规依据建设工程监理规(GB50319—2000)建筑工程施工质量验收统一标准(GB50300--2001)建筑地基基础工程施工质量验收规(GB50202--2024)混凝土结构工程施工质量验收规(GB50204-2024)混凝土质量控制标准(GBJ50164--92)钢筋焊接与验收规程(JGJ18--2024) 砌体工程施工质量验收规(GB50203--2024)建筑给水排水与采暖工程施工质量验收规(GB50242-2024)建筑电气工程施工质量验收规(GB50303-2024)地下防水工程质量验收规(GB50208-2024)现行有关技术标准、规、法规、施工操作规程或规定第二章 工程概况本工程代建单位为:达安工程项目管理;本工程总用地面积 2330㎡;总建筑面积约3774㎡; 建筑高度 18.900 m,本工程地下一层,地上五层。第三章 准备工作1、监理人员仔细熟悉图纸与相关技术规、验收规等,消除技术障碍。2、熟悉《岩土工程勘察报告书》。3、仔细审批施工单位的施工组织设计与专项施工方案,了解企业领导班子的质量意识,现场质量、安全管理机构的落实与项目部质量、安全管理体系。4、仔细检查施工单位进场的施工机械、设备是否满足要求。第四章 放线质量1、仔细检查施工单位放线前的准备工作:施工单位阅读与校核图纸,校测仪器与测量用具等情况。2、放线基本工作准则:2.1、验线工作应主动:应以审核施工放线方案开始,在施工放线的各个主要阶段前,均应对施工放线工作提出预防性的要求,以做到防患于未然。施工单位放线时要跟踪校核,根据施工定位放线报验表仔细进行检查验收。2.2、验线依据要原始、正确,设计图纸起始点与其已知坐标、高程等必须是原始资料。2.3、仪器与钢尺必须按计量法有关规定进行检定、校验。2.4、验线和精度应符合规要求,主要包括:仪器精度应适应验线要求,并校正完好;必须按规程作业,观测误差必须小于限差,验线应先行闭合校核。2.5、必须独立验线,验线工作尽量与放线工作不相关,主要包括:观测人员、仪器、测法与放线路线等。2.6、验线方法与误差处理:场区平面控制网与轴线定位,应在计算中确定其最薄弱部位的精度,不符合要求的应重测;轴线误差控制在 5 毫米,对角线误差控制在 10 毫米,测距相对中误差...
