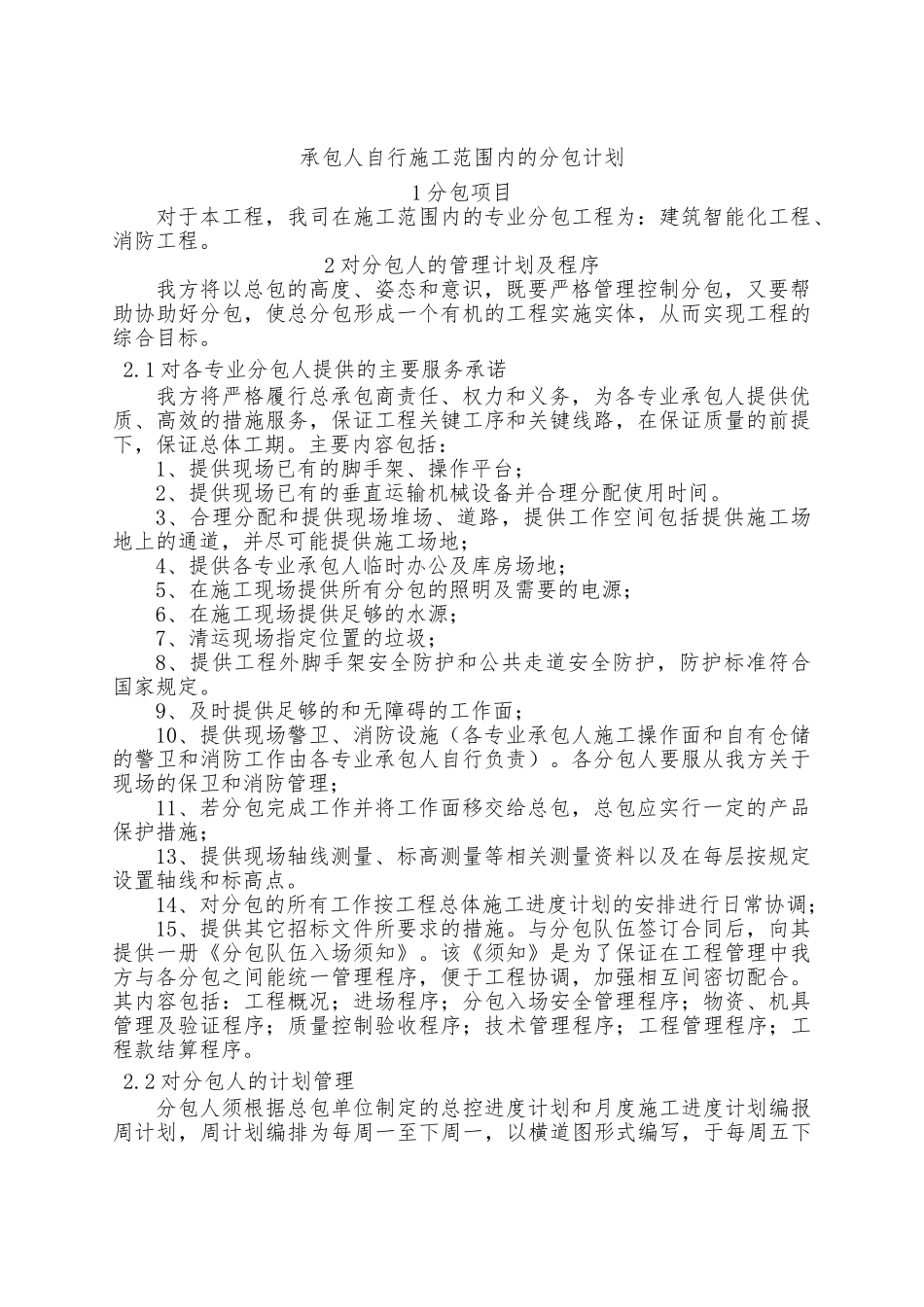

承包人自行施工范围内的分包计划1 分包项目对于本工程,我司在施工范围内的专业分包工程为:建筑智能化工程、消防工程。2 对分包人的管理计划及程序我方将以总包的高度、姿态和意识,既要严格管理控制分包,又要帮助协助好分包,使总分包形成一个有机的工程实施实体,从而实现工程的综合目标。2.1 对各专业分包人提供的主要服务承诺我方将严格履行总承包商责任、权力和义务,为各专业承包人提供优质、高效的措施服务,保证工程关键工序和关键线路,在保证质量的前提下,保证总体工期。主要内容包括:1、提供现场已有的脚手架、操作平台;2、提供现场已有的垂直运输机械设备并合理分配使用时间。3、合理分配和提供现场堆场、道路,提供工作空间包括提供施工场地上的通道,并尽可能提供施工场地;4、提供各专业承包人临时办公及库房场地;5、在施工现场提供所有分包的照明及需要的电源;6、在施工现场提供足够的水源;7、清运现场指定位置的垃圾;8、提供工程外脚手架安全防护和公共走道安全防护,防护标准符合国家规定。9、及时提供足够的和无障碍的工作面;10、提供现场警卫、消防设施(各专业承包人施工操作面和自有仓储的警卫和消防工作由各专业承包人自行负责)。各分包人要服从我方关于现场的保卫和消防管理;11、若分包完成工作并将工作面移交给总包,总包应实行一定的产品保护措施;13、提供现场轴线测量、标高测量等相关测量资料以及在每层按规定设置轴线和标高点。14、对分包的所有工作按工程总体施工进度计划的安排进行日常协调;15、提供其它招标文件所要求的措施。与分包队伍签订合同后,向其提供一册《分包队伍入场须知》。该《须知》是为了保证在工程管理中我方与各分包之间能统一管理程序,便于工程协调,加强相互间密切配合。其内容包括:工程概况;进场程序;分包入场安全管理程序;物资、机具管理及验证程序;质量控制验收程序;技术管理程序;工程管理程序;工程款结算程序。2.2 对分包人的计划管理分包人须根据总包单位制定的总控进度计划和月度施工进度计划编报周计划,周计划编排为每周一至下周一,以横道图形式编写,于每周五下午三点交于总包单位工程师。 专业分包人须在进场前编制完整的单项工程施工进度计划并报总包单位审批。分包人编制的周计划得到总包单位审批后,应依据周计划分解制订《工程日计划》,于每日下午 3 点将次日《工程日计划》报主管工程师审批。分包人须每日填报《工程日报》,于次日九点前交于...
