电气配管及电气穿管施工方案

电气配管及电气穿管施工方案_第1页
电气配管及电气穿管施工方案_第2页
电气配管及电气穿管施工方案_第3页

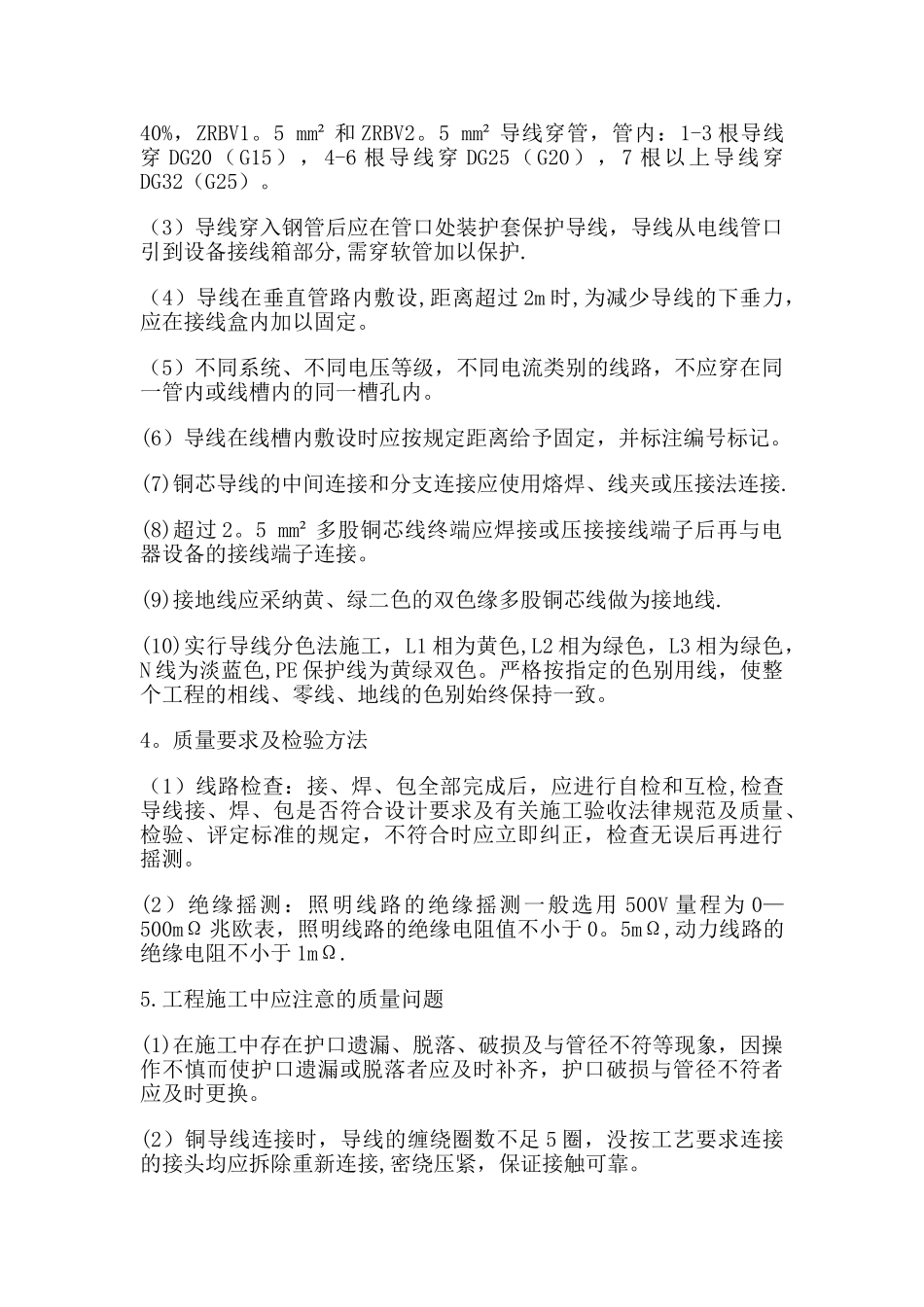

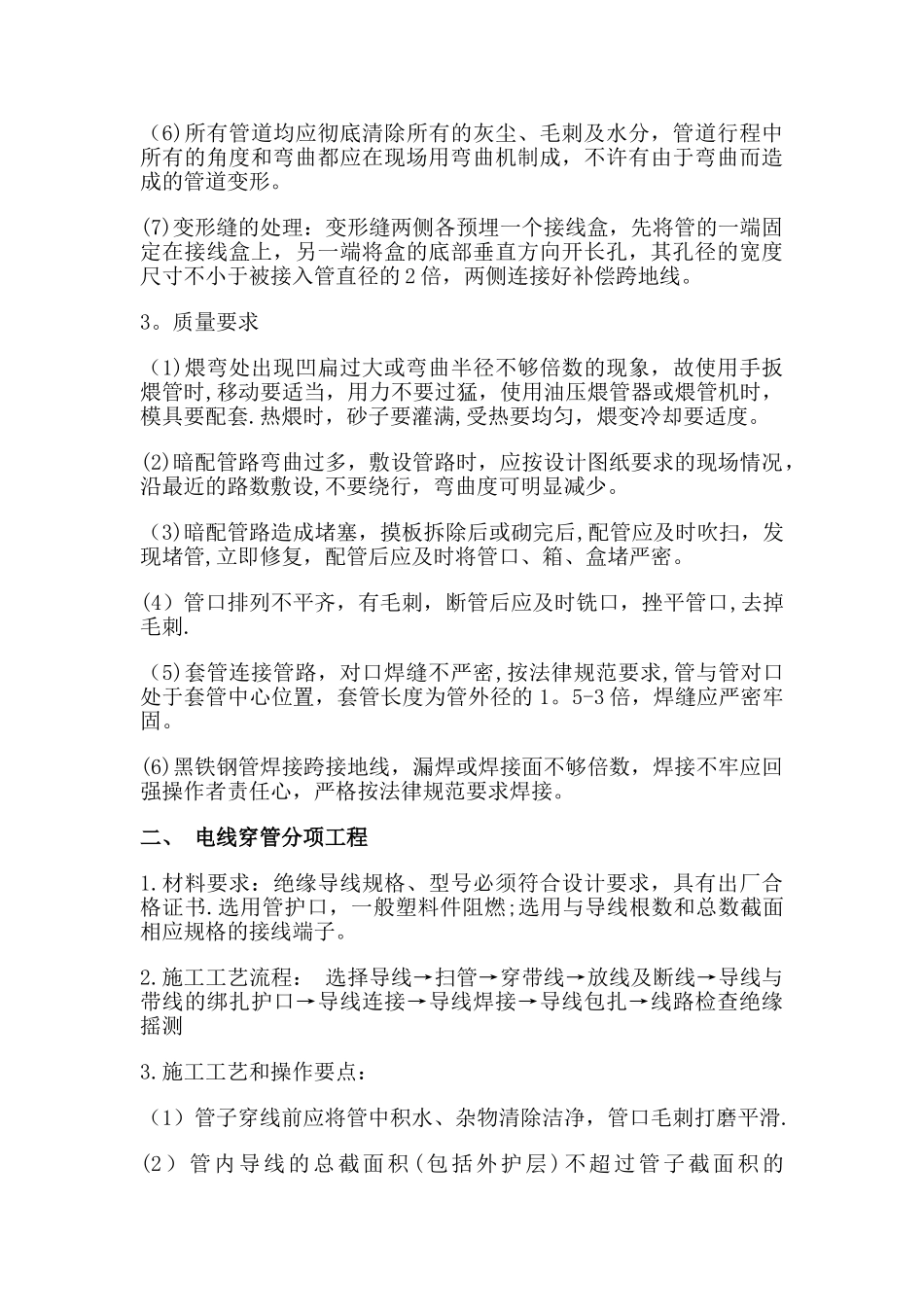

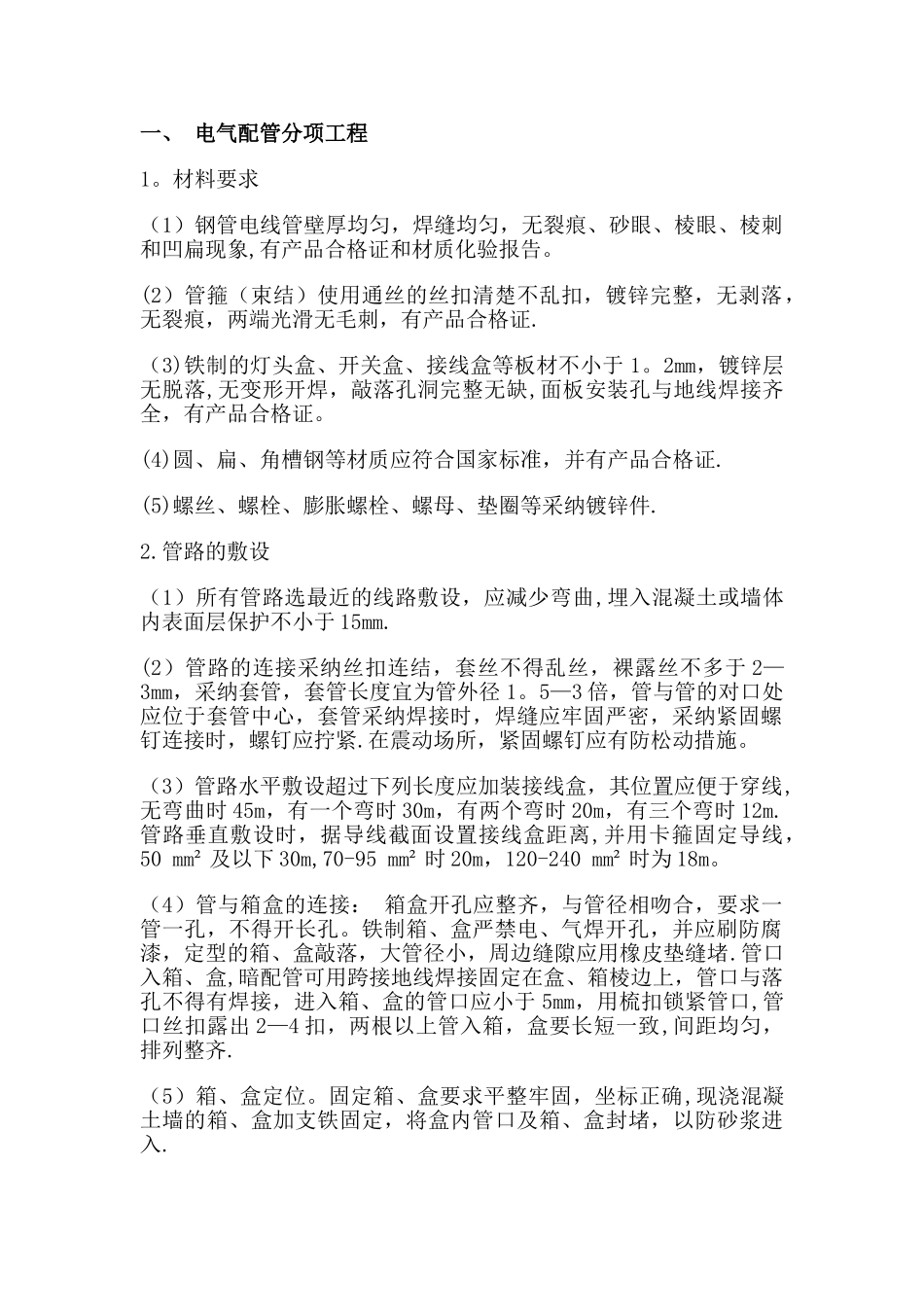

一、 电气配管分项工程1。材料要求(1)钢管电线管壁厚均匀,焊缝均匀,无裂痕、砂眼、棱眼、棱刺和凹扁现象,有产品合格证和材质化验报告。(2)管箍(束结)使用通丝的丝扣清楚不乱扣,镀锌完整,无剥落,无裂痕,两端光滑无毛刺,有产品合格证.(3)铁制的灯头盒、开关盒、接线盒等板材不小于 1。2mm,镀锌层无脱落,无变形开焊,敲落孔洞完整无缺,面板安装孔与地线焊接齐全,有产品合格证。(4)圆、扁、角槽钢等材质应符合国家标准,并有产品合格证.(5)螺丝、螺栓、膨胀螺栓、螺母、垫圈等采纳镀锌件.2.管路的敷设(1)所有管路选最近的线路敷设,应减少弯曲,埋入混凝土或墙体内表面层保护不小于 15mm.(2)管路的连接采纳丝扣连结,套丝不得乱丝,裸露丝不多于 2—3mm,采纳套管,套管长度宜为管外径 1。5—3 倍,管与管的对口处应位于套管中心,套管采纳焊接时,焊缝应牢固严密,采纳紧固螺钉连接时,螺钉应拧紧.在震动场所,紧固螺钉应有防松动措施。(3)管路水平敷设超过下列长度应加装接线盒,其位置应便于穿线,无弯曲时 45m,有一个弯时 30m,有两个弯时 20m,有三个弯时 12m.管路垂直敷设时,据导线截面设置接线盒距离,并用卡箍固定导线,50 mm² 及以下 30m,70-95 mm² 时 20m,120-240 mm² 时为 18m。(4)管与箱盒的连接: 箱盒开孔应整齐,与管径相吻合,要求一管一孔,不得开长孔。铁制箱、盒严禁电、气焊开孔,并应刷防腐漆,定型的箱、盒敲落,大管径小,周边缝隙应用橡皮垫缝堵.管口入箱、盒,暗配管可用跨接地线焊接固定在盒、箱棱边上,管口与落孔不得有焊接,进入箱、盒的管口应小于 5mm,用梳扣锁紧管口,管口丝扣露出 2—4 扣,两根以上管入箱,盒要长短一致,间距均匀,排列整齐.(5)箱、盒定位。固定箱、盒要求平整牢固,坐标正确,现浇混凝土墙的箱、盒加支铁固定,将盒内管口及箱、盒封堵,以防砂浆进入.(6)所有管道均应彻底清除所有的灰尘、毛刺及水分,管道行程中所有的角度和弯曲都应在现场用弯曲机制成,不许有由于弯曲而造成的管道变形。(7)变形缝的处理:变形缝两侧各预埋一个接线盒,先将管的一端固定在接线盒上,另一端将盒的底部垂直方向开长孔,其孔径的宽度尺寸不小于被接入管直径的 2 倍,两侧连接好补偿跨地线。3。质量要求(1)煨弯处出现凹扁过大或弯曲半径不够倍数的现象,故使用手扳煨管时,移动要适当,用力不要过猛,使用油压煨管器或煨管机时,模具要配套.热煨时,砂子要灌满,受...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
