楼顶防水施工方案

楼顶防水施工方案_第1页
楼顶防水施工方案_第2页
楼顶防水施工方案_第3页

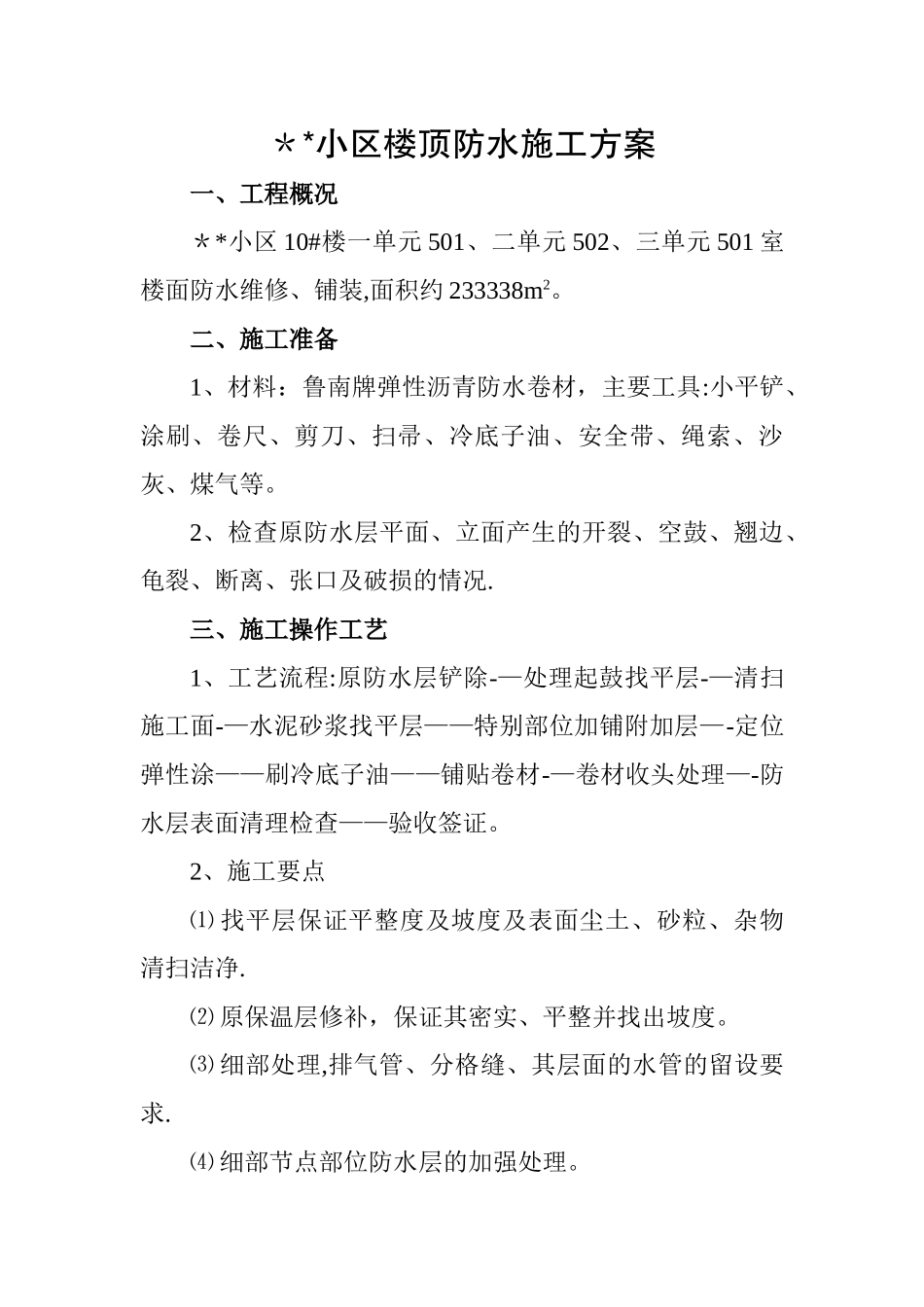

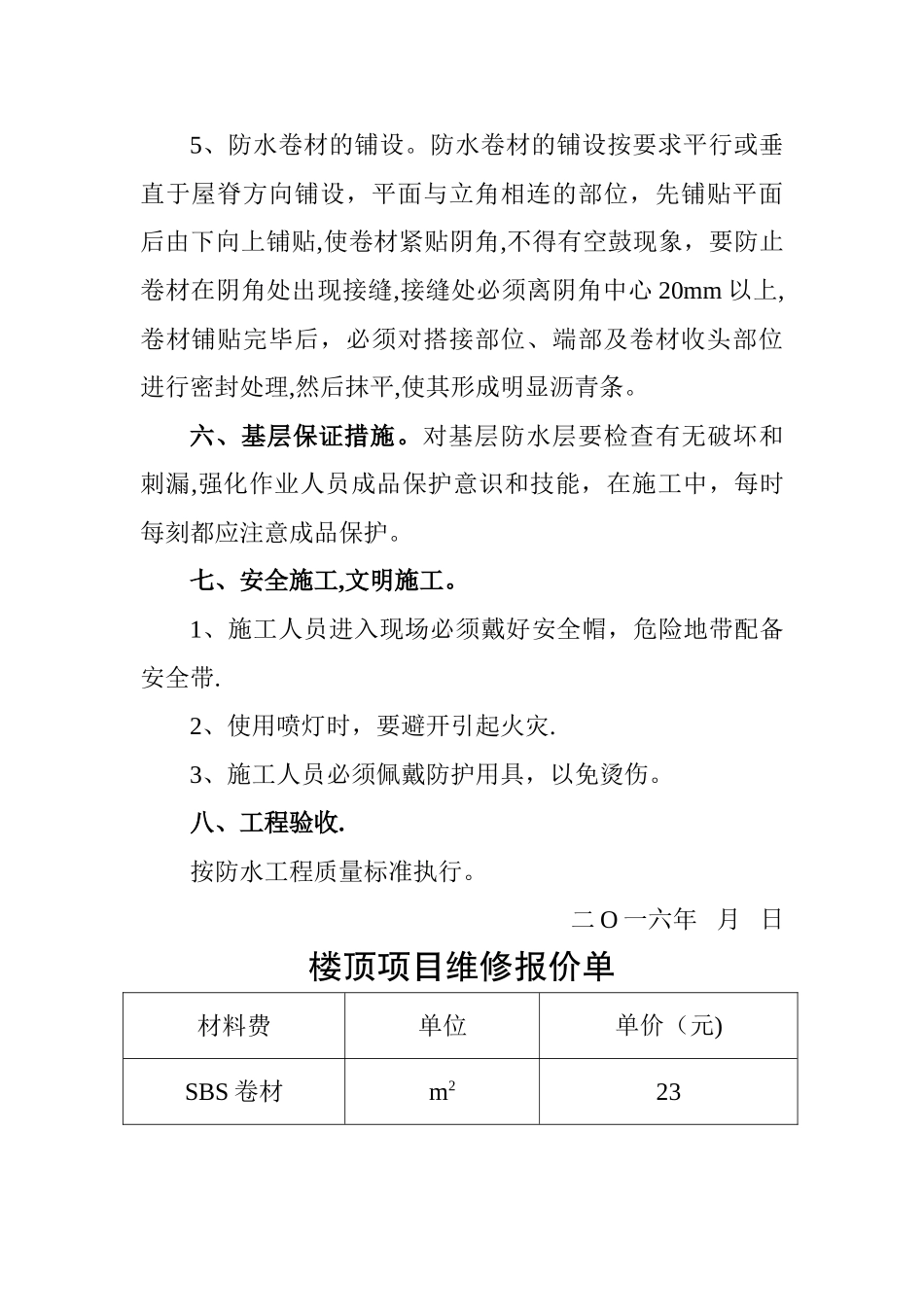

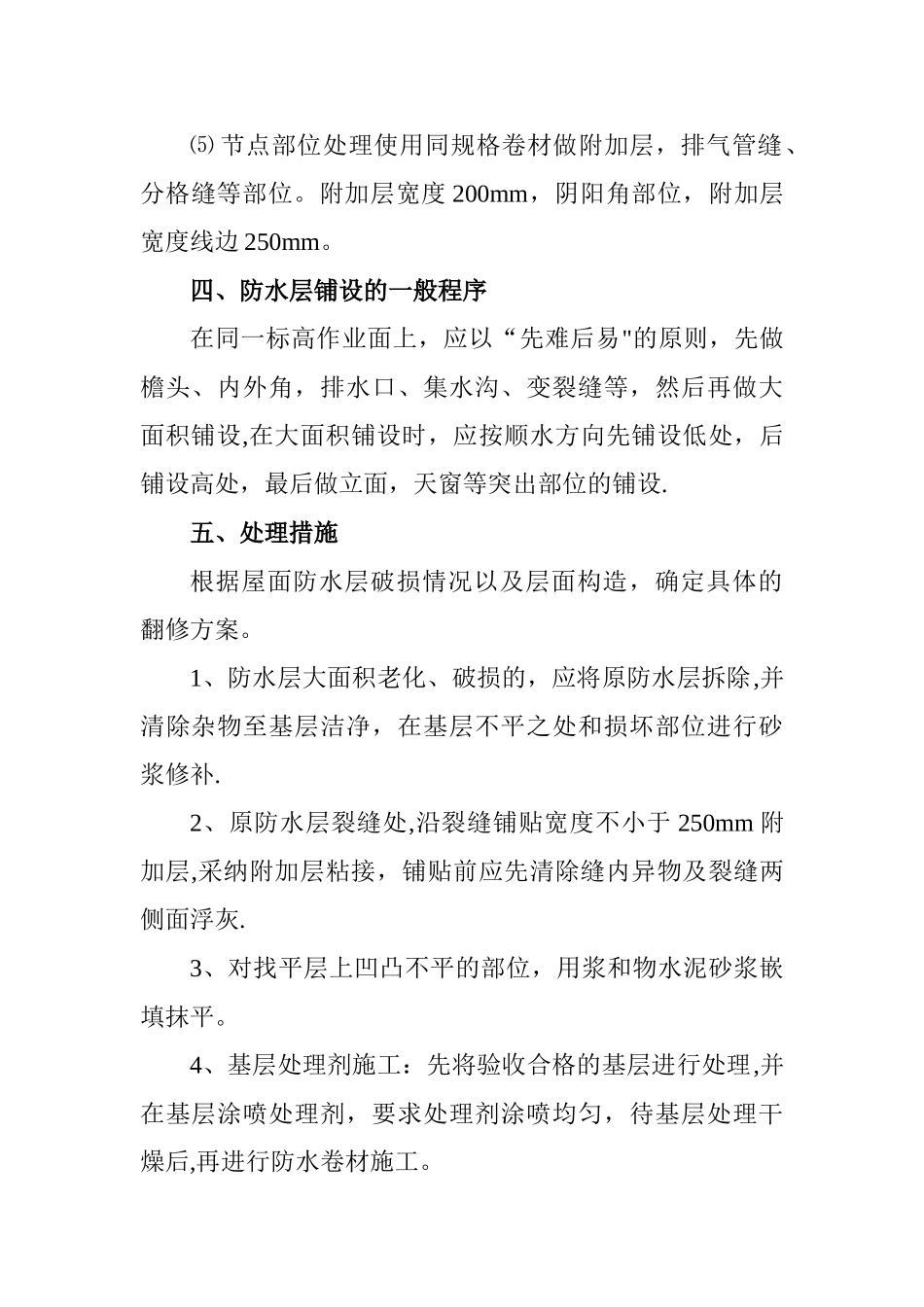

**小区楼顶防水施工方案一、工程概况**小区 10#楼一单元 501、二单元 502、三单元 501 室楼面防水维修、铺装,面积约 233338m2。二、施工准备1、材料:鲁南牌弹性沥青防水卷材,主要工具:小平铲、涂刷、卷尺、剪刀、扫帚、冷底子油、安全带、绳索、沙灰、煤气等。2、检查原防水层平面、立面产生的开裂、空鼓、翘边、龟裂、断离、张口及破损的情况.三、施工操作工艺1、工艺流程:原防水层铲除-—处理起鼓找平层-—清扫施工面-—水泥砂浆找平层——特别部位加铺附加层—-定位弹性涂——刷冷底子油——铺贴卷材-—卷材收头处理—-防水层表面清理检查——验收签证。2、施工要点⑴ 找平层保证平整度及坡度及表面尘土、砂粒、杂物清扫洁净.⑵ 原保温层修补,保证其密实、平整并找出坡度。⑶ 细部处理,排气管、分格缝、其层面的水管的留设要求.⑷ 细部节点部位防水层的加强处理。 ⑸ 节点部位处理使用同规格卷材做附加层,排气管缝、分格缝等部位。附加层宽度 200mm,阴阳角部位,附加层宽度线边 250mm。四、防水层铺设的一般程序在同一标高作业面上,应以“先难后易"的原则,先做檐头、内外角,排水口、集水沟、变裂缝等,然后再做大面积铺设,在大面积铺设时,应按顺水方向先铺设低处,后铺设高处,最后做立面,天窗等突出部位的铺设.五、处理措施根据屋面防水层破损情况以及层面构造,确定具体的翻修方案。1、防水层大面积老化、破损的,应将原防水层拆除,并清除杂物至基层洁净,在基层不平之处和损坏部位进行砂浆修补.2、原防水层裂缝处,沿裂缝铺贴宽度不小于 250mm 附加层,采纳附加层粘接,铺贴前应先清除缝内异物及裂缝两侧面浮灰.3、对找平层上凹凸不平的部位,用浆和物水泥砂浆嵌填抹平。4、基层处理剂施工:先将验收合格的基层进行处理,并在基层涂喷处理剂,要求处理剂涂喷均匀,待基层处理干燥后,再进行防水卷材施工。5、防水卷材的铺设。防水卷材的铺设按要求平行或垂直于屋脊方向铺设,平面与立角相连的部位,先铺贴平面后由下向上铺贴,使卷材紧贴阴角,不得有空鼓现象,要防止卷材在阴角处出现接缝,接缝处必须离阴角中心 20mm 以上,卷材铺贴完毕后,必须对搭接部位、端部及卷材收头部位进行密封处理,然后抹平,使其形成明显沥青条。六、基层保证措施。对基层防水层要检查有无破坏和刺漏,强化作业人员成品保护意识和技能,在施工中,每时每刻都应注意成品保护。七、安全施工,文明施工。1、施工人员进入现场必须戴好安全帽,危...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
