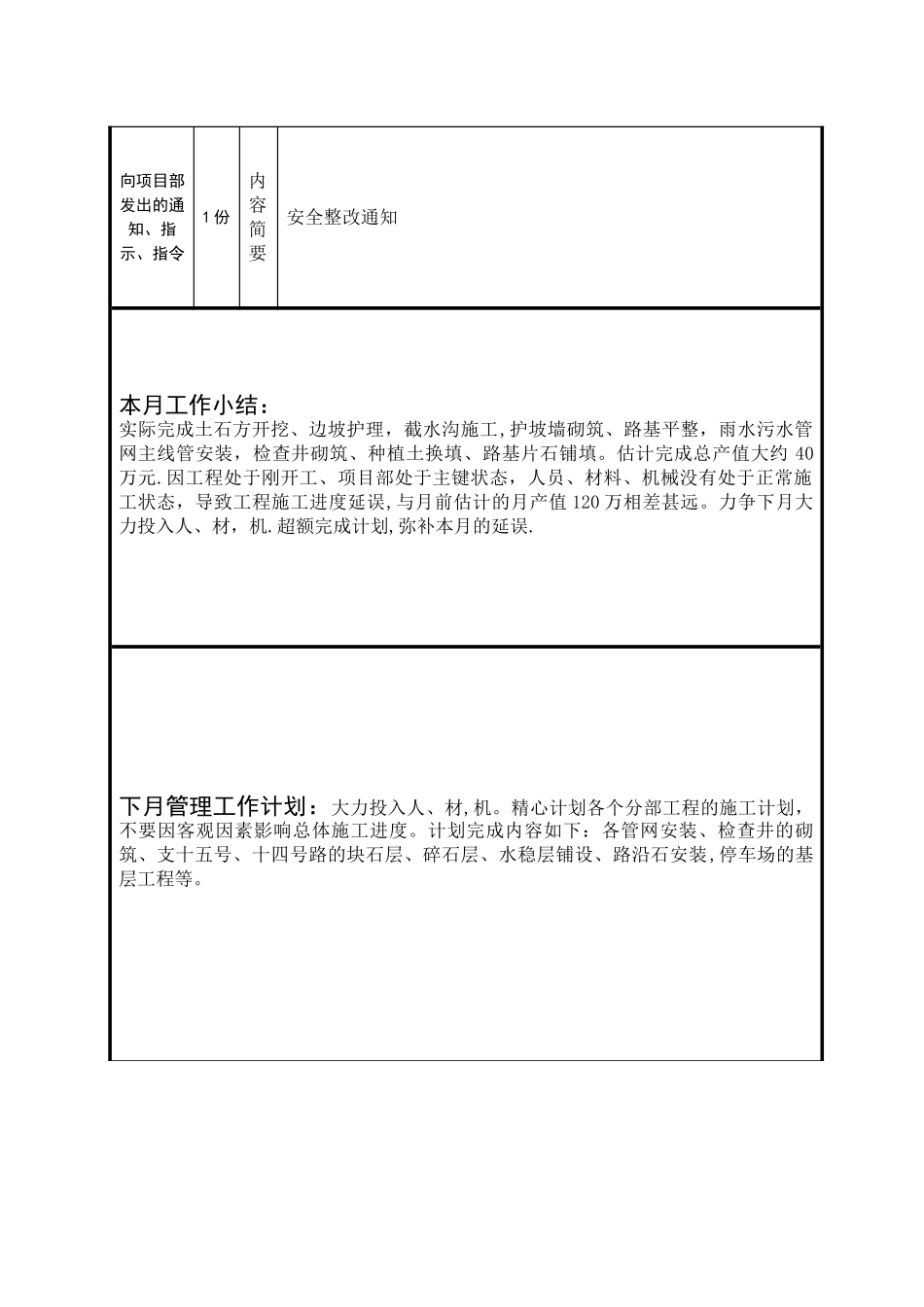

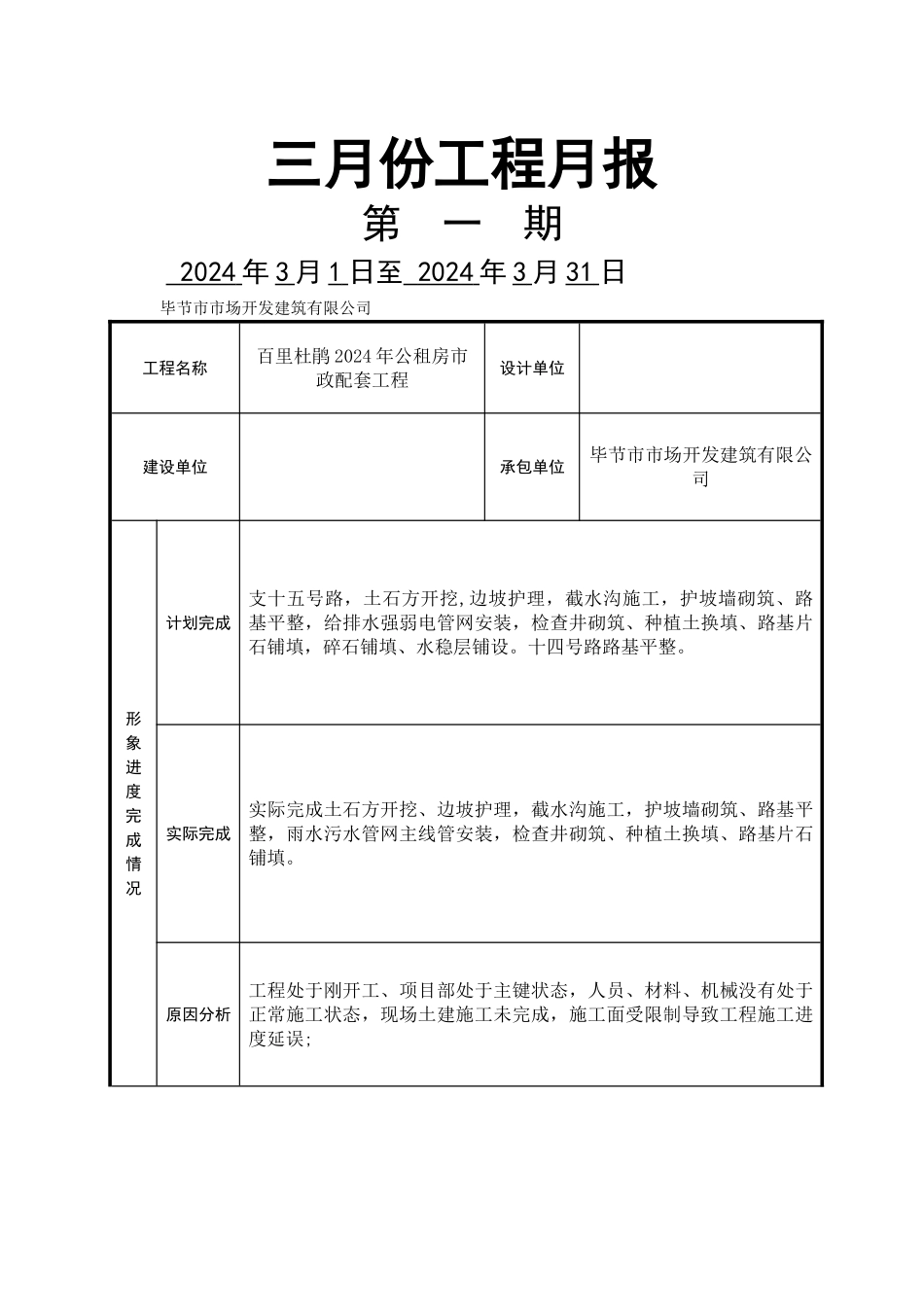

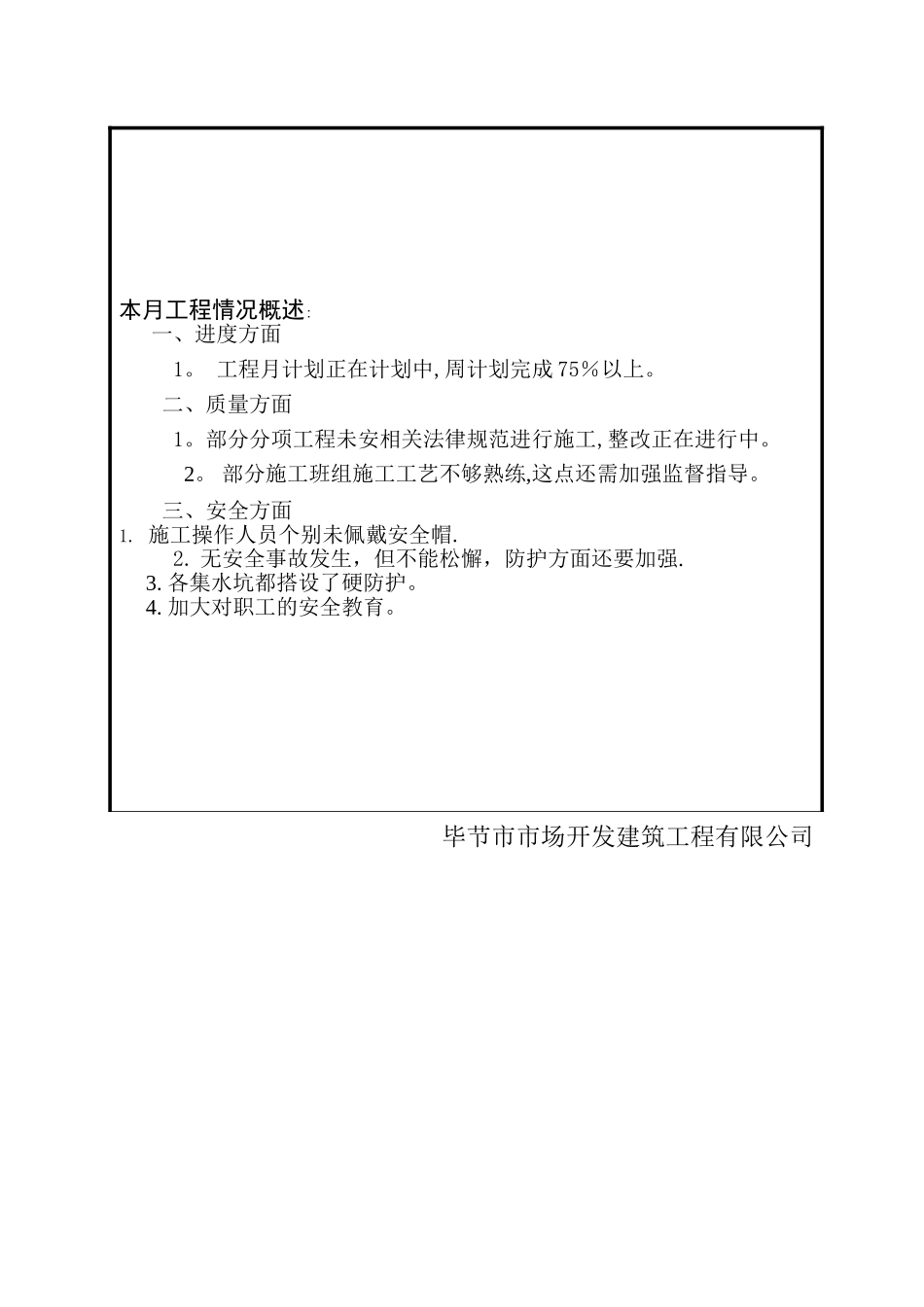

三月份工程月报第 一 期 2024 年 3 月 1 日至 2024 年 3 月 31 日毕节市市场开发建筑有限公司工程名称百里杜鹃 2024 年公租房市政配套工程设计单位建设单位承包单位毕节市市场开发建筑有限公司形象进度完成情况计划完成支十五号路,土石方开挖,边坡护理,截水沟施工,护坡墙砌筑、路基平整,给排水强弱电管网安装,检查井砌筑、种植土换填、路基片石铺填,碎石铺填、水稳层铺设。十四号路路基平整。实际完成实际完成土石方开挖、边坡护理,截水沟施工,护坡墙砌筑、路基平整,雨水污水管网主线管安装,检查井砌筑、种植土换填、路基片石铺填。原因分析工程处于刚开工、项目部处于主键状态,人员、材料、机械没有处于正常施工状态,现场土建施工未完成,施工面受限制导致工程施工进度延误;向项目部发出的通知、指示、指令1 份内容简要安全整改通知本月工作小结:实际完成土石方开挖、边坡护理,截水沟施工,护坡墙砌筑、路基平整,雨水污水管网主线管安装,检查井砌筑、种植土换填、路基片石铺填。估计完成总产值大约 40万元.因工程处于刚开工、项目部处于主键状态,人员、材料、机械没有处于正常施工状态,导致工程施工进度延误,与月前估计的月产值 120 万相差甚远。力争下月大力投入人、材,机.超额完成计划,弥补本月的延误.下月管理工作计划:大力投入人、材,机。精心计划各个分部工程的施工计划,不要因客观因素影响总体施工进度。计划完成内容如下:各管网安装、检查井的砌筑、支十五号、十四号路的块石层、碎石层、水稳层铺设、路沿石安装,停车场的基层工程等。本月工程情况概述:一、进度方面 1。 工程月计划正在计划中,周计划完成 75%以上。二、质量方面 1。部分分项工程未安相关法律规范进行施工,整改正在进行中。2。 部分施工班组施工工艺不够熟练,这点还需加强监督指导。三、安全方面1. 施工操作人员个别未佩戴安全帽. 2. 无安全事故发生,但不能松懈,防护方面还要加强. 3. 各集水坑都搭设了硬防护。 4. 加大对职工的安全教育。毕节市市场开发建筑工程有限公司

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
