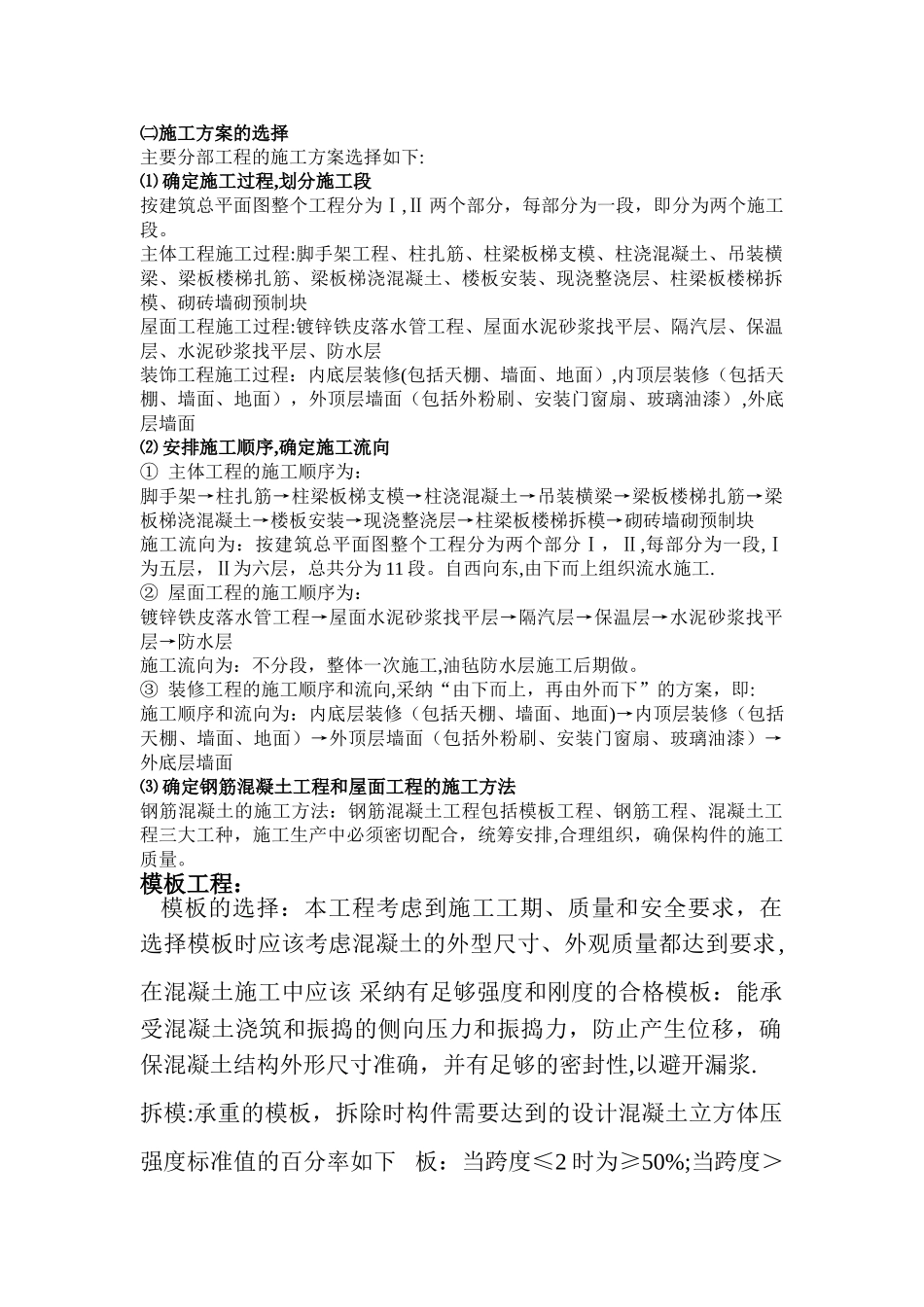

㈡施工方案的选择主要分部工程的施工方案选择如下:⑴ 确定施工过程,划分施工段按建筑总平面图整个工程分为Ⅰ,Ⅱ 两个部分,每部分为一段,即分为两个施工段。主体工程施工过程:脚手架工程、柱扎筋、柱梁板梯支模、柱浇混凝土、吊装横梁、梁板楼梯扎筋、梁板梯浇混凝土、楼板安装、现浇整浇层、柱梁板楼梯拆模、砌砖墙砌预制块屋面工程施工过程:镀锌铁皮落水管工程、屋面水泥砂浆找平层、隔汽层、保温层、水泥砂浆找平层、防水层装饰工程施工过程:内底层装修(包括天棚、墙面、地面),内顶层装修(包括天棚、墙面、地面),外顶层墙面(包括外粉刷、安装门窗扇、玻璃油漆),外底层墙面⑵ 安排施工顺序,确定施工流向① 主体工程的施工顺序为:脚手架→柱扎筋→柱梁板梯支模→柱浇混凝土→吊装横梁→梁板楼梯扎筋→梁板梯浇混凝土→楼板安装→现浇整浇层→柱梁板楼梯拆模→砌砖墙砌预制块施工流向为:按建筑总平面图整个工程分为两个部分Ⅰ,Ⅱ,每部分为一段,Ⅰ为五层,Ⅱ为六层,总共分为 11 段。自西向东,由下而上组织流水施工.② 屋面工程的施工顺序为:镀锌铁皮落水管工程→屋面水泥砂浆找平层→隔汽层→保温层→水泥砂浆找平层→防水层施工流向为:不分段,整体一次施工,油毡防水层施工后期做。③ 装修工程的施工顺序和流向,采纳“由下而上,再由外而下”的方案,即:施工顺序和流向为:内底层装修(包括天棚、墙面、地面)→内顶层装修(包括天棚、墙面、地面)→外顶层墙面(包括外粉刷、安装门窗扇、玻璃油漆)→外底层墙面⑶ 确定钢筋混凝土工程和屋面工程的施工方法钢筋混凝土的施工方法:钢筋混凝土工程包括模板工程、钢筋工程、混凝土工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。模板工程: 模板的选择:本工程考虑到施工工期、质量和安全要求,在选择模板时应该考虑混凝土的外型尺寸、外观质量都达到要求,在混凝土施工中应该 采纳有足够强度和刚度的合格模板:能承受混凝土浇筑和振捣的侧向压力和振捣力,防止产生位移,确保混凝土结构外形尺寸准确,并有足够的密封性,以避开漏浆.拆模:承重的模板,拆除时构件需要达到的设计混凝土立方体压强度标准值的百分率如下 板:当跨度≤2 时为≥50%;当跨度>2,≤8 时为 75%;当跨度>8 时为≥100%; 梁、拱、壳:当跨度≤8 时为≥75%;当跨度>8 时为≥100%; 悬臂构件:不管跨度多大,均必须达到 100%。 非承重的模板:包括柱子,压顶的...
