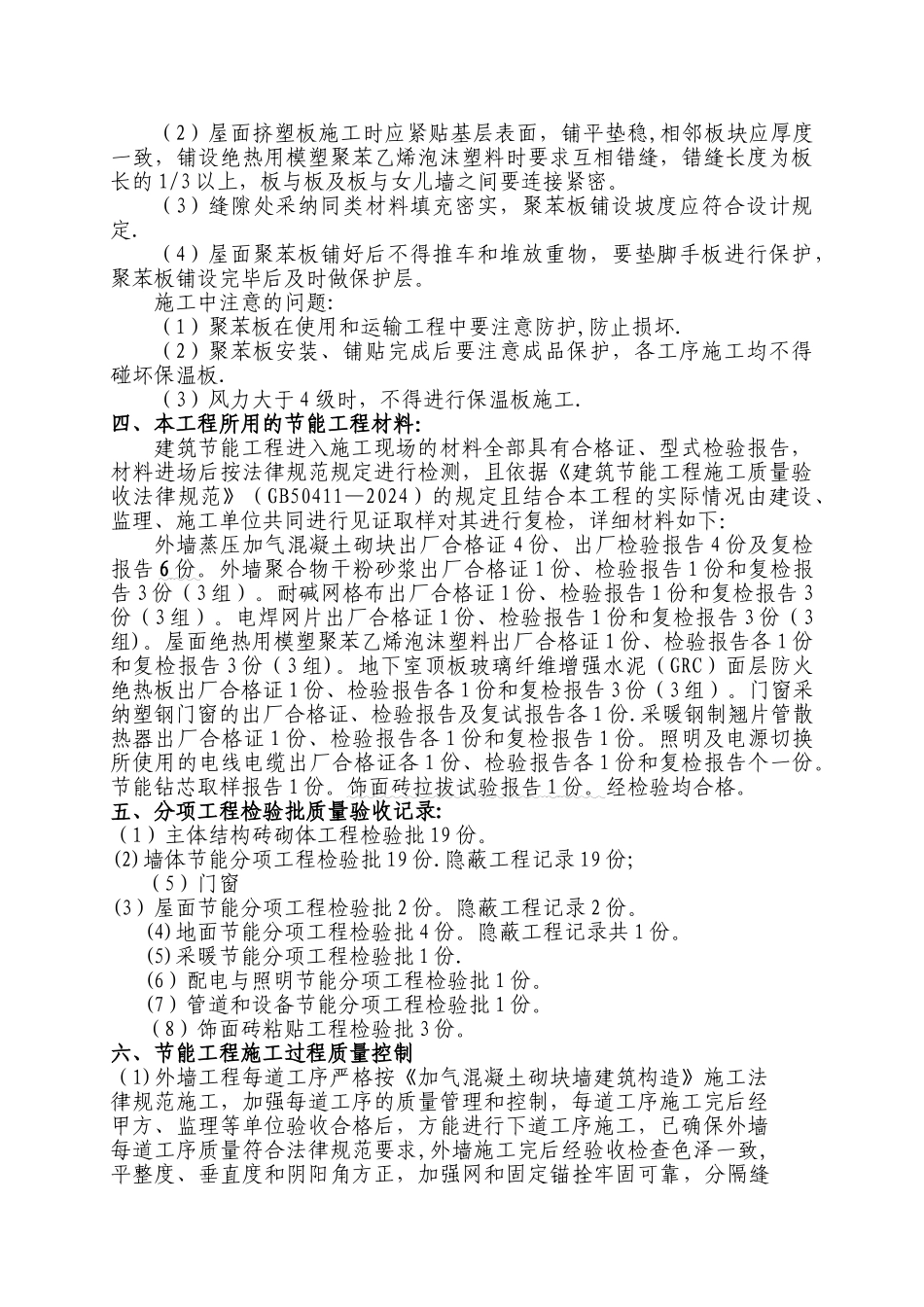

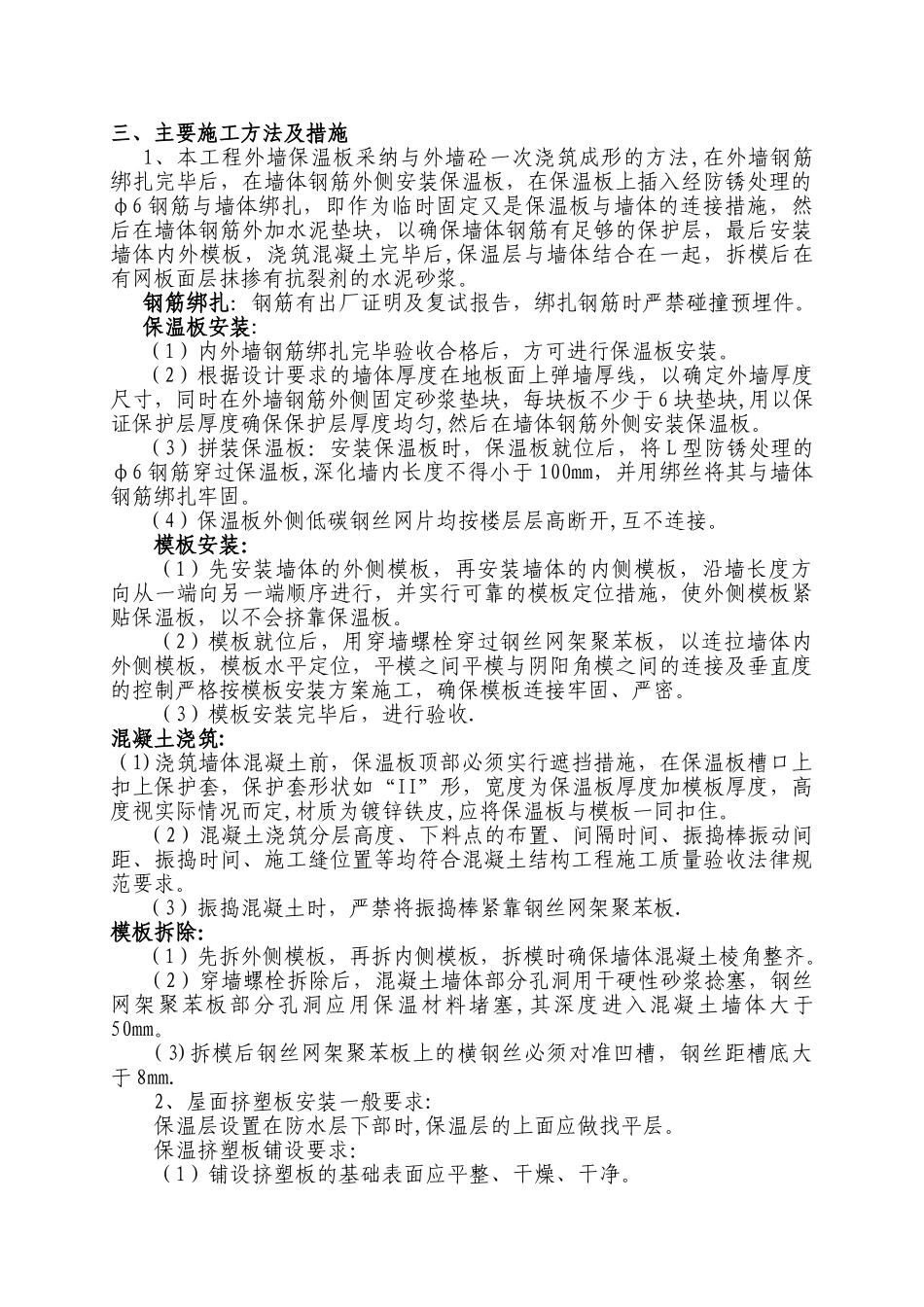

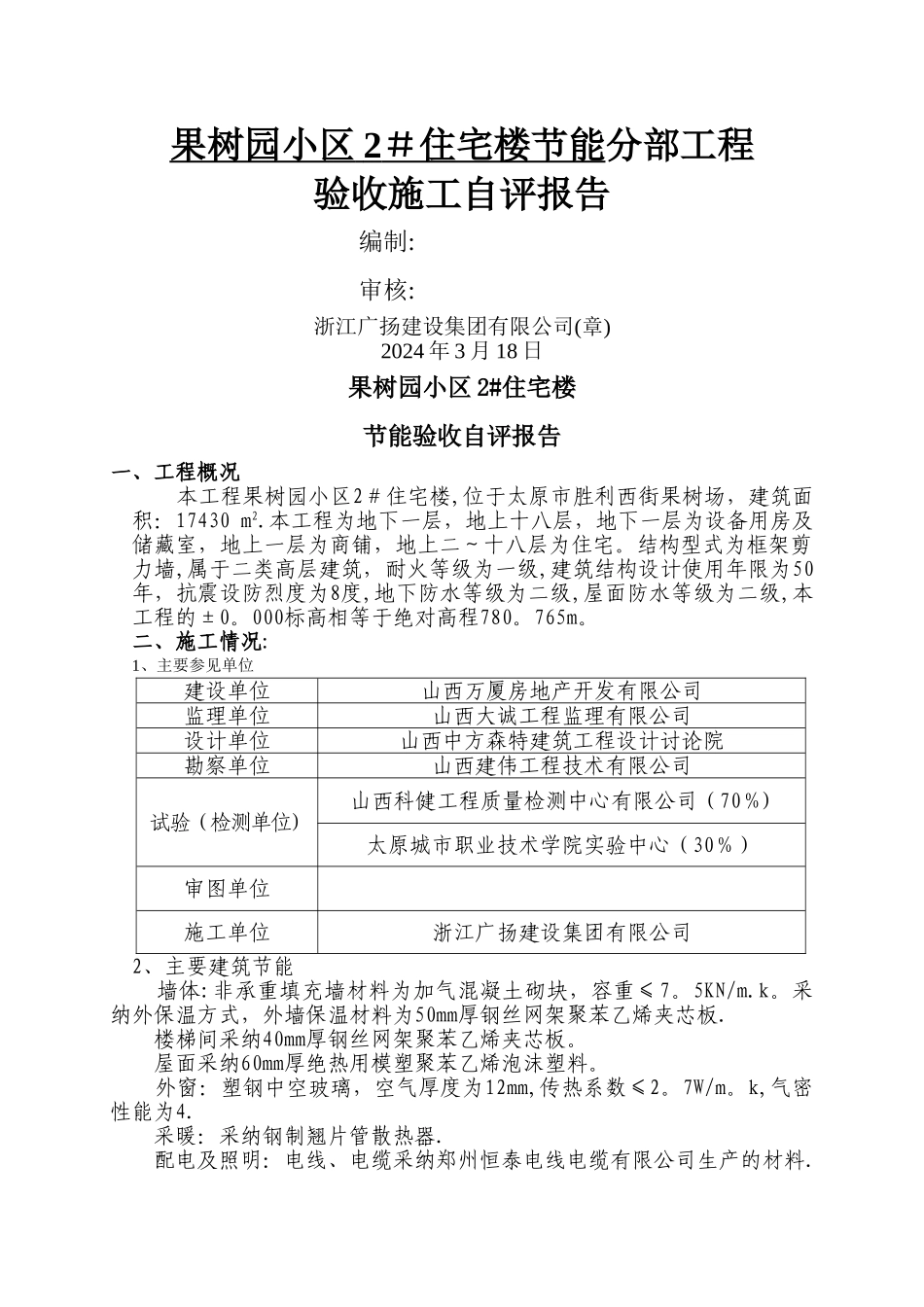

果树园小区 2 #住宅楼节能 分部工程验收施工自评报告编制:审核:浙江广扬建设集团有限公司(章)2024 年 3 月 18 日果树园小区 2#住宅楼节能验收自评报告一、工程概况 本工程果树园小区2#住宅楼,位于太原市胜利西街果树场,建筑面积:17430 m2.本工程为地下一层,地上十八层,地下一层为设备用房及储藏室,地上一层为商铺,地上二~十八层为住宅。结构型式为框架剪力墙,属于二类高层建筑,耐火等级为一级,建筑结构设计使用年限为50年,抗震设防烈度为8度,地下防水等级为二级,屋面防水等级为二级,本工程的±0。000标高相等于绝对高程780。765m。二、施工情况:1、主要参见单位建设单位山西万厦房地产开发有限公司监理单位山西大诚工程监理有限公司设计单位山西中方森特建筑工程设计讨论院勘察单位山西建伟工程技术有限公司试验(检测单位)山西科健工程质量检测中心有限公司(70%)太原城市职业技术学院实验中心(30%)审图单位施工单位浙江广扬建设集团有限公司2、主要建筑节能 墙体:非承重填充墙材料为加气混凝土砌块,容重≤7。5KN/m.k。采纳外保温方式,外墙保温材料为50mm厚钢丝网架聚苯乙烯夹芯板. 楼梯间采纳40mm厚钢丝网架聚苯乙烯夹芯板。 屋面采纳60mm厚绝热用模塑聚苯乙烯泡沫塑料。 外窗:塑钢中空玻璃,空气厚度为12mm,传热系数≤2。7W/m。k,气密性能为4.采暖:采纳钢制翘片管散热器.配电及照明:电线、电缆采纳郑州恒泰电线电缆有限公司生产的材料.三、主要施工方法及措施1、本工程外墙保温板采纳与外墙砼一次浇筑成形的方法,在外墙钢筋绑扎完毕后,在墙体钢筋外侧安装保温板,在保温板上插入经防锈处理的φ6 钢筋与墙体绑扎,即作为临时固定又是保温板与墙体的连接措施,然后在墙体钢筋外加水泥垫块,以确保墙体钢筋有足够的保护层,最后安装墙体内外模板,浇筑混凝土完毕后,保温层与墙体结合在一起,拆模后在有网板面层抹掺有抗裂剂的水泥砂浆。钢筋绑扎:钢筋有出厂证明及复试报告,绑扎钢筋时严禁碰撞预埋件。保温板安装:(1)内外墙钢筋绑扎完毕验收合格后,方可进行保温板安装。(2)根据设计要求的墙体厚度在地板面上弹墙厚线,以确定外墙厚度尺寸,同时在外墙钢筋外侧固定砂浆垫块,每块板不少于 6 块垫块,用以保证保护层厚度确保保护层厚度均匀,然后在墙体钢筋外侧安装保温板。(3)拼装保温板:安装保温板时,保温板就位后,将 L 型防锈处理的φ6 钢筋穿过保温板,深化墙内长度不得小于 100mm,并用绑丝...
