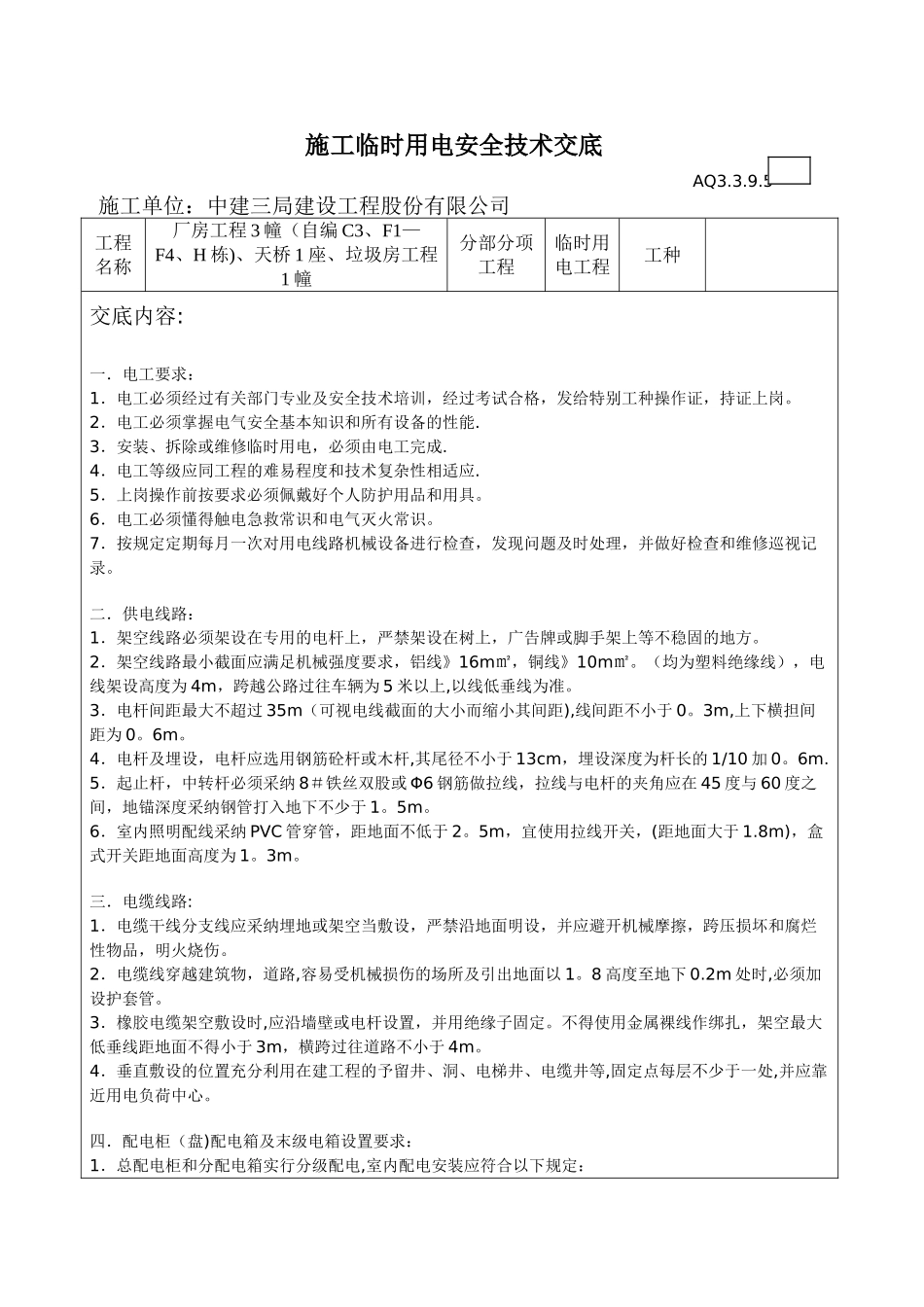

施工临时用电安全技术交底AQ3.3.9.5施工单位:中建三局建设工程股份有限公司工程名称厂房工程 3 幢(自编 C3、F1—F4、H 栋)、天桥 1 座、垃圾房工程1 幢分部分项工程临时用电工程工种交底内容:一.电工要求:1.电工必须经过有关部门专业及安全技术培训,经过考试合格,发给特别工种操作证,持证上岗。2.电工必须掌握电气安全基本知识和所有设备的性能.3.安装、拆除或维修临时用电,必须由电工完成.4.电工等级应同工程的难易程度和技术复杂性相适应.5.上岗操作前按要求必须佩戴好个人防护用品和用具。6.电工必须懂得触电急救常识和电气灭火常识。7.按规定定期每月一次对用电线路机械设备进行检查,发现问题及时处理,并做好检查和维修巡视记录。二.供电线路:1.架空线路必须架设在专用的电杆上,严禁架设在树上,广告牌或脚手架上等不稳固的地方。2.架空线路最小截面应满足机械强度要求,铝线》16m㎡,铜线》10m㎡。(均为塑料绝缘线),电线架设高度为 4m,跨越公路过往车辆为 5 米以上,以线低垂线为准。3.电杆间距最大不超过 35m(可视电线截面的大小而缩小其间距),线间距不小于 0。3m,上下横担间距为 0。6m。4.电杆及埋设,电杆应选用钢筋砼杆或木杆,其尾径不小于 13cm,埋设深度为杆长的 1/10 加 0。6m.5.起止杆,中转杆必须采纳 8#铁丝双股或 Φ6 钢筋做拉线,拉线与电杆的夹角应在 45 度与 60 度之间,地锚深度采纳钢管打入地下不少于 1。5m。6.室内照明配线采纳 PVC 管穿管,距地面不低于 2。5m,宜使用拉线开关,(距地面大于 1.8m),盒式开关距地面高度为 1。3m。三.电缆线路:1.电缆干线分支线应采纳埋地或架空当敷设,严禁沿地面明设,并应避开机械摩擦,跨压损坏和腐烂性物品,明火烧伤。2.电缆线穿越建筑物,道路,容易受机械损伤的场所及引出地面以 1。8 高度至地下 0.2m 处时,必须加设护套管。3.橡胶电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定。不得使用金属裸线作绑扎,架空最大低垂线距地面不得小于 3m,横跨过往道路不小于 4m。4.垂直敷设的位置充分利用在建工程的予留井、洞、电梯井、电缆井等,固定点每层不少于一处,并应靠近用电负荷中心。四.配电柜(盘)配电箱及末级电箱设置要求:1.总配电柜和分配电箱实行分级配电,室内配电安装应符合以下规定:① 配电柜与操作面通道宽度不小于 1。5m。② 配电室的灭火棚距地面不低于 3m。③ 配电室的门应向外开,...
