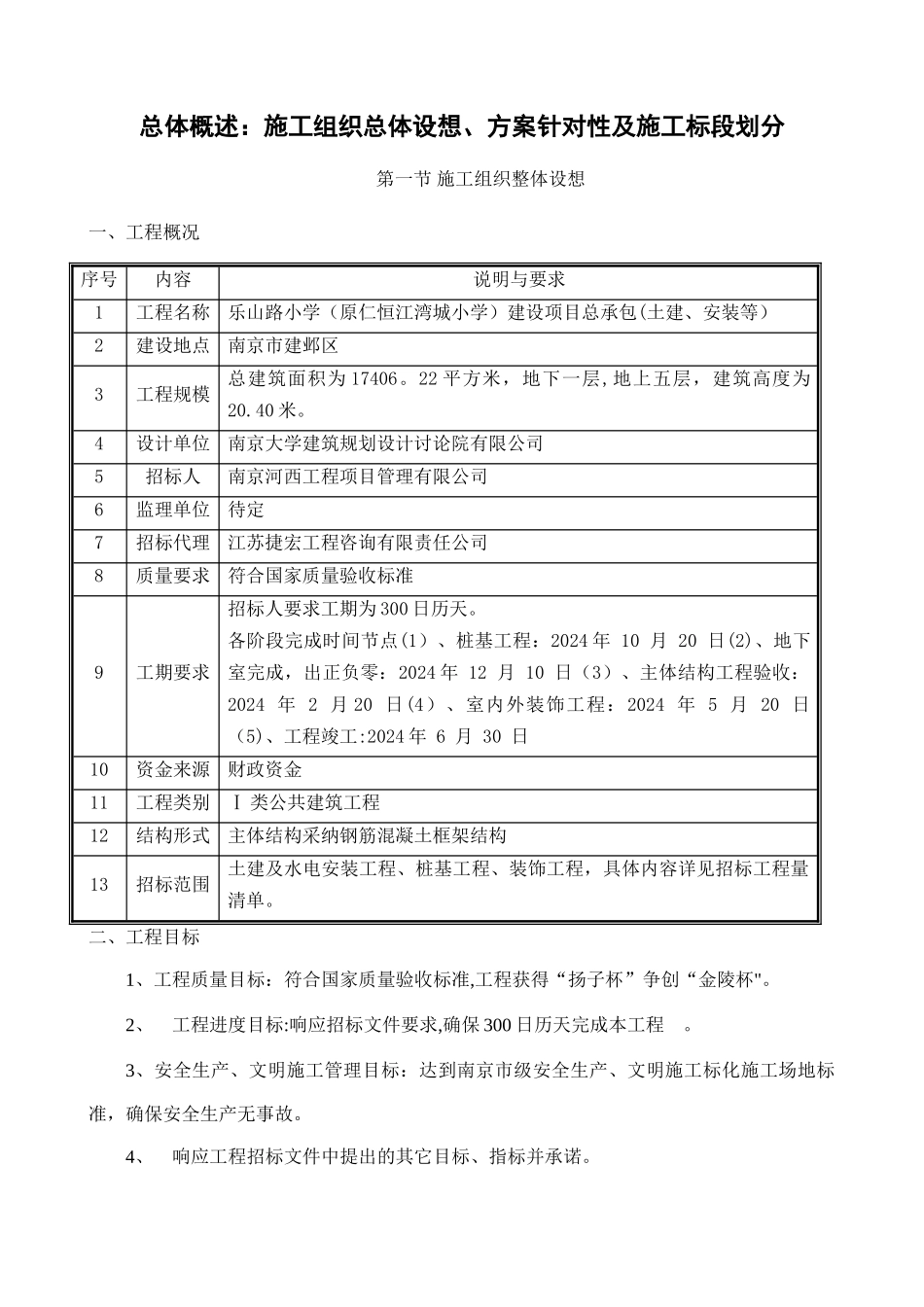

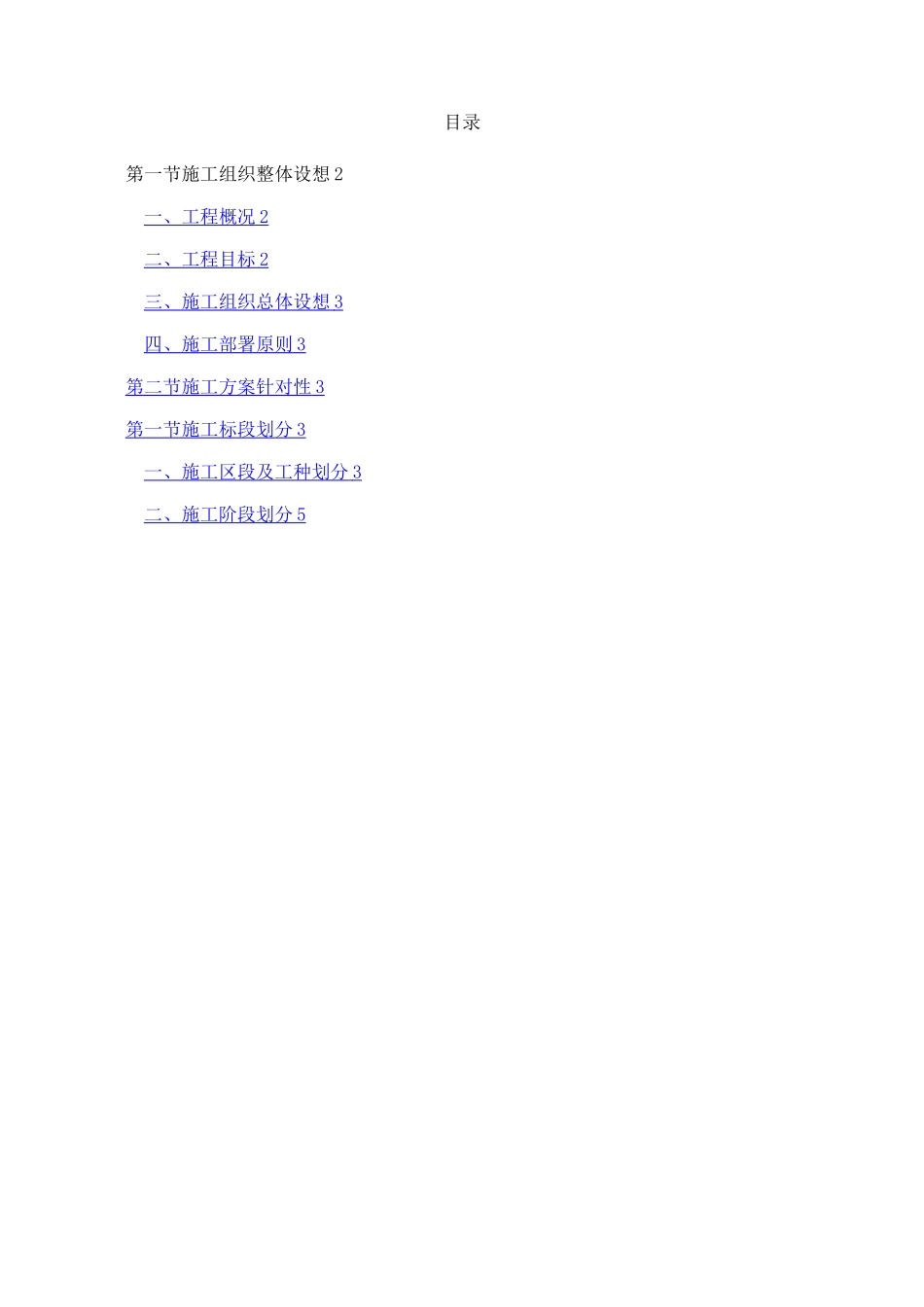

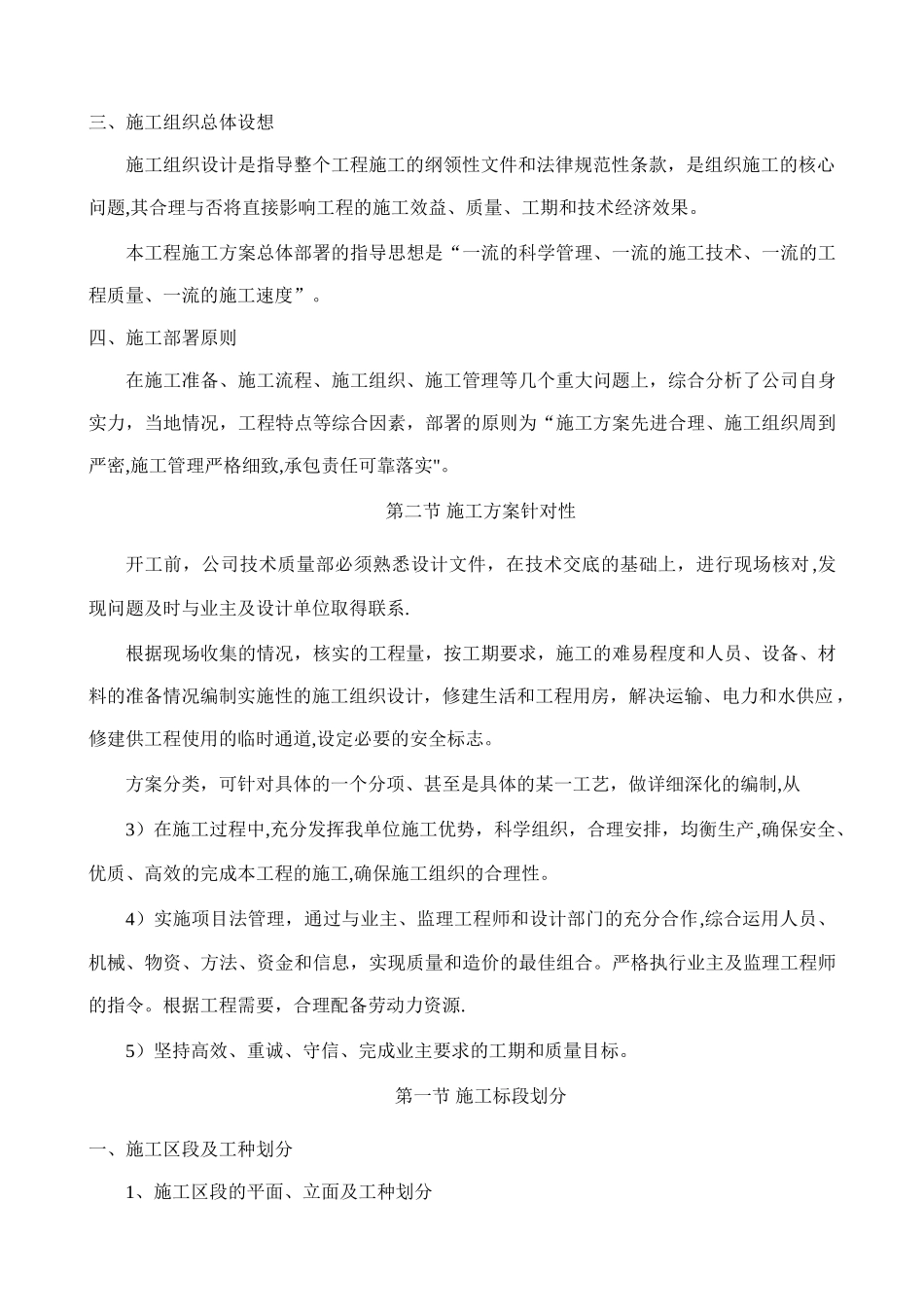

目录第一节施工组织整体设想 2一、工程概况 2 二、工程目标 2 三、施工组织总体设想 3 四、施工部署原则 3 第二节施工方案针对性 3 第一节施工标段划分 3 一、施工区段及工种划分 3 二、施工阶段划分 5 总体概述:施工组织总体设想、方案针对性及施工标段划分第一节 施工组织整体设想一、工程概况序号内容说明与要求1工程名称乐山路小学(原仁恒江湾城小学)建设项目总承包(土建、安装等)2建设地点南京市建邺区3工程规模总建筑面积为 17406。22 平方米,地下一层,地上五层,建筑高度为20.40 米。4设计单位南京大学建筑规划设计讨论院有限公司5招标人南京河西工程项目管理有限公司6监理单位待定7招标代理江苏捷宏工程咨询有限责任公司8质量要求符合国家质量验收标准9工期要求招标人要求工期为 300 日历天。各阶段完成时间节点(1)、桩基工程:2024 年 10 月 20 日(2)、地下室完成,出正负零:2024 年 12 月 10 日(3)、主体结构工程验收:2024 年 2 月 20 日(4)、室内外装饰工程:2024 年 5 月 20 日(5)、工程竣工:2024 年 6 月 30 日10资金来源财政资金11工程类别Ⅰ 类公共建筑工程12结构形式主体结构采纳钢筋混凝土框架结构13招标范围土建及水电安装工程、桩基工程、装饰工程,具体内容详见招标工程量清单。二、工程目标1、工程质量目标:符合国家质量验收标准,工程获得“扬子杯”争创“金陵杯"。 2、 工程进度目标:响应招标文件要求,确保 300 日历天完成本工程 。3、安全生产、文明施工管理目标:达到南京市级安全生产、文明施工标化施工场地标准,确保安全生产无事故。 4、 响应工程招标文件中提出的其它目标、指标并承诺。 三、施工组织总体设想施工组织设计是指导整个工程施工的纲领性文件和法律规范性条款,是组织施工的核心问题,其合理与否将直接影响工程的施工效益、质量、工期和技术经济效果。本工程施工方案总体部署的指导思想是“一流的科学管理、一流的施工技术、一流的工程质量、一流的施工速度”。四、施工部署原则在施工准备、施工流程、施工组织、施工管理等几个重大问题上,综合分析了公司自身实力,当地情况,工程特点等综合因素,部署的原则为“施工方案先进合理、施工组织周到严密,施工管理严格细致,承包责任可靠落实"。第二节 施工方案针对性开工前,公司技术质量部必须熟悉设计文件,在技术交底的基础上,进行现场核对 ,发现问题及时与业主及设计单位取得联...
