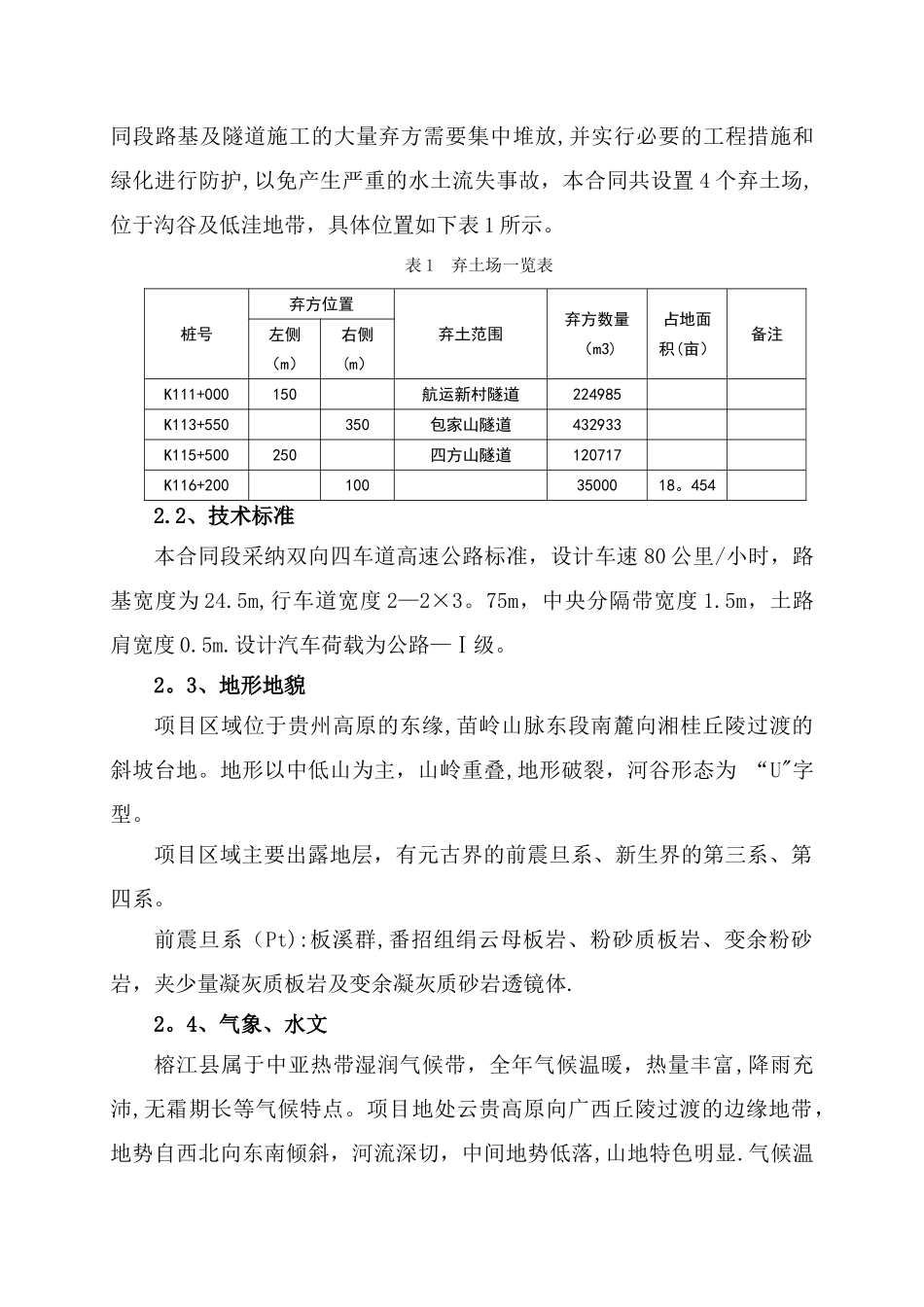

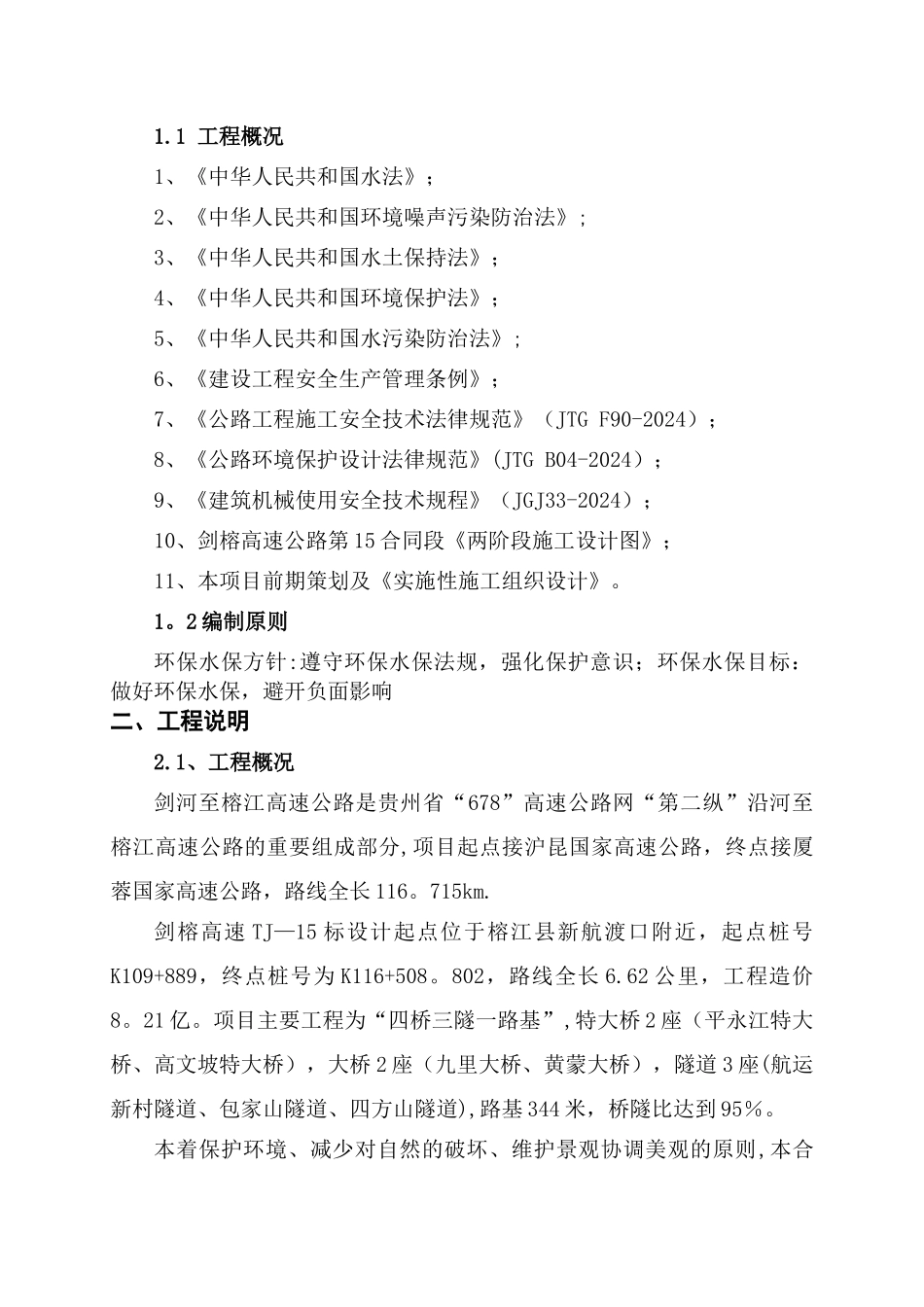

目 录一、编制说明 21.1 工程概况 2 1.2 编制原则 2 二、工程说明 2 2.1 、工程概况 2 2 。 2 、技术标准 3 2.3 、地形地貌 3 2.4 、气象、水文 3 三、组织机构 4 四、施工准备 4 4.1 、场地准备 4 4 。 2 、人员配置 4 4 。 3 、机械配置 4 4 。 4 、测量、试验仪器配置 5 五、施工方案及施工方法 5 5.1 、主要防护措施 5 5.2 、弃土场防护工程施工方案 1 5.2 。 1 、挡土墙施工 1 5 。 2.2 、排水沟施工 5 六、弃土场环保水保措施 6 七、质量保证体系 6 7 。 1 、质量目标 6 7.2 、质量保证体系 7 7 。 3 、质量保证措施 7 八、环境保护措施和文明施工 7 8 。 1 、环境保护 7 8.2 、建立环境保护体系和机构 8 8 。 3 、防止水土流失和污染 8 8.4 、文明施工 8 弃土场安全环保专项施工方案一、编制说明1.1 工程概况1、《中华人民共和国水法》;2、《中华人民共和国环境噪声污染防治法》;3、《中华人民共和国水土保持法》;4、《中华人民共和国环境保护法》;5、《中华人民共和国水污染防治法》;6、《建设工程安全生产管理条例》;7、《公路工程施工安全技术法律规范》(JTG F90-2024);8、《公路环境保护设计法律规范》(JTG B04-2024);9、《建筑机械使用安全技术规程》(JGJ33-2024);10、剑榕高速公路第 15 合同段《两阶段施工设计图》;11、本项目前期策划及《实施性施工组织设计》。1。2 编制原则环保水保方针:遵守环保水保法规,强化保护意识;环保水保目标:做好环保水保,避开负面影响二、工程说明2.1、工程概况剑河至榕江高速公路是贵州省“678”高速公路网“第二纵”沿河至榕江高速公路的重要组成部分,项目起点接沪昆国家高速公路,终点接厦蓉国家高速公路,路线全长 116。715km.剑榕高速 TJ—15 标设计起点位于榕江县新航渡口附近,起点桩号K109+889,终点桩号为 K116+508。802,路线全长 6.62 公里,工程造价8。21 亿。项目主要工程为“四桥三隧一路基”,特大桥 2 座(平永江特大桥、高文坡特大桥),大桥 2 座(九里大桥、黄蒙大桥),隧道 3 座(航运新村隧道、包家山隧道、四方山隧道),路基 344 米,桥隧比达到 95%。本着保护环境、减少对自然的破坏、维护景观协调美观的原则,本合同段路基及隧道施工的大量弃方需要集中堆放,并实行必要的工程措施和绿化进行防护,以免产生严重的水土流失事故,本合同...
