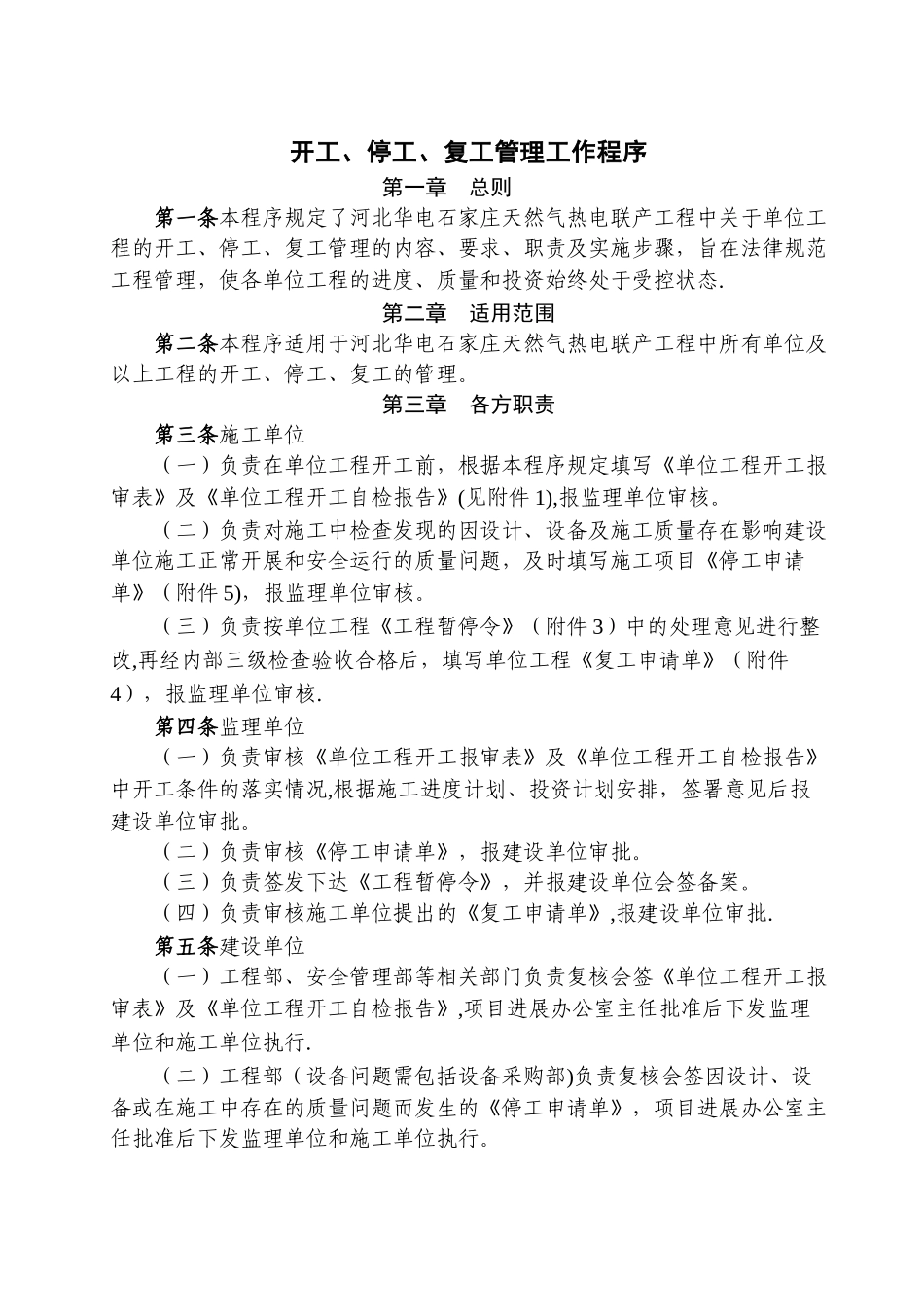

开工、停工、复工管理工作程序第一章 总则第一条本程序规定了河北华电石家庄天然气热电联产工程中关于单位工程的开工、停工、复工管理的内容、要求、职责及实施步骤,旨在法律规范工程管理,使各单位工程的进度、质量和投资始终处于受控状态.第二章 适用范围第二条本程序适用于河北华电石家庄天然气热电联产工程中所有单位及以上工程的开工、停工、复工的管理。第三章 各方职责第三条施工单位(一)负责在单位工程开工前,根据本程序规定填写《单位工程开工报审表》及《单位工程开工自检报告》(见附件 1),报监理单位审核。(二)负责对施工中检查发现的因设计、设备及施工质量存在影响建设单位施工正常开展和安全运行的质量问题,及时填写施工项目《停工申请单》(附件 5),报监理单位审核。(三)负责按单位工程《工程暂停令》(附件 3)中的处理意见进行整改,再经内部三级检查验收合格后,填写单位工程《复工申请单》(附件4),报监理单位审核.第四条监理单位(一)负责审核《单位工程开工报审表》及《单位工程开工自检报告》中开工条件的落实情况,根据施工进度计划、投资计划安排,签署意见后报建设单位审批。(二)负责审核《停工申请单》,报建设单位审批。(三)负责签发下达《工程暂停令》,并报建设单位会签备案。(四)负责审核施工单位提出的《复工申请单》,报建设单位审批.第五条建设单位(一)工程部、安全管理部等相关部门负责复核会签《单位工程开工报审表》及《单位工程开工自检报告》,项目进展办公室主任批准后下发监理单位和施工单位执行.(二)工程部(设备问题需包括设备采购部)负责复核会签因设计、设备或在施工中存在的质量问题而发生的《停工申请单》,项目进展办公室主任批准后下发监理单位和施工单位执行。(三)工程部(设备问题需包括设备采购部)负责签收因设计、设备或在施工中存在的质量问题而发生的《工程暂停令》.(四)工程部、安全管理部负责复核会签施工单位提出的《复工申请单》,项目进展办公室主任批准后下发监理单位和施工单位执行。第六条各参建单位档案室是单位之间的资料传递和资料归档的责任部门;建设单位工程部是建设单位内部审批流转程序责任部门;监理单位负责督促开工、停工和复工程序的正常流转.。第四章 管理程序第七条单位工程开工必备条件及审查要求:(一)施工组织总体设计、专业施工组织设计、重大施工技术方案、作业指导书已批准;(二)劳动力已按计划进场;(三)机械设备已进场,...
