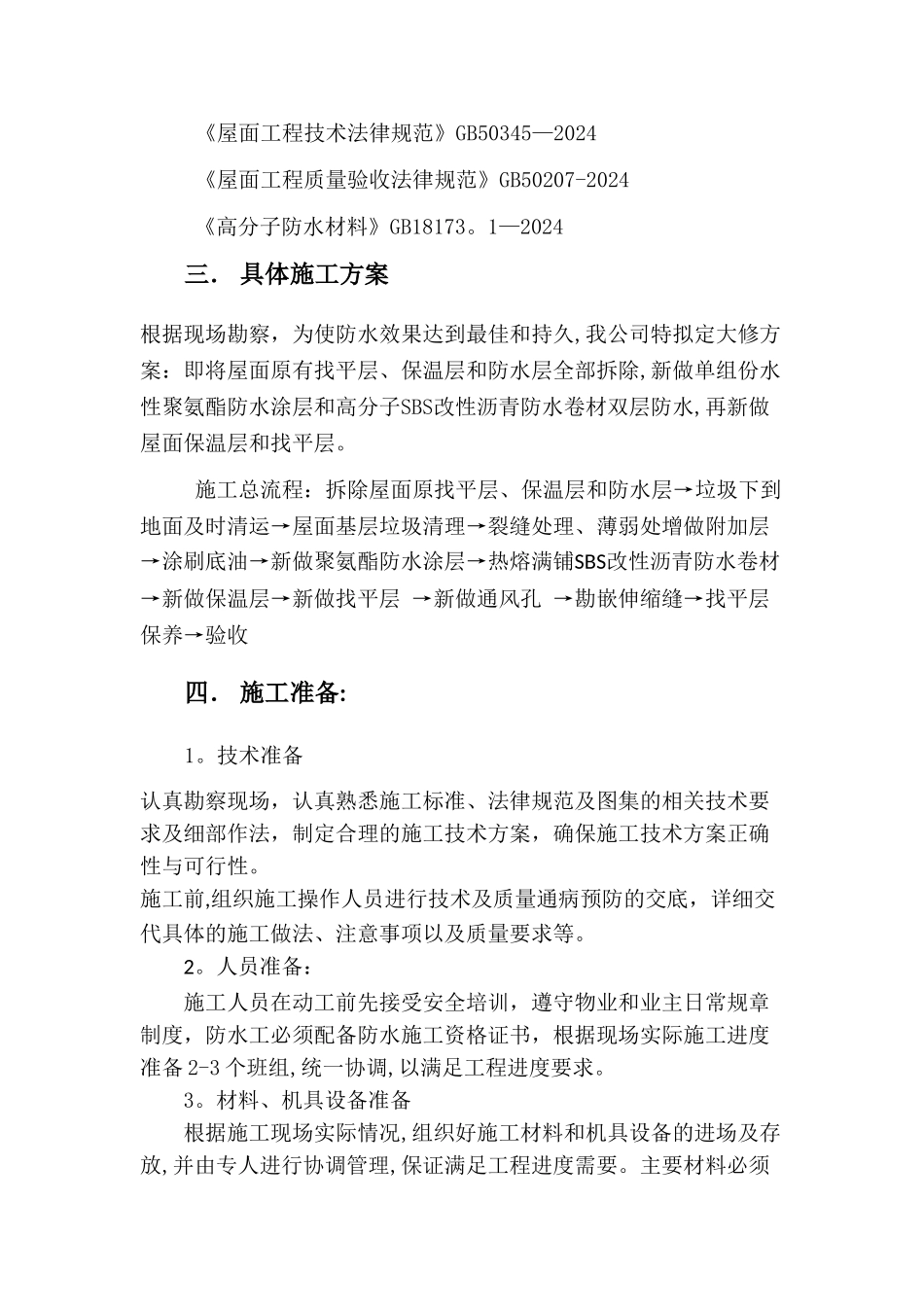

上海*********有限公司屋面翻新防水施工方案编制:审核:上海湘辉防水工程有限公司二 0 一六年四月二十二日上海金山*******屋面翻新防水施工方案一. 工程概况本工程位于上海市金山区*********,属于旧屋面翻新工程.屋顶基本结构:现浇层---防水层———保温层———找平层。因房屋正常沉降,造成屋顶现浇层特别是阴角处出现细微裂缝,防水层之上的保温层内长时间积水,原防水层已经起不到很好的防水效果。导致房屋小范围多处漏水,严重影响到公司形象和员工的工作环境.因此我公司将委派有多年防水经验的专业队伍,进行施工,并制定施工方案。二. 编制依据 《房屋渗漏修缮技术规程》JGJ∕T53-2024 《屋面工程技术法律规范》GB50345—2024 《屋面工程质量验收法律规范》GB50207-2024《高分子防水材料》GB18173。1—2024三. 具体施工方案根据现场勘察,为使防水效果达到最佳和持久,我公司特拟定大修方案:即将屋面原有找平层、保温层和防水层全部拆除,新做单组份水性聚氨酯防水涂层和高分子SBS改性沥青防水卷材双层防水,再新做屋面保温层和找平层。施工总流程:拆除屋面原找平层、保温层和防水层→垃圾下到地面及时清运→屋面基层垃圾清理→裂缝处理、薄弱处增做附加层→涂刷底油→新做聚氨酯防水涂层→热熔满铺SBS改性沥青防水卷材→新做保温层→新做找平层 →新做通风孔 →勘嵌伸缩缝→找平层保养→验收 四. 施工准备:1。技术准备认真勘察现场,认真熟悉施工标准、法律规范及图集的相关技术要求及细部作法,制定合理的施工技术方案,确保施工技术方案正确性与可行性。 施工前,组织施工操作人员进行技术及质量通病预防的交底,详细交代具体的施工做法、注意事项以及质量要求等。2。人员准备:施工人员在动工前先接受安全培训,遵守物业和业主日常规章制度,防水工必须配备防水施工资格证书,根据现场实际施工进度准备 2-3 个班组,统一协调,以满足工程进度要求。3。材料、机具设备准备根据施工现场实际情况,组织好施工材料和机具设备的进场及存放,并由专人进行协调管理,保证满足工程进度需要。主要材料必须提供检测报告和产品合格证书。主要工具 小平铲、滚刷、油漆刷、钢卷尺、剪刀、美工刀、粉线、电镐、刮板、扫帚、喷枪、冲击钻等。五、施工操作工艺根据GB50207法律规范及工程实情制定本工艺.1、单组份水性聚氨酯防水涂层施工要点:单组份聚氨酯防水涂料在施工固化前为无定形液体,对于任何形状复杂、管道纵横和...
