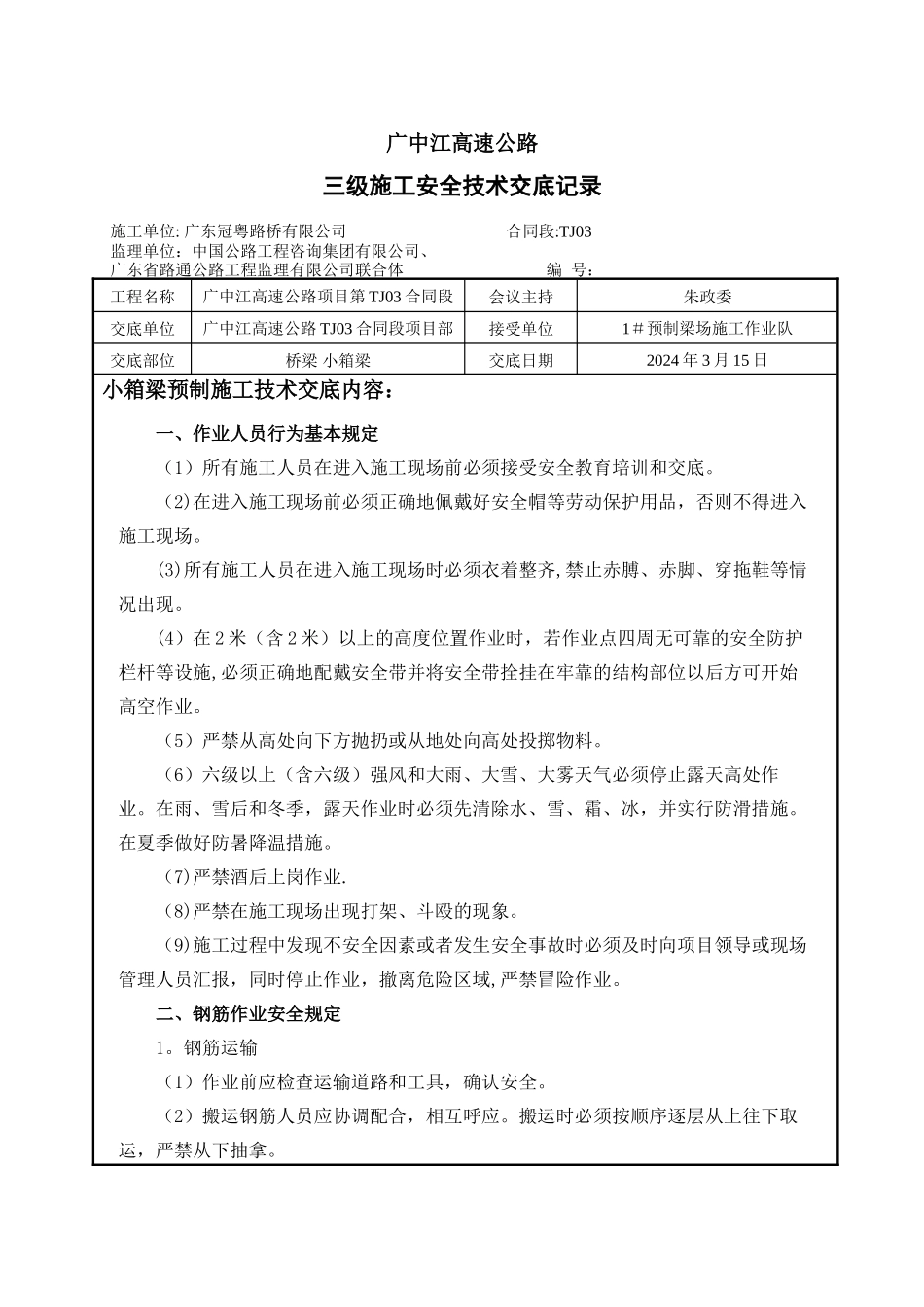

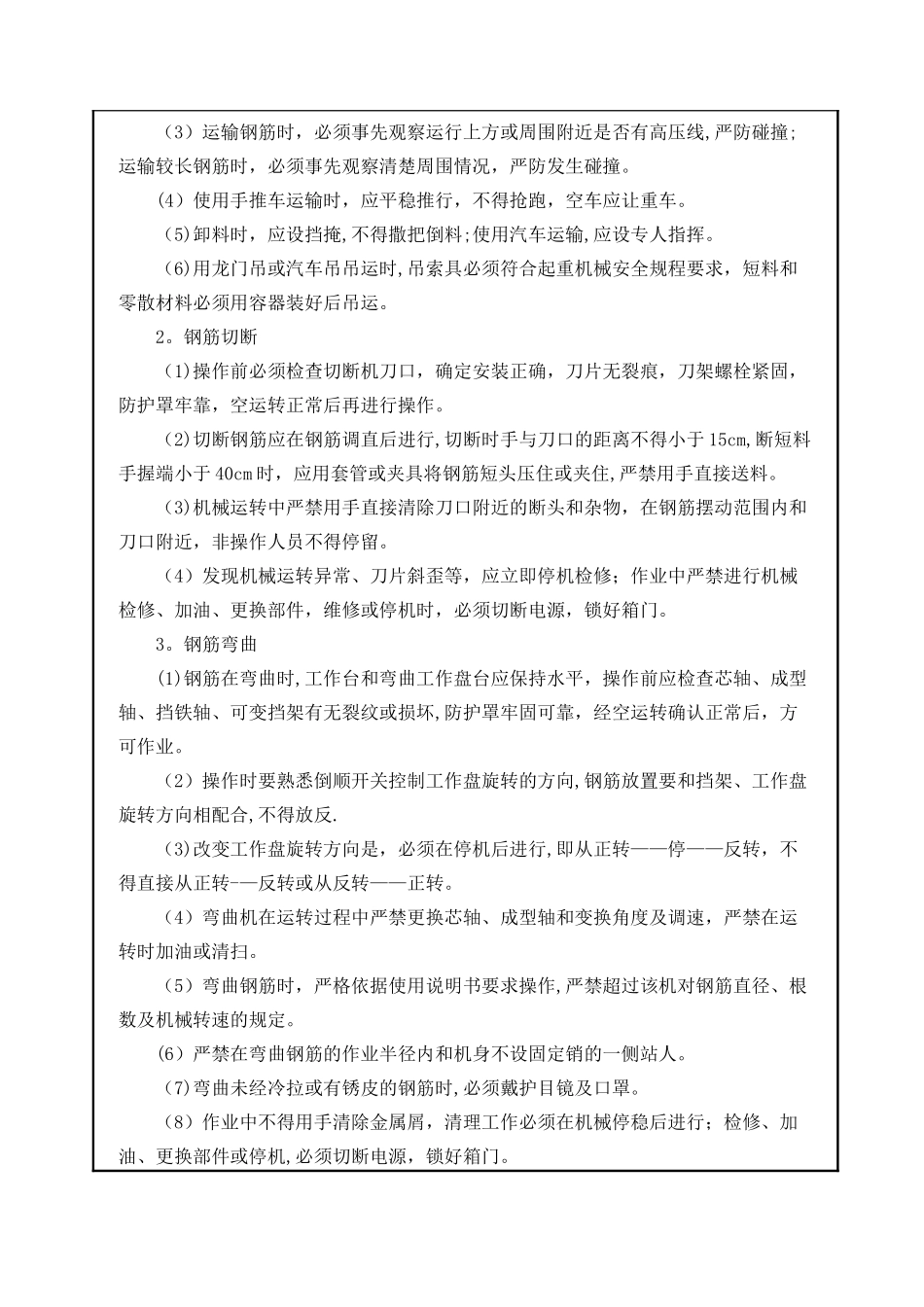

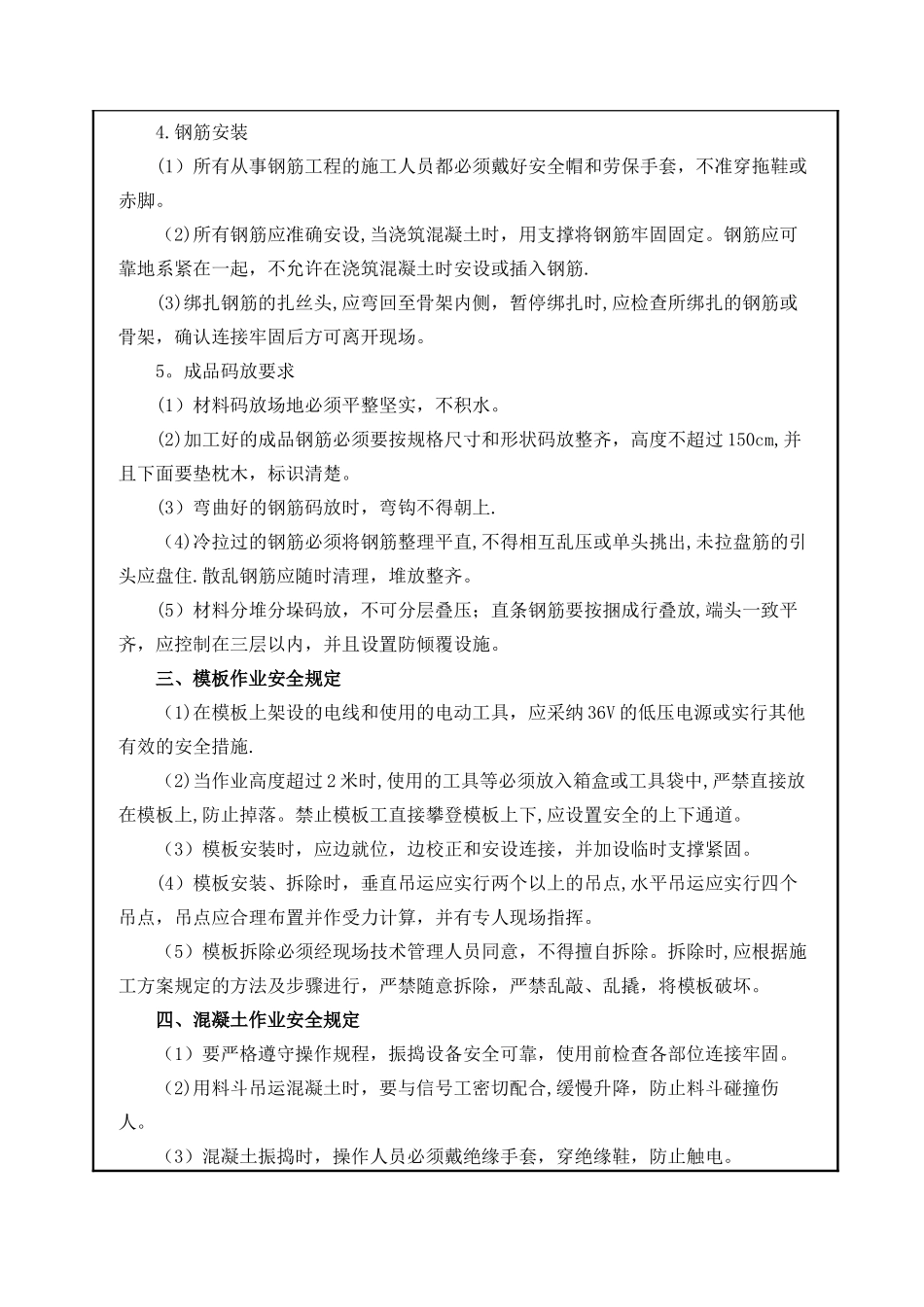

广中江高速公路三级施工安全技术交底记录施工单位: 广东冠粤路桥有限公司 合同段:TJ03监理单位:中国公路工程咨询集团有限公司、广东省路通公路工程监理有限公司联合体 编 号: 工程名称广中江高速公路项目第 TJ03 合同段会议主持朱政委交底单位广中江高速公路 TJ03 合同段项目部接受单位1#预制梁场施工作业队交底部位桥梁 小箱梁交底日期2024 年 3 月 15 日小箱梁预制施工技术交底内容:一、作业人员行为基本规定(1)所有施工人员在进入施工现场前必须接受安全教育培训和交底。(2)在进入施工现场前必须正确地佩戴好安全帽等劳动保护用品,否则不得进入施工现场。(3)所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。(4)在 2 米(含 2 米)以上的高度位置作业时,若作业点四周无可靠的安全防护栏杆等设施,必须正确地配戴安全带并将安全带拴挂在牢靠的结构部位以后方可开始高空作业。(5)严禁从高处向下方抛扔或从地处向高处投掷物料。(6)六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业。在雨、雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并实行防滑措施。在夏季做好防暑降温措施。(7)严禁酒后上岗作业.(8)严禁在施工现场出现打架、斗殴的现象。(9)施工过程中发现不安全因素或者发生安全事故时必须及时向项目领导或现场管理人员汇报,同时停止作业,撤离危险区域,严禁冒险作业。二、钢筋作业安全规定1。钢筋运输(1)作业前应检查运输道路和工具,确认安全。(2)搬运钢筋人员应协调配合,相互呼应。搬运时必须按顺序逐层从上往下取运,严禁从下抽拿。(3)运输钢筋时,必须事先观察运行上方或周围附近是否有高压线,严防碰撞;运输较长钢筋时,必须事先观察清楚周围情况,严防发生碰撞。(4)使用手推车运输时,应平稳推行,不得抢跑,空车应让重车。(5)卸料时,应设挡掩,不得撒把倒料;使用汽车运输,应设专人指挥。(6)用龙门吊或汽车吊吊运时,吊索具必须符合起重机械安全规程要求,短料和零散材料必须用容器装好后吊运。2。钢筋切断(1)操作前必须检查切断机刀口,确定安装正确,刀片无裂痕,刀架螺栓紧固,防护罩牢靠,空运转正常后再进行操作。(2)切断钢筋应在钢筋调直后进行,切断时手与刀口的距离不得小于 15cm,断短料手握端小于 40cm 时,应用套管或夹具将钢筋短头压住或夹住,严禁用手直接送料。(3)机械运转中严禁用手直接清除刀口附近的断头和杂物...
