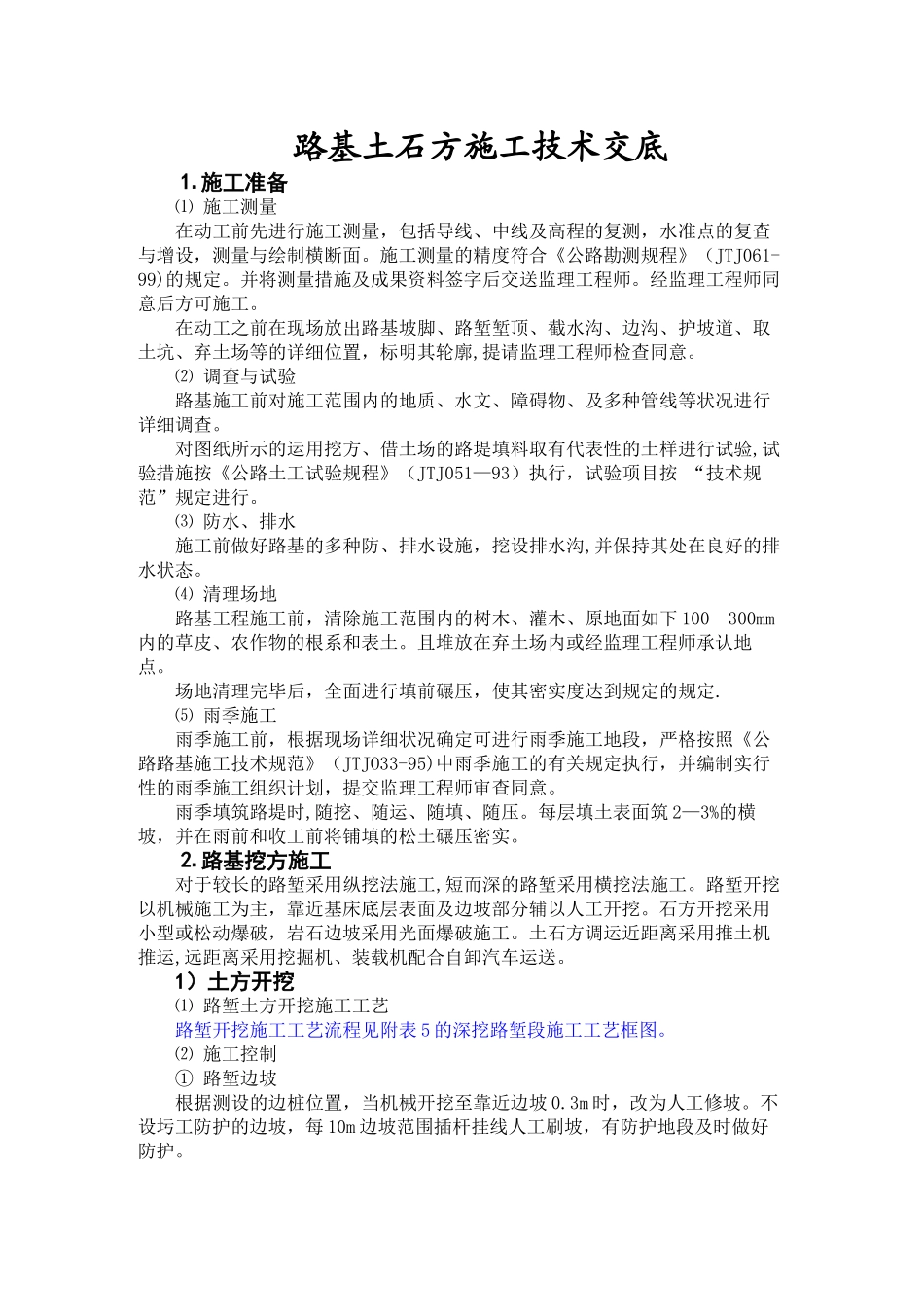

路基土石方施工技术交底⒈ 施工准备⑴ 施工测量在动工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面。施工测量的精度符合《公路勘测规程》(JTJ061-99)的规定。并将测量措施及成果资料签字后交送监理工程师。经监理工程师同意后方可施工。在动工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等的详细位置,标明其轮廓,提请监理工程师检查同意。⑵ 调查与试验路基施工前对施工范围内的地质、水文、障碍物、及多种管线等状况进行详细调查。对图纸所示的运用挖方、借土场的路堤填料取有代表性的土样进行试验,试验措施按《公路土工试验规程》(JTJ051—93)执行,试验项目按 “技术规范”规定进行。⑶ 防水、排水施工前做好路基的多种防、排水设施,挖设排水沟,并保持其处在良好的排水状态。⑷ 清理场地路基工程施工前,清除施工范围内的树木、灌木、原地面如下 100—300mm内的草皮、农作物的根系和表土。且堆放在弃土场内或经监理工程师承认地点。场地清理完毕后,全面进行填前碾压,使其密实度达到规定的规定.⑸ 雨季施工雨季施工前,根据现场详细状况确定可进行雨季施工地段,严格按照《公路路基施工技术规范》(JTJO33-95)中雨季施工的有关规定执行,并编制实行性的雨季施工组织计划,提交监理工程师审查同意。雨季填筑路堤时,随挖、随运、随填、随压。每层填土表面筑 2—3%的横坡,并在雨前和收工前将铺填的松土碾压密实。⒉ 路基挖方施工对于较长的路堑采用纵挖法施工,短而深的路堑采用横挖法施工。路堑开挖以机械施工为主,靠近基床底层表面及边坡部分辅以人工开挖。石方开挖采用小型或松动爆破,岩石边坡采用光面爆破施工。土石方调运近距离采用推土机推运,远距离采用挖掘机、装载机配合自卸汽车运送。1)土方开挖⑴ 路堑土方开挖施工工艺路堑开挖施工工艺流程见附表 5 的深挖路堑段施工工艺框图。⑵ 施工控制① 路堑边坡根据测设的边桩位置,当机械开挖至靠近边坡 0.3m 时,改为人工修坡。不设圬工防护的边坡,每 10m 边坡范围插杆挂线人工刷坡,有防护地段及时做好防护。② 路床当开挖靠近路基面标高时,查对土质状况,土质路堑要调查查对基床范围内土质与否满足技术规定,必要时进行补充勘探,检查基床范围地基容许承载力与否满足设计规定.路床顶面如下 30cm 的压实度,或路床顶面如下换土超过 30cm时,其压实度均不不不小于 95%。按《公路土工...
