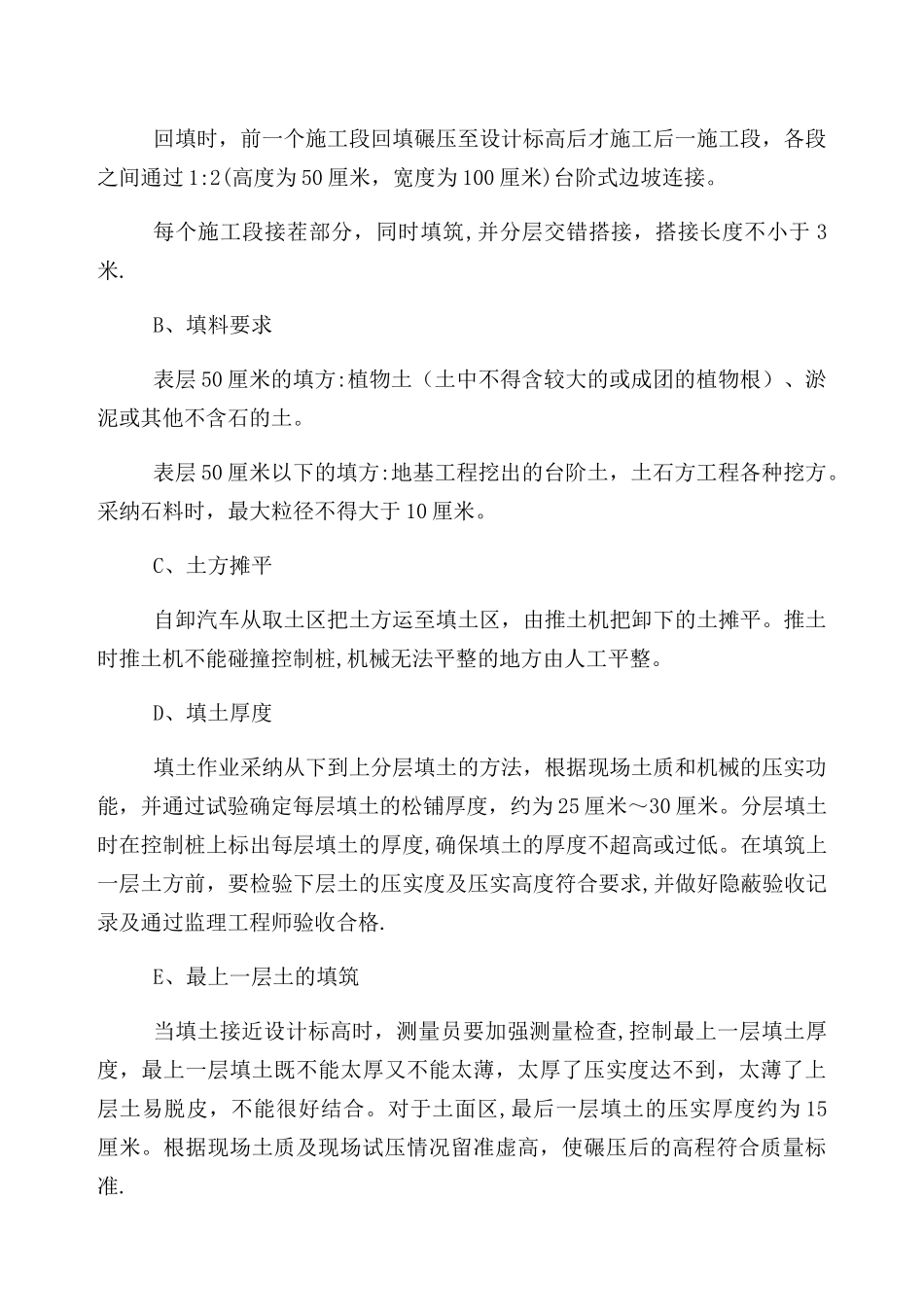

场坪土石方工程施工方法1、土方工程施工顺序(1)施工顺序本标段施工现场大,从主进场路开始由近往远施工分三个施工段,各施工段流水作业.(2)调配方法本标段内的土方:若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由推土机或人工摊平;若土方距施工区较近或在施工区内时,由推土机直接把土方推到施工区内并摊平。(3)原地面碾压施工A、准备工作碾压前首先进行场地平整,以便振动压路机的行走,保证碾压质量。碾压前要测试原地面土的含水量,若含水量偏低,采纳预先洒水湿润的方法,若含水量偏高,采纳置换适宜含水量的土等方法。B、碾压为了确保压实影响深度分别不小于 20 厘米,采纳 10 吨~15 吨振动压路机碾压.碾压时,横向接头的轮迹重叠宽度为 15 厘米~25 厘米,相邻两个施工段的纵向重叠 1 米~1。5 米,碾压时确保无漏压,压路机无法碾压的地方,采纳蛙式打夯机夯实,碾压的次数为 6~8 遍。按重型击实标准,压实度为0。93。碾压完毕后,测定压实度并经监理工程师验收合格,填写隐蔽工程验收单,方能进入下一道工序.(4)、土方填筑施工A、填筑顺序回填时,前一个施工段回填碾压至设计标高后才施工后一施工段,各段之间通过 1:2(高度为 50 厘米,宽度为 100 厘米)台阶式边坡连接。每个施工段接茬部分,同时填筑,并分层交错搭接,搭接长度不小于 3米.B、填料要求表层 50 厘米的填方:植物土(土中不得含较大的或成团的植物根)、淤泥或其他不含石的土。表层 50 厘米以下的填方:地基工程挖出的台阶土,土石方工程各种挖方。采纳石料时,最大粒径不得大于 10 厘米。C、土方摊平自卸汽车从取土区把土方运至填土区,由推土机把卸下的土摊平。推土时推土机不能碰撞控制桩,机械无法平整的地方由人工平整。D、填土厚度填土作业采纳从下到上分层填土的方法,根据现场土质和机械的压实功能,并通过试验确定每层填土的松铺厚度,约为 25 厘米~30 厘米。分层填土时在控制桩上标出每层填土的厚度,确保填土的厚度不超高或过低。在填筑上一层土方前,要检验下层土的压实度及压实高度符合要求,并做好隐蔽验收记录及通过监理工程师验收合格.E、最上一层土的填筑当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度,最上一层填土既不能太厚又不能太薄,太厚了压实度达不到,太薄了上层土易脱皮,不能很好结合。对于土面区,最后一层填土的压实厚度约为 15厘米。根据现场土质及现场试压情况留准虚高,使碾压后的...
