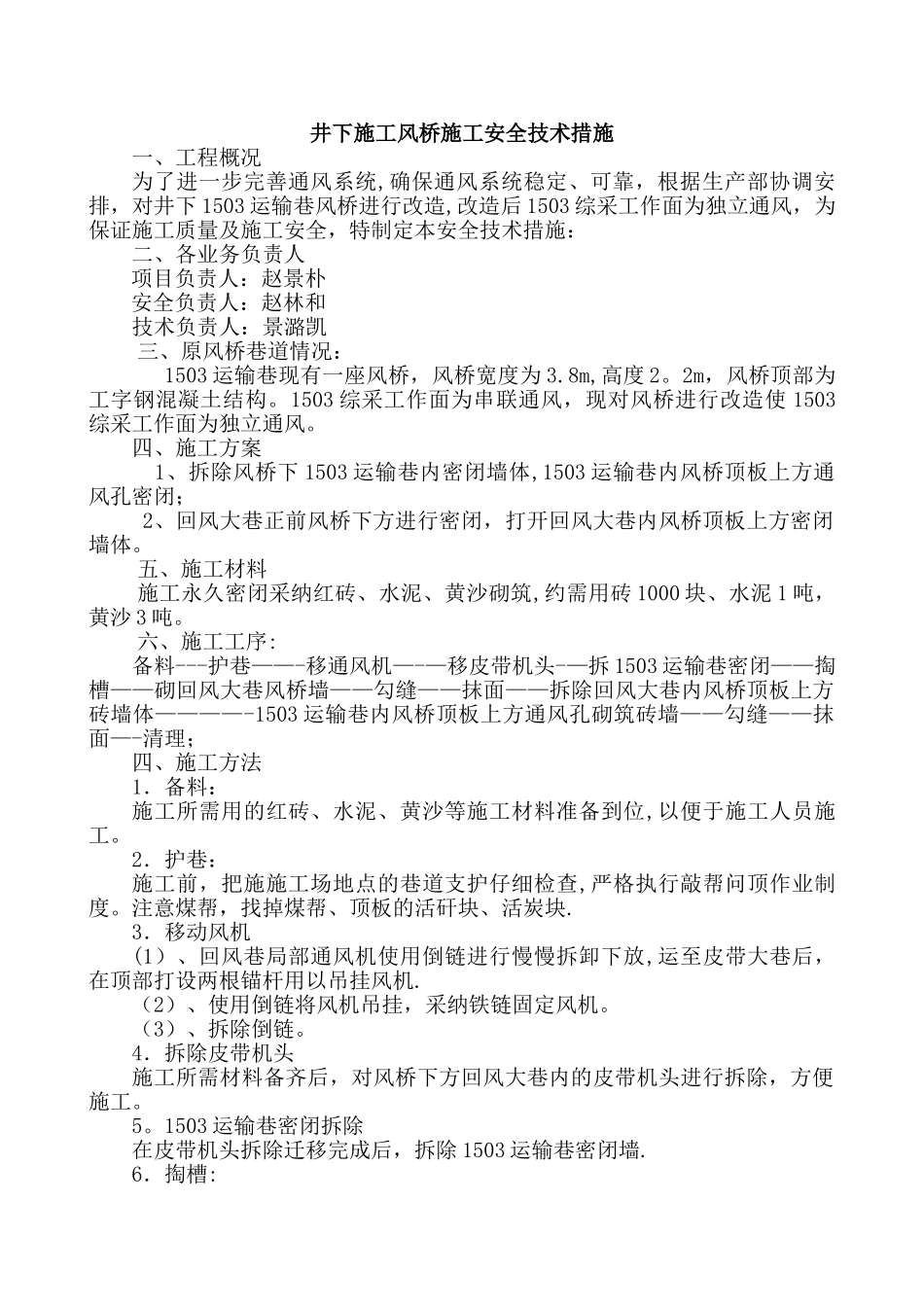

井下施工风桥施工安全技术措施一、工程概况为了进一步完善通风系统,确保通风系统稳定、可靠,根据生产部协调安排,对井下 1503 运输巷风桥进行改造,改造后 1503 综采工作面为独立通风,为保证施工质量及施工安全,特制定本安全技术措施:二、各业务负责人项目负责人:赵景朴安全负责人:赵林和技术负责人:景潞凯三、原风桥巷道情况:1503 运输巷现有一座风桥,风桥宽度为 3.8m,高度 2。2m,风桥顶部为工字钢混凝土结构。1503 综采工作面为串联通风,现对风桥进行改造使 1503综采工作面为独立通风。四、施工方案 1、拆除风桥下 1503 运输巷内密闭墙体,1503 运输巷内风桥顶板上方通风孔密闭;2、回风大巷正前风桥下方进行密闭,打开回风大巷内风桥顶板上方密闭墙体。五、施工材料施工永久密闭采纳红砖、水泥、黄沙砌筑,约需用砖 1000 块、水泥 1 吨,黄沙 3 吨。六、施工工序:备料---护巷——-移通风机—-—移皮带机头-—拆 1503 运输巷密闭——掏槽——砌回风大巷风桥墙——勾缝——抹面——拆除回风大巷内风桥顶板上方砖墙体————-1503 运输巷内风桥顶板上方通风孔砌筑砖墙——勾缝——抹面—-清理;四、施工方法1.备料:施工所需用的红砖、水泥、黄沙等施工材料准备到位,以便于施工人员施工。2.护巷:施工前,把施施工场地点的巷道支护仔细检查,严格执行敲帮问顶作业制度。注意煤帮,找掉煤帮、顶板的活矸块、活炭块.3.移动风机(1)、回风巷局部通风机使用倒链进行慢慢拆卸下放,运至皮带大巷后,在顶部打设两根锚杆用以吊挂风机.(2)、使用倒链将风机吊挂,采纳铁链固定风机。(3)、拆除倒链。4.拆除皮带机头施工所需材料备齐后,对风桥下方回风大巷内的皮带机头进行拆除,方便施工。5。1503 运输巷密闭拆除在皮带机头拆除迁移完成后,拆除 1503 运输巷密闭墙.6.掏槽:在施工位置、用风镐、大锹、尖锥进行掏槽,在掏槽过程中一定要注意安全,相互配合默契,协调一致,杜绝碰手碰脚。6。砌墙:用饱满均匀的灰浆在掏好的槽内铺设一层 5-10mm 厚的灰浆,再平放上红砖,每砌好一层红砖,必须铺上一层饱满均匀的灰浆,依次循环作业,直至施工完毕.7.勾缝:在砌墙过程中,是每砌一层墙体,必须用瓦刀将饱满均匀的沙浆注在红砖与红砖之间 2—5mm 的缝隙,砌墙结束后用瓦刀将饱满均匀的沙浆抹在墙体表面所有缝隙处,抹实、抹平.8.抹面:砌墙、勾缝结束后,用灰沙比 1:2。5 的沙浆抹粗面,粗面凝固后,用纯灰浆抹细面...
