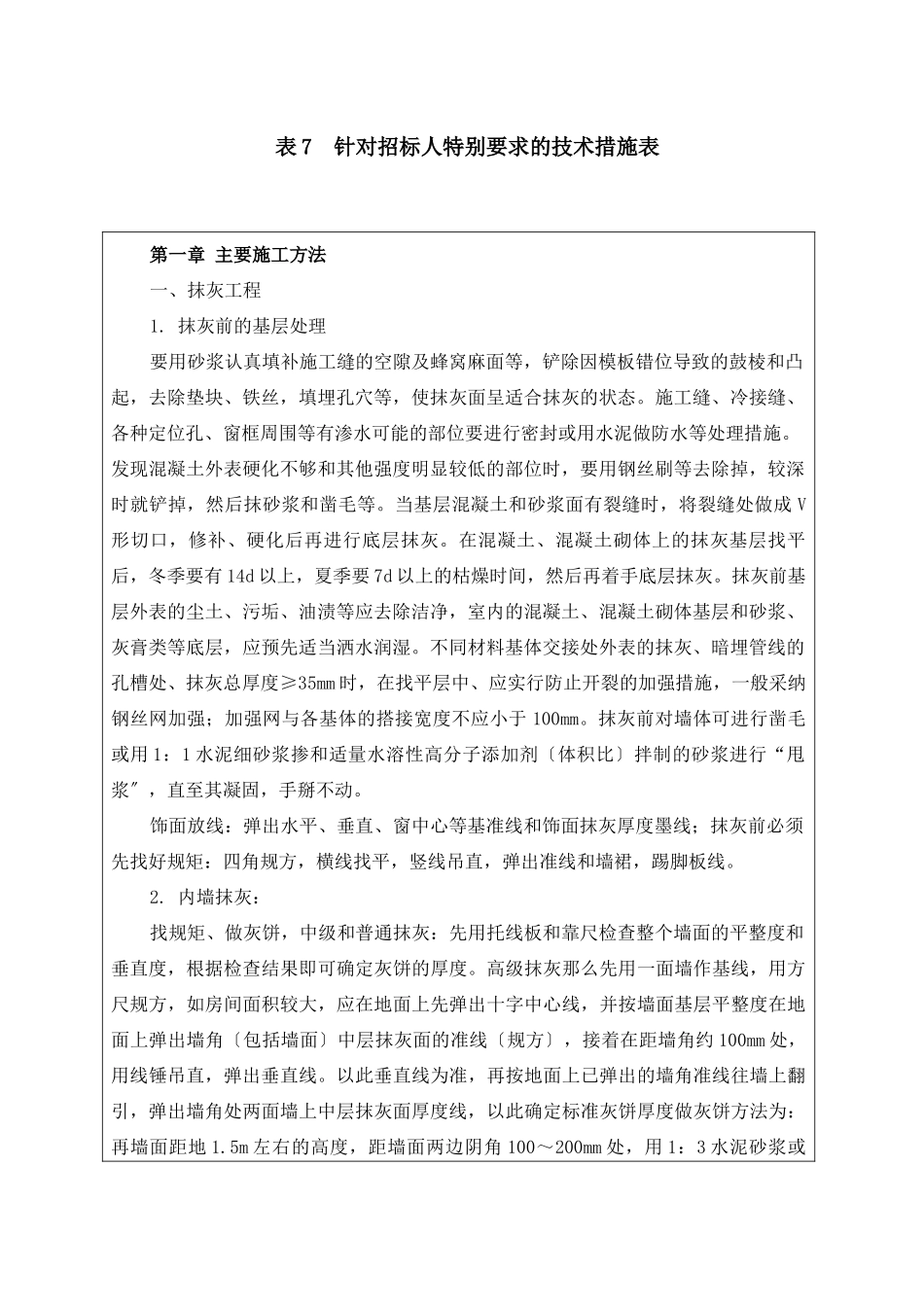

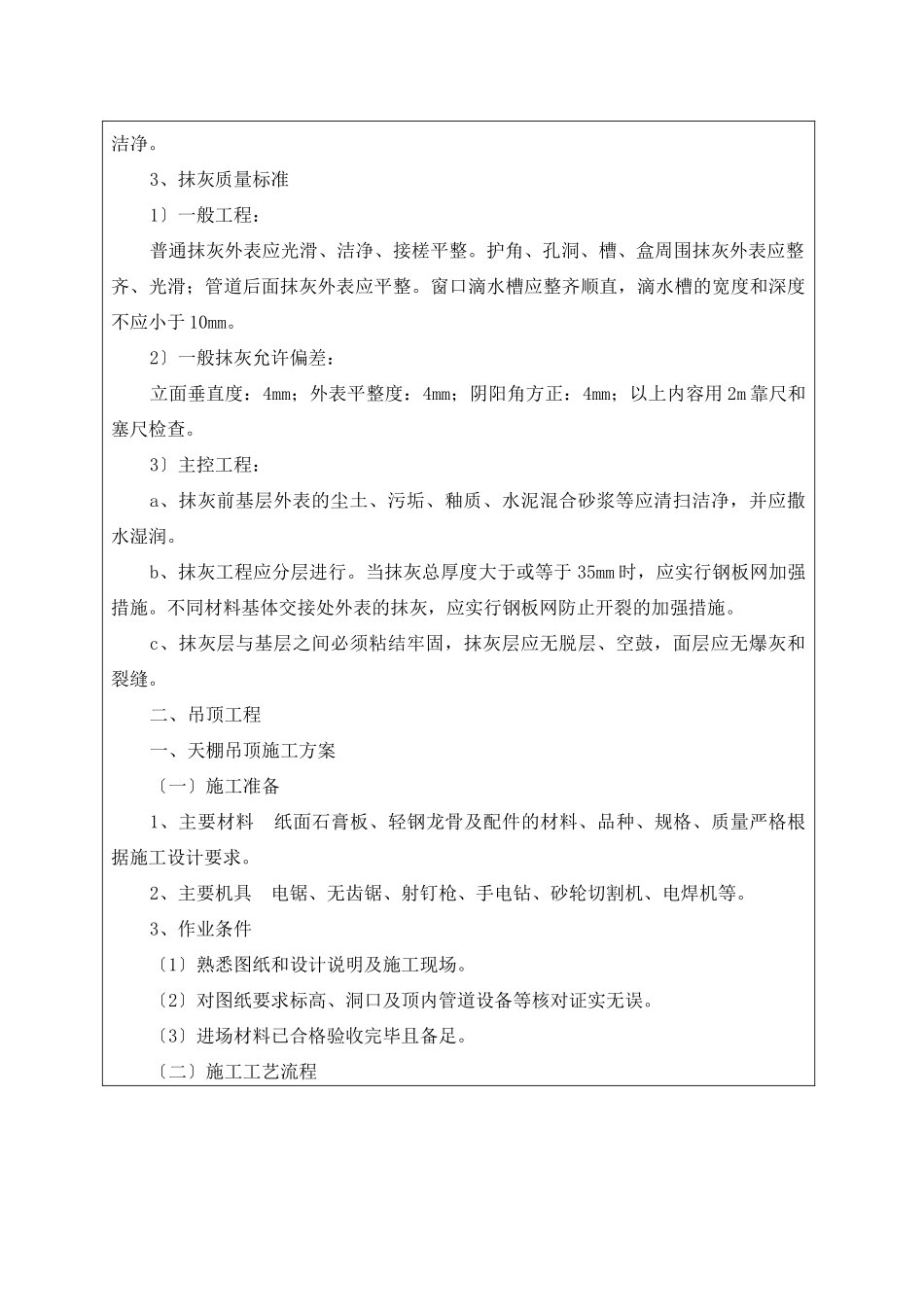

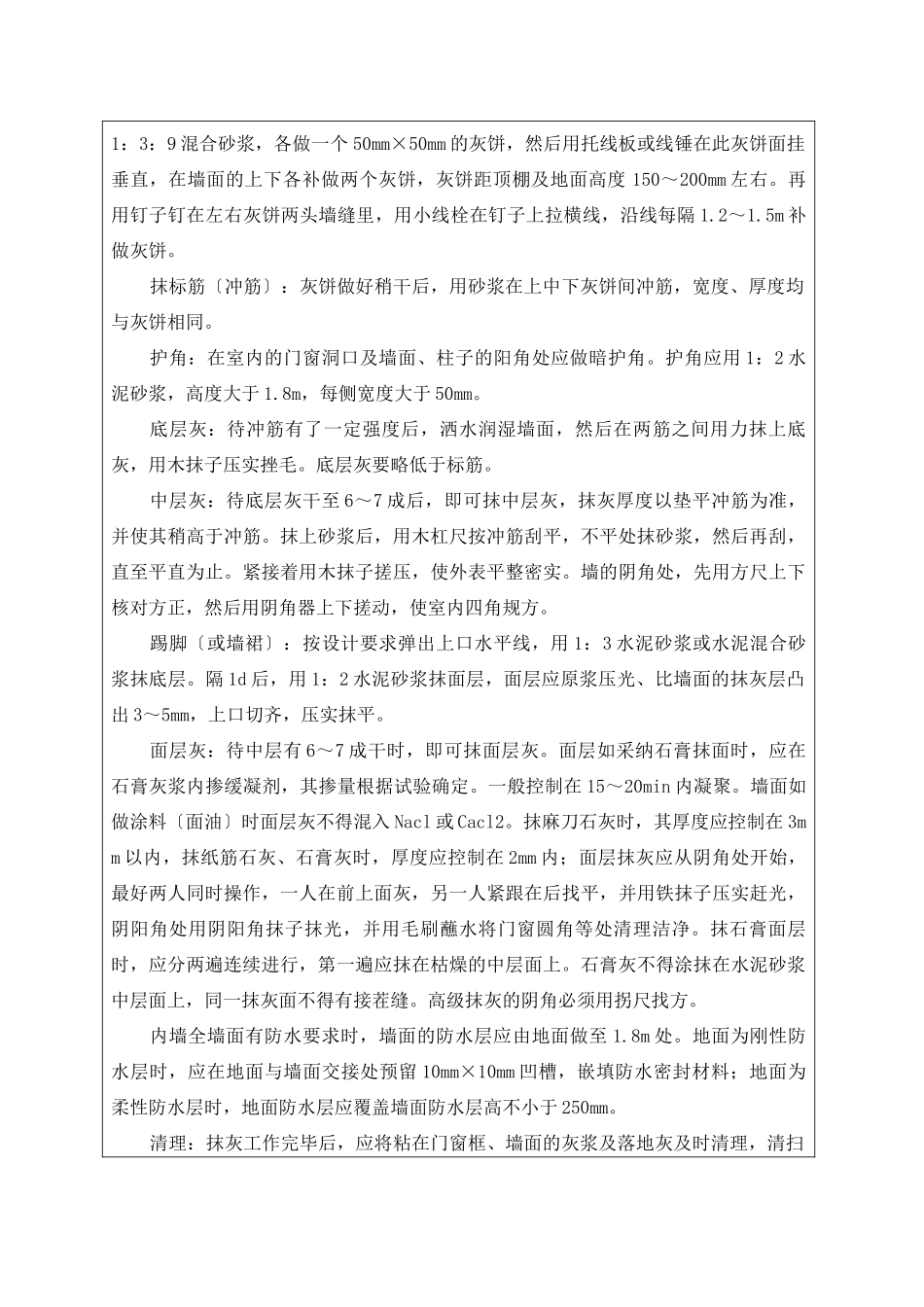

表 7 针对招标人特别要求的技术措施表第一章 主要施工方法一、抹灰工程1. 抹灰前的基层处理要用砂浆认真填补施工缝的空隙及蜂窝麻面等,铲除因模板错位导致的鼓棱和凸起,去除垫块、铁丝,填埋孔穴等,使抹灰面呈适合抹灰的状态。施工缝、冷接缝、各种定位孔、窗框周围等有渗水可能的部位要进行密封或用水泥做防水等处理措施。发现混凝土外表硬化不够和其他强度明显较低的部位时,要用钢丝刷等去除掉,较深时就铲掉,然后抹砂浆和凿毛等。当基层混凝土和砂浆面有裂缝时,将裂缝处做成 V形切口,修补、硬化后再进行底层抹灰。在混凝土、混凝土砌体上的抹灰基层找平后,冬季要有 14d 以上,夏季要 7d 以上的枯燥时间,然后再着手底层抹灰。抹灰前基层外表的尘土、污垢、油渍等应去除洁净,室内的混凝土、混凝土砌体基层和砂浆、灰膏类等底层,应预先适当洒水润湿。不同材料基体交接处外表的抹灰、暗埋管线的孔槽处、抹灰总厚度≥35mm 时,在找平层中、应实行防止开裂的加强措施,一般采纳钢丝网加强;加强网与各基体的搭接宽度不应小于 100mm。抹灰前对墙体可进行凿毛或用 1:1 水泥细砂浆掺和适量水溶性高分子添加剂〔体积比〕拌制的砂浆进行“甩浆〞,直至其凝固,手掰不动。饰面放线:弹出水平、垂直、窗中心等基准线和饰面抹灰厚度墨线;抹灰前必须先找好规矩:四角规方,横线找平,竖线吊直,弹出准线和墙裙,踢脚板线。2. 内墙抹灰:找规矩、做灰饼,中级和普通抹灰:先用托线板和靠尺检查整个墙面的平整度和垂直度,根据检查结果即可确定灰饼的厚度。高级抹灰那么先用一面墙作基线,用方尺规方,如房间面积较大,应在地面上先弹出十字中心线,并按墙面基层平整度在地面上弹出墙角〔包括墙面〕中层抹灰面的准线〔规方〕,接着在距墙角约 100mm 处,用线锤吊直,弹出垂直线。以此垂直线为准,再按地面上已弹出的墙角准线往墙上翻引,弹出墙角处两面墙上中层抹灰面厚度线,以此确定标准灰饼厚度做灰饼方法为:再墙面距地 1.5m 左右的高度,距墙面两边阴角 100~200mm 处,用 1:3 水泥砂浆或1:3:9 混合砂浆,各做一个 50mm×50mm 的灰饼,然后用托线板或线锤在此灰饼面挂垂直,在墙面的上下各补做两个灰饼,灰饼距顶棚及地面高度 150~200mm 左右。再用钉子钉在左右灰饼两头墙缝里,用小线栓在钉子上拉横线,沿线每隔 1.2~1.5m 补做灰饼。抹标筋〔冲筋〕:灰饼做好稍干后,用砂浆在上中下灰饼间冲筋,宽度、厚度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雏圣文化+ 关注
实名认证
内容提供者

欢迎光临,大量办公文档供您挑选。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
