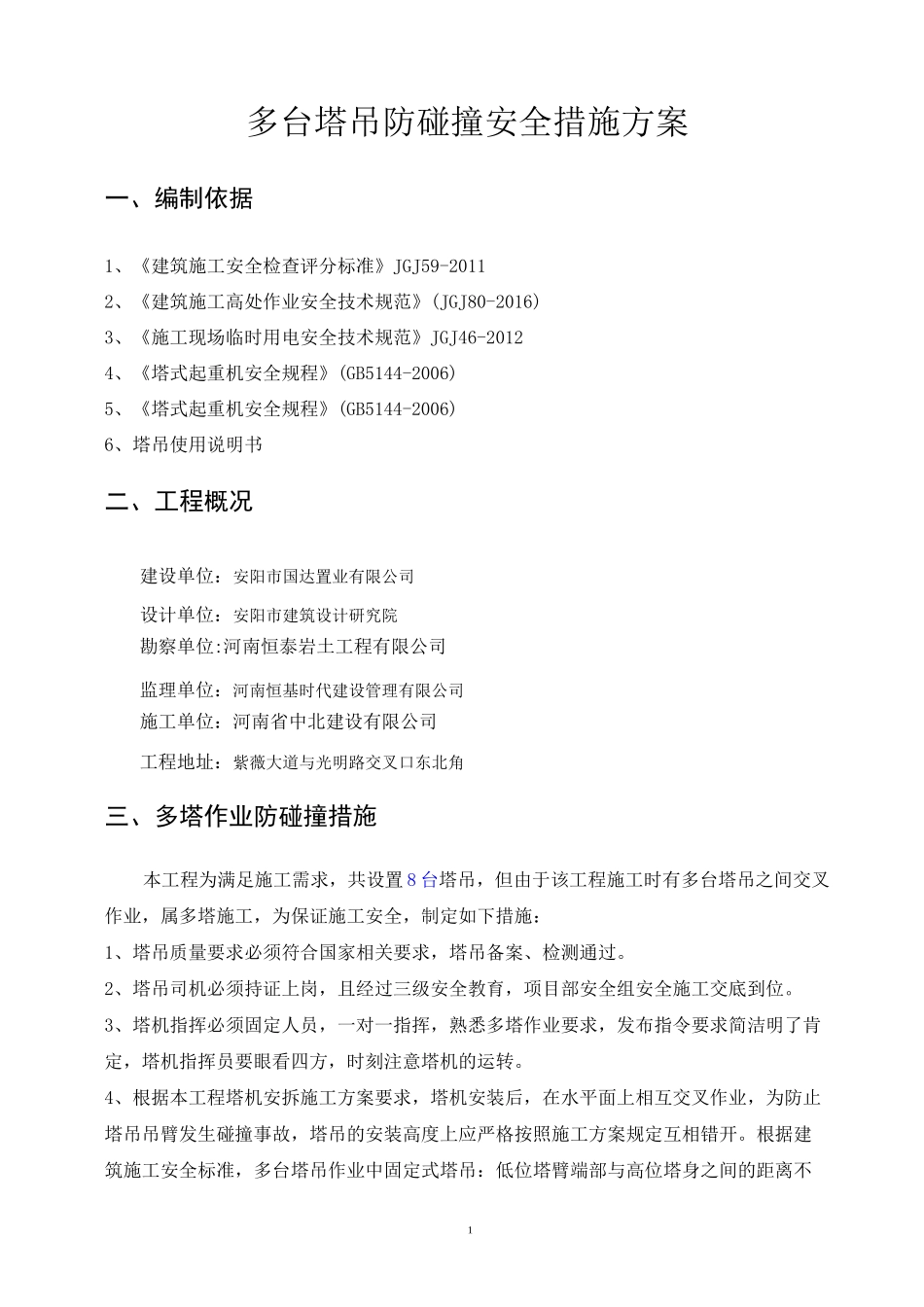

建业世和府北园多台塔吊防碰撞安全措施方案审批人:审核人:编制人:河南省中北建设有限公司年月日一、编制依据 1二、工程概况 1三、多塔作业防碰撞措施 1四、吊装范围内的其他防护 3五、塔吊指挥要求 4六、塔吊应急措施 51多台塔吊防碰撞安全措施方案一、编制依据1、《建筑施工安全检查评分标准》JGJ59-20112、《建筑施工高处作业安全技术规范》(JGJ80-2016)3、《施工现场临时用电安全技术规范》JGJ46-20124、《塔式起重机安全规程》(GB5144-2006)5、《塔式起重机安全规程》(GB5144-2006)6、塔吊使用说明书二、工程概况建设单位:安阳市国达置业有限公司设计单位:安阳市建筑设计研究院勘察单位:河南恒泰岩土工程有限公司监理单位:河南恒基时代建设管理有限公司施工单位:河南省中北建设有限公司工程地址:紫薇大道与光明路交叉口东北角三、多塔作业防碰撞措施本工程为满足施工需求,共设置 8 台塔吊,但由于该工程施工时有多台塔吊之间交叉作业,属多塔施工,为保证施工安全,制定如下措施:1、塔吊质量要求必须符合国家相关要求,塔吊备案、检测通过。2、塔吊司机必须持证上岗,且经过三级安全教育,项目部安全组安全施工交底到位。3、塔机指挥必须固定人员,一对一指挥,熟悉多塔作业要求,发布指令要求简洁明了肯定,塔机指挥员要眼看四方,时刻注意塔机的运转。4、根据本工程塔机安拆施工方案要求,塔机安装后,在水平面上相互交叉作业,为防止塔吊吊臂发生碰撞事故,塔吊的安装高度上应严格按照施工方案规定互相错开。根据建筑施工安全标准,多台塔吊作业中固定式塔吊:低位塔臂端部与高位塔身之间的距离不2得小于 2m,高位塔钩与低位塔垂直距离不得小于 2m。现场布置塔吊时,我项目部塔吊与相邻单位施工塔吊相互协调。5、多台塔吊同时作业,应周密考虑附着前后塔吊的高度差和锚固的时间差,保证主体结构施工全过程保持各塔吊间的高度差。如遇特殊情况或与方案有冲突,应适时调整。6、防碰撞规定及措施1)、多塔作业必须遵循以下原则:底塔让高塔——后塔让先塔——动塔让静塔——轻塔让重塔——客塔让主塔2)、每台塔吊配备专职指挥人员各两个,保持相对固定。各组塔吊配备对讲机一对,对讲机经统一确定频率后锁频,使用人员无权调改频率,并要专机专用,不得转借。3)、多塔作业前的检查:作业前,塔吊司机要对机械和电器进行检查,试运转。塔机临时停止作业,必须将重物卸下,吊钩升起。塔机作业完毕,要卸载,停放在可自由回...
