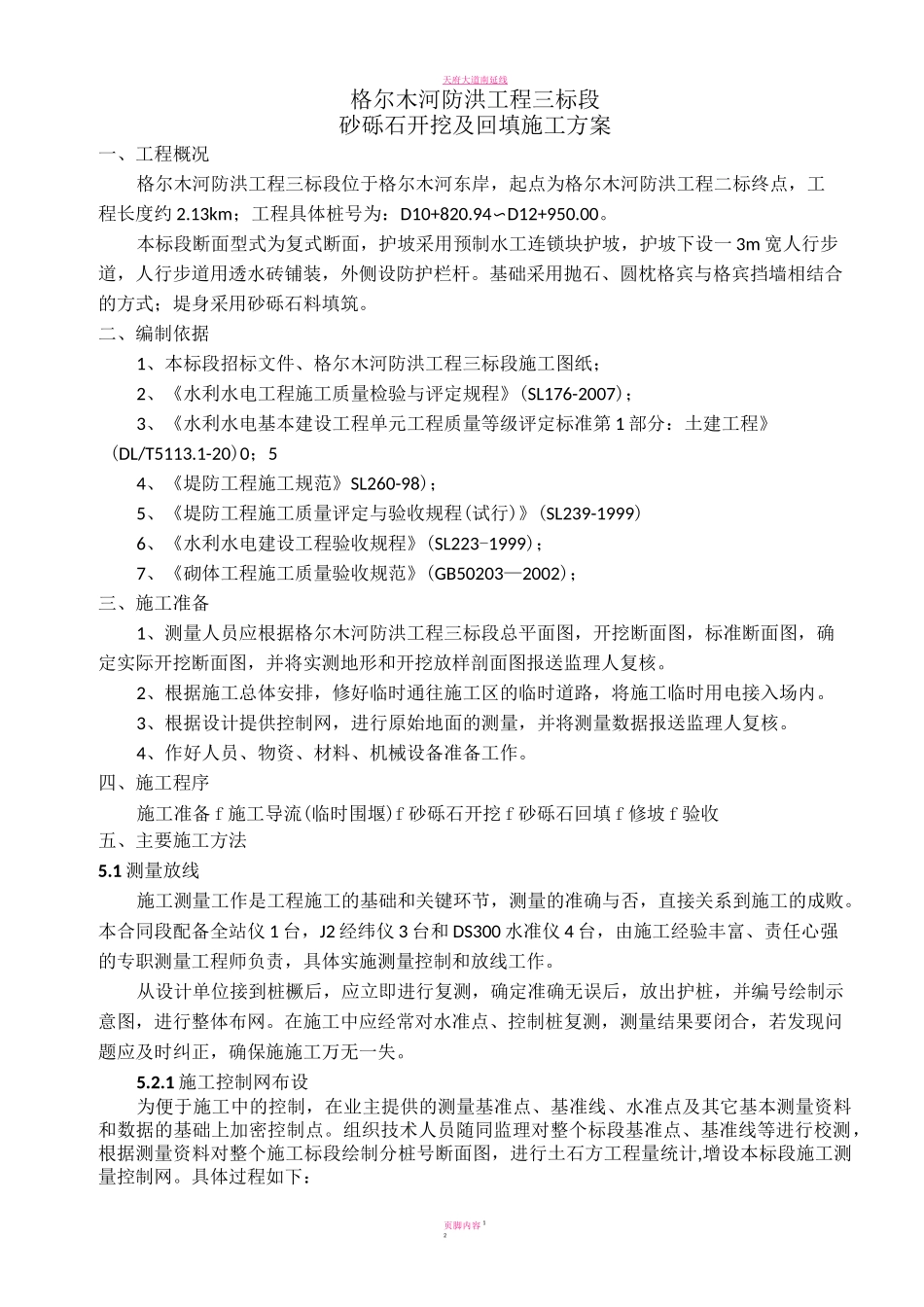

页脚内容 12天府大道南延线格尔木河防洪工程三标段(合同编号:2012007)砂砾石开挖及回填施工方案宁夏水利水电工程局格尔木河防洪工程三标段项目部2012 年 07 月 16 日目录一、工程概况 1页脚内容 12二、编制依据 1三、施工准备 1四、施工程序 1五、主要施工方法 15.1 测量放线 15.3 施工围堰及排水方案 45.4 防汛度汛 55.5 砂砾石开挖及填筑工程 6六、质量检验及标准 9七、拟投入人员、机械设备 10八、施工进度计划安排 10九、安全施工措施 10十、文明施工及环境保护措施 11页脚内容 12天府大道南延线格尔木河防洪工程三标段砂砾石开挖及回填施工方案一、工程概况格尔木河防洪工程三标段位于格尔木河东岸,起点为格尔木河防洪工程二标终点,工程长度约 2.13km;工程具体桩号为:D10+820.94〜D12+950.00。本标段断面型式为复式断面,护坡采用预制水工连锁块护坡,护坡下设一 3m 宽人行步道,人行步道用透水砖铺装,外侧设防护栏杆。基础采用抛石、圆枕格宾与格宾挡墙相结合的方式;堤身采用砂砾石料填筑。二、编制依据1、本标段招标文件、格尔木河防洪工程三标段施工图纸;2、《水利水电工程施工质量检验与评定规程》(SL176-2007);3、《水利水电基本建设工程单元工程质量等级评定标准第 1 部分:土建工程》(DL/T5113.1-20)0;54、《堤防工程施工规范》SL260-98);5、《堤防工程施工质量评定与验收规程(试行)》(SL239-1999)6、《水利水电建设工程验收规程》(SL223-1999);7、《砌体工程施工质量验收规范》(GB50203—2002);三、施工准备1、测量人员应根据格尔木河防洪工程三标段总平面图,开挖断面图,标准断面图,确定实际开挖断面图,并将实测地形和开挖放样剖面图报送监理人复核。2、根据施工总体安排,修好临时通往施工区的临时道路,将施工临时用电接入场内。3、根据设计提供控制网,进行原始地面的测量,并将测量数据报送监理人复核。4、作好人员、物资、材料、机械设备准备工作。四、施工程序施工准备 f 施工导流(临时围堰)f 砂砾石开挖 f 砂砾石回填 f 修坡 f 验收五、主要施工方法5.1 测量放线施工测量工作是工程施工的基础和关键环节,测量的准确与否,直接关系到施工的成败。本合同段配备全站仪 1 台,J2 经纬仪 3 台和 DS300 水准仪 4 台,由施工经验丰富、责任心强的专职测量工程师负责,具体实施测量控制和放线工作。从设计单位接到桩橛后,应立即进行复测,确定准确无误后,放...
