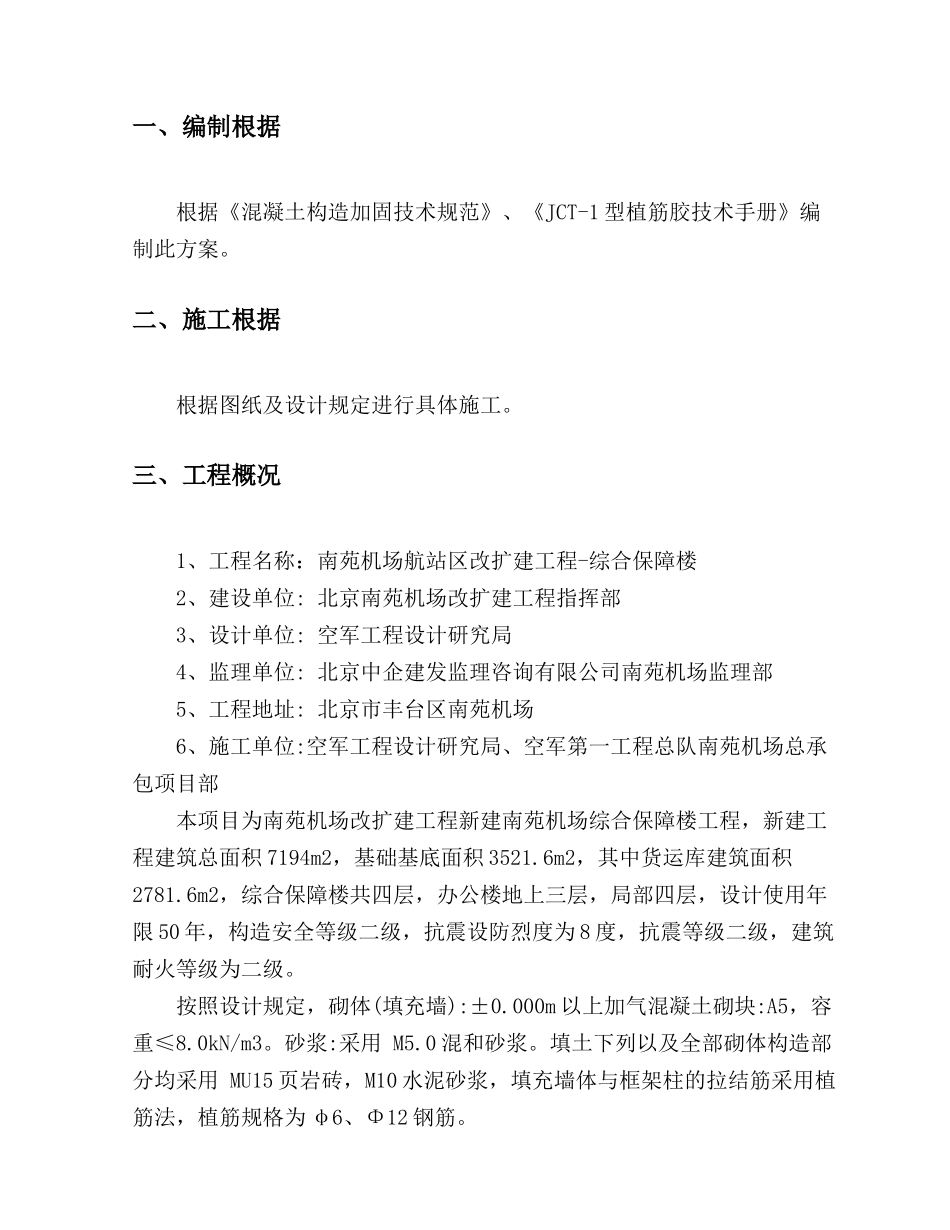

植筋工程施工方案编制单位:空军工程设计研究局、空军 第一建筑安装工程总队9 月 26 日 目 录一、编制根据…………………………………………3二、施工根据…………………………………………3三、工程概况…………………………………………3四、施工布署…………………………………………4五、施工流程及施工程序……………………………4六、技术质量确保方法………………………………8七、安全技术方法……………………………………8八、环保方法……………………………………9九、文明施工综合管理方法…………………………9一、编制根据根据《混凝土构造加固技术规范》、《JCT-1 型植筋胶技术手册》编制此方案。二、施工根据根据图纸及设计规定进行具体施工。三、工程概况1、工程名称:南苑机场航站区改扩建工程-综合保障楼2、建设单位: 北京南苑机场改扩建工程指挥部3、设计单位: 空军工程设计研究局4、监理单位: 北京中企建发监理咨询有限公司南苑机场监理部5、工程地址: 北京市丰台区南苑机场6、施工单位:空军工程设计研究局、空军第一工程总队南苑机场总承包项目部本项目为南苑机场改扩建工程新建南苑机场综合保障楼工程,新建工程建筑总面积 7194m2,基础基底面积 3521.6m2,其中货运库建筑面积2781.6m2,综合保障楼共四层,办公楼地上三层,局部四层,设计使用年限 50 年,构造安全等级二级,抗震设防烈度为 8 度,抗震等级二级,建筑耐火等级为二级。按照设计规定,砌体(填充墙):±0.000m 以上加气混凝土砌块:A5,容重≤8.0kN/m3。砂浆:采用 M5.0 混和砂浆。填土下列以及全部砌体构造部分均采用 MU15 页岩砖,M10 水泥砂浆,填充墙体与框架柱的拉结筋采用植筋法,植筋规格为 φ6、Φ12 钢筋。四、施工布署项目组织机构:项目经理: 周正胜生产经理: 周建柱劳动力、工具安排施工人员:工人 5 人施工工具:电锤 4 把,施工用三级箱 2 个,电线电缆若干五、 施工流程及施工程序(一)工艺流程 钢筋下料——拟定控制线及标高线——钻孔——清孔——配胶植筋——防护——检查、验收 1.根据构造图纸,进行钢筋下料。下料时需预先考虑钢筋截断、搭接问题,钢筋接头位置应参考下列原则拟定:钢筋接头位置应符合设计及施工规范的规定;同一根受力钢筋尽量减少钢筋接头数量;钢筋接头位置不适宜靠近钢筋锚固端(多数钢筋接头为焊接接头,焊接高温会影响构造胶性能)。2.拟定钢筋栽埋的控制线及标高线。尽量查...
